三、案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)
31、
背景
某高校新建一栋20层留学生公寓,主体是全现浇钢筋混凝土框架剪力墙结构,建筑面积为38400㎡,建筑高度为62.6m,筏板基础,筏板厚度1.4m。
施工单位依据基础形式、工程规模、现场和机具设备条件以及土方机械的特点,选择了挖土机、推土机、自卸汽车等土方施工机械,编制了土方施工方案后组织施工。
本工程开工时间为10月15日,由于工期比较紧,冬期必须连续施工,结构施工期间正好跨越整个冬施期。
屋面做法为卷材防水,施工完后进行闭水试验,发现女儿墙根部漏水。经查,主要原因是转角处卷材开裂,施工总承包单位进行了整改。
问题
(1)施工单位选择土方施工机械的依据还应有哪些?
(2)冬期施工期间,对于本工程混凝土用水泥有哪些规定?
(3)本案例中基础筏板混凝土的养护方法、养护时间有哪些规定?
(4)给出女儿墙转角处漏水质量问题的治理步骤。
32、
1.背景
某写字楼外立面装修采用单元式隐框玻璃幕墙。幕墙设计方案如下:预埋件安装位置
图纸设计后交给土建施工单位预埋,预埋件采用进口哈芬槽埋件,在结构边梁的梁顶以及
梁底预埋。幕墙单元板块在公司生产车间组装,加工完成后运至施工现场安装;幕墙全部
采用吸热反射中空钢化玻璃,为保证涂膜效果,将镀膜层朝向室外;玻璃板块采用自攻螺
钉与铝框固定并采用硅酮结构密封胶粘接牢固。
幕墙施工方案如下:玻璃幕墙安装与主体结构施工出现交叉作业,结构施丁外架采用
工字钢挑架,外挑宽度1.5m。为保证幕墙施工安全,在挑架下层工字钢上方满铺木跳板,并设置一层大眼网一层密目网。硬防护以上为结构施工区,以下为幕墙施工区。在幕墙施
工区顶层设置小型屋面吊,将单元板块吊运至楼层内集中堆放,再采用定滑轮等工具将单
元板块垂放至作业面进行安装,屋面吊摆放位置根据幕墙施工需要现场调整。
幕墙安装前在进行预埋件校验时发现,个别预埋件的误差太大,经设计同意改为后置
埋件,后置埋件采用进口慧鱼牌化学锚栓固定。幕墙防雷用的均压环与各立柱的钢支座紧
密连接后与土建的防雷体系也进行了连接,并增加了防腐垫片作防腐处理。单元板块安装
完成后,幕墙与楼板接缝采用防火岩棉封堵,为满足建筑装饰需要,岩棉上方用铝塑板与
铝框及混凝土结构固定作为托架,其上浇筑陶粒混凝土垫层,并粘贴石材面层。
幕墙安装完成后,施工单位进行了淋水试验,试验用水由楼层内卫生问用蛇皮管接至
室外,将出水口搭放在幕墙玻璃上进行淋水,试水3min后未发现渗漏现象。
验收时,幕墙施工单位向总包单位提供了以下文件:
(1)墙工程的竣工图或施工图、结构计算书、设计变更文件及其他设计文件;
(2)幕墙工程所用各种材料、附件及紧固件、构件及组建的产品合格证书、性能检测报告、进场验收纪录和复验报告;
(3)进口预埋件、化学锚栓的产品合格证书、性能质检报告以及拉拔试验报告;
(4)打胶、养护环境的温度、湿度纪录;硅酮结构胶的相融性试验及拉断试验记录;
(5)防雷装置测试记录;
(6)隐蔽工程验收文件;
(7)幕墙构件和组建的加工制作记录;幕墙安装施工记录;
(8)淋水实验记录;
(9)其他质量保证资料。
总包单位将幕墙施]_资料整理后与总包施]二资料共同组卷存放。
2.问题
(1)上述幕墙设计中存在什么问题?
(2)幕墙施工中存在哪些问题?
(3)幕墙验收存在哪些问题?
(4)施工资料收集整理存在哪些问题?
33、背景
北京某工程据统计混凝土实物工作量约为23000m3,混凝土为(商混)不考虑现场搅拌,混凝土养护用水定额取7001/m3;拟定结构及前期阶段施工工期为300d;每天按照1.5个工作班计算。
其中:K1=1.1,Q1=23000m3,N1=7501/m3,T1=120d,t=1.5班,K2=1.5。
生活区高峰人数为500人,生活用水定额其中包括:卫生设施用水定额为251/人;食堂用水定额为151/人;洗浴用水定额为301/人(人数按照出勤人数的30%计算);洗衣用水定额为301/人;生活用水不均衡系数K4=2.0,全天用水。
问题
(1)计算该工程总用水量;
(2)计算给水主干管管径(水流速度1.5m/s)
34、背景

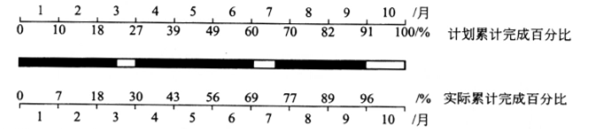

对某工程施工过程当中的某工作实际进度进行检查后,绘制如下进度计划对比分析图,具体各阶段计划进度与实际进度如下图所示。
本工程第一次停顿的原因是由于施工时段正值梅雨期,连续降雨导致无法正常施工。
承包商针对第一次停顿的工期延误向建设单位提出相应工期索赔(索赔工期与实施发生延误时间一致)。
问题
(1)该工作是否按预计进展完成,简述理由。
(2)简要比较该工作第4月和前7个月的实际进度与预计进度情况。
(3)该工作实际进行过程当中,第4月到第6月是否为匀速进展,并简述理由。
(4)该工作实际进行过程当中,共几次停顿?分别在什么时间段?
(5)承包商针对第一次停顿的工期索赔是否成立?并说明理由。
35、
1.背景
某工程整体地下室2层、主楼地上24层、裙房地上4层,钢筋混凝土全现浇框架剪力墙结构,填充墙为小型空心砌块砌筑。
基础为整体筏板,地下室外墙为整体剪力墙混凝土刚性防水,外加SBS卷材防水层。平整场地结束后,施工单位马上进行了工程定位和测量放线,然后即进行土方开挖工作,整修基坑采取大放坡开挖,土方开挖至设计要求时,项目总工程师组织监理进行基坑验槽。经钎探检查,发现基坑内裙房部位存在局部软弱下卧层,项目总工召开现场会议,经协商决定采取灌浆补强,并按要求形成相关验收记录。
2.问题
(1)工程定位及放线应检查的内容?
(2)土方开挖时应检查的内容?开挖后应检查哪些内容?
(3)施工单位对软弱下卧层的处理程序是否得当,简述理由。
(4)基坑验槽的重点是什么?本案例中基坑验槽做法是否妥当?简述理由。(5)本案例中基坑验槽相关验收记录主要有哪些?
