三、案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)
31、
背景
北方某市新建市民图书馆工程,为全现浇框架剪力墙结构,周圈为框架结构,核心筒为剪力墙体,该图书馆地上12层,施工时核心筒部位进度提前周圈框架一层。
本工程剪力墙采用大钢模,框架部分模板体系采用覆膜多层板。结构施工期间正值秋季大风天气,风力达五级以上,对高处作业安全造成极大影响。考虑到工期紧张,仍继续进行结构施工。
为了抢工期,施工单位拟尽早拆除模板,进入后续施工,监理工程师以施工单位上报模板专项施工方案中缺少模板拆除相关内容为由,不予批准。
问题
(1)风力达五级时,施工单位继续作业是否妥当?简述理由。
(2)简述高处作业的基本安全要点?
(3)监理工程师做法是否妥当?并简述理由。
(4)简述模板专项施工方案应包括哪些主要内容?
(5)简述模板拆除的时机及拆除顺序和方法有何规定?
32、背景
某市政务服务中心办公大楼工程,地下为3层连体车库,地上20层。裙房4层,檐高27m,报告厅混凝土结构局部层高8m,演艺厅钢结构层高8m。框架剪力墙结构,基础埋深12m。地下水位在底板以上2m。桩基、裙房采用落地式钢管脚手架。某施工总承包单位中标后成立了项目部组织施工。施工过程中发生了如下事件:
事件一:项目部编制了《安全生产管理措施》。其中对基础工程施工安全隐患的主要表现形式进行了分析,归纳为挖土机械作业无可靠的安全距离;没有按规定放坡或设置可靠的支撑;设计的考虑因素和安全可靠性不够;地下水没做到有效控制;土体出现渗水、开裂、剥落。监理工程师认为分析不全。
事件二:项目部编制了《安全生产管理措施》。其中基础工程施工安全控制的主要内容是挖土机械作业安全;边坡与基坑支护安全;降水设施与临时用电安全等3项。监理工程师认为不全。
事件三:项目部编制了《土方开挖专项施工方案>。主要内容应包括:放坡要求、支护结构设计、机械选择、开挖时间、开挖顺序、分层开挖深度。监理工程师认为分析不全。
事件四:项目部编制了《土方开挖监控方案》。主要内容应包括:监控目的、监测项目、监控报警值、监测方法及精度要求。监理工程师认为不全。
事件五:项目部编制了《脚手架专项施工方案》。其中对脚手架的阶段验收进行了规定:脚手架基础完工后,架体搭设前;每搭设完10~13m高度后或3~5步后;作业层上施加荷载前。同时规定:脚手架定期检查的主要内容包括杆件的设置与连接,连墙件、支撑、门洞桁架的构造是否符合要求;地基是否积水,底座是否松动,立杆是否悬空,扣件螺栓是否松动;是否有超载使用现象。监理工程师认为不全。
问题
(1)事件一中,基础工程施工安全隐患的主要表现形式还应包括哪些内容?
(2)事件二中,基础工程施工安全控制的主要内容还应包括哪些?
(3)事件三中,《土方开挖专项施工方案》主要内容还应包括哪些?
(4)事件四中,《土方开挖监控方案》主要内容还应包括哪些?
(5)事件五中,脚手架的阶段验收还应包括哪些?脚手架定期检查的主要内容还应包括哪些?
33、背景
某新建办公楼工程,主楼建筑面积29600㎡的,地上16层,地下1层,基础埋深4m,现浇混凝土框架剪力墙结构。附楼建筑面积5000㎡混合结构,地上3层。地下防水采用防水混凝土附卷材防水,屋面采用卷材防水,室内采用涂料防水。土方开挖采用放坡
形式。预制桩地基,筏板基础。某施工总承包单位中标后成立了项目部组织施工。施工过程中发生如下事件:
事件一:土方开挖过程中,边坡局部塌方,使地基土受到扰动,承载力降低,严重了影响建筑物的安全。监理单位认为原因是基坑开挖坡度不够。要求清除塌方后作临时性支护措施。
事件二:预制桩施工中桩身断裂。桩在沉人过程中,桩身突然倾斜错位,桩尖处土质条件没有特殊变化,而贯人度逐渐增加或突然增大;同时,当桩锤跳起后,桩身随之出现回弹现象。项目部分析原因是桩人土后,遇到大块坚硬的障碍物,把桩尖挤向一侧。采取的措施是在稳桩过程中及时纠正垂直,接桩时要保证上下桩在同一纵轴线上,接头处要严
格按照操作规程施工。监理工程师认为分析不够,措施不全。
事件三:主楼地上一层楼板钢筋验收时,发现柱、板主筋错位,个别保护层不够。
项目部分析原因是钢筋未按照设计或翻样尺寸进行加工和安装。防治措施是现场钢筋加工应严格按照设计和现场翻样的尺寸进行加工和安装。监理工程师认为分析不够,措施不全。
事件四:一层电梯侧墙模板拆除后混凝土表面出现麻面、露筋、蜂窝、孔洞现象。
项目部分析原因是表面不光滑、安装质量差,接缝不严、漏浆,模板表面污染未清除;木模板在混凝土入模之前没有充分湿润,钢模板脱模剂涂刷不均匀;钢筋保护层垫块厚度或放置间距、位置等不当。防治措施是:模板使用前进行表面清理,保持表面清洁光滑,钢模应保证边框平直,组合后应使接缝严密,必要时可用胶带加强,浇混凝土前应充分湿润或均匀涂刷脱模剂。监理工程师认为分析不够,措施不全。
事件五:二层顶板发现混凝土收缩裂缝。项目部分析原因是混凝土原材料质量不合格,如骨料含泥量大等;水泥或掺合料用量超出规范规定。防治措施是选用合格的原材料。监理工程师认为分析不够,措施不全。
问题
(1)事件一中,事故原因、防治措施还应有哪些?
(2)事件二中,事故原因、防治措施还应有哪些?
(3)事件三中,事故原因、防治措施还应有哪些?
(4)事件四中,事故原因、防治措施还应有哪些?
(5)事件五中,事故原因、防治措施还应有哪些?
34、1.背景
A建筑安装工程公司以施工总承包的方式承接平安大厦工程施工,在征得建设单位同意后将基坑工程分包给具备相应资质条件的B建筑公司。就双方的相关责任划分,分包合同中作出如下约定:B公司对其施工范围内的工程施工总平面布置自行确定如何布置并修改;B公司负责编制施工组织设计及对施工现场的安全生产负总责。施工过程中发生如下事件:
事件一:基坑深12m,B公司编制了基坑专项施工方案,并组织包括A公司总工程师和业内其他专家共6人组成专家组,对基坑施工专项方案进行了论证,然后报监理审批后实施。
事件二:基坑采用“水泥土搅拌桩止水帷幕+灌注桩+预应力锚杆”支护体系,基坑开挖及支护过程顺利,但在地下结构施工过程中发生侧壁坍塌事故,所幸事故发生在夜间,未造成人员死亡,仅轻伤4人,直接经济损失多达1600万元。
事件三:事故调查过程中,调查组发现基坑支护体系施工过程质量均合格。在基坑基本施工完毕,坑内出土马道最终收土时,用小型长臂挖掘机靠近坑边作业,基坑边局部承过大导致围护桩位移过大而坍塌。
2.问题
(1)指出分包合同中关于责任约定的错误之处,并说明理由。
(2)指出事件一中的不妥之处,并分别给出正确做法。
(3)事件二中事故属于什么等级?该等级事故的判定标准是什么?
(4)事件三中,造成基坑边坡或支护事故的原因还可能有哪些(最少列出三项)?
35、背景
某建筑公司于9月份新开工某大型高档商住小区项目,共计建筑面积22万m,地上层数38层,其中地下三层到地上六层为商业建筑,其余为民用住宅。由于本工程位于中心城区,属于该市重点工程,施工单位对安全工作非常重视。施工总承包单位成立了项目部组织施工。施工过程中发生如下事件:
事件一:项目开工一个月后,施工总承包单位对项目进行安全检查。通知中明确了建筑工程施工安全检查主要查安全思想、查安全责任、查安全制度、查安全措施、查安全防护。
事件二:项目部编制了《安全生产管理措施》。其中规定:建筑工程施工安全检查的主要形式为日常巡查、专项检查、定期安全检查。监理工程师认为不全。
事件三:项目部编制了《安全生产管理措施>。其中规定:安全检查的要求有根据检查内容配备力量,抽调专业人员,确定检查负责人,明确分工;明确检查目的和检查项目、内容及检查标准、重点、关键部位;对现场管理人员和操作工人不仅要检查是否有违章指挥和违章作业行为,还应进行“应知应会”的抽查,以便了解管理人员及操怍工人的安全素质。对于违章指挥、违章作业行为,检查人员可以当场指出、进行纠正。监理工程师认为不全。
事件四:项目部编制了《安全生产管理措施》。其中规定:建筑工程安全检查在正确使用安全检查表的基础上,可以采用“听”“问”“看”等方法进行。

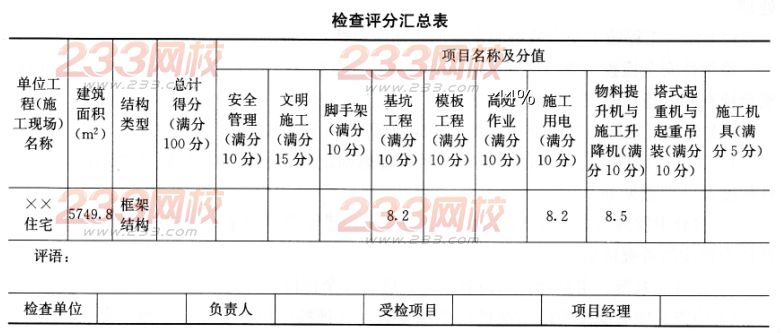

事件五:针对某单体工程的建筑安装工程检查评分汇总表如下表所示,表中已填有部分数据。
该工程“安全管理检查评分表”、“模板工程检查评分表”、“高处作业检查评分表”、“施工机具检查评分表”、“塔式起重机与起重吊装检查评分表”等分表的实得分分别为81、86、79、82、82分。
该工程使用了多种脚手架,落地式脚手架实得分为82分,悬挑式脚手架实得分为80分。
“文明施工检查评分表”中“现场防火”这一保证项目缺项(该项目应得分为20分,保证项目总分为72分),其他各项检查实得分为68分。
问题
(1)事件一中,建筑工程施工安全检查还应包括哪些内容?
(2)事件二中,建筑工程施工安全检查的主要形式还应包括哪些?
(3)事件三中,建筑工程施工安全检查的要求还应包括哪些?
(4)事件四中,建筑工程施工安全检查方法还应包括哪些?
(5)计算各分项检查分值,填入检查评分汇总表,并计算本工程总计得分。
