31、背景资料:
某广场地下车库工程,建设面积18000m2。建设单位和某施工单位根据《建设工程施工合同(示范文本)》(GF 2013一0201)签订了施工承包合同,合同工期140天。
工程实施过程中发生了下列事件:

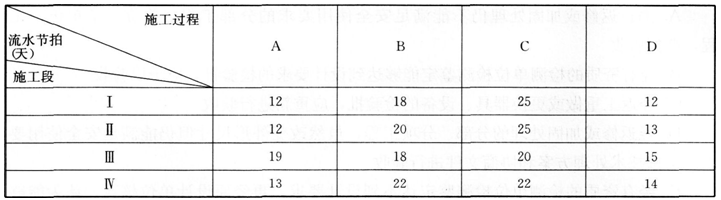

事件一:施工单位将施工作业划分为A、B、C、D四个施工过程,分别由指定的专业班组进行施工,每天一班工作制,组织无节奏流水施工,流水施工参数见下表:
事件二:项目经理部根据有关规定,针对水平混凝土构件模板(架)体系,编制了模板(架)工程专项施工方案,经施工项目负责人批准后开始实施,仅安排施工项目技术负责人进行现场监督。
事件三:在施工过程中,该工程所在地连续下了6天罕见特大暴雨(超过了当地近15年来该季节的最大降雨量),洪水泛滥,给建设单位和施工单位造成了较大的经济损失。施工单位认为这些损失是由于特大暴雨(不可抗力事件)所造成的,提出下列索赔要求(以下索赔数据与实际情况相符):
(1)工程清理、恢复费用18万元;
(2)施工机械设备重新购置和修理费用29万元;
(3)人员伤亡善后费用62万元;
(4)工期顺延6天。
问题:
1.事件一中,列式计算A、B、C、D四个施工过程之间的流水步距分别是多少天?
2.事件一中,列式计算流水施工的计划工期是多少天?能否满足合同工期要求?
3.事件二中,指出专项施工方案实施中有哪些不妥之处?分别写出理由。
4.事件三中,指出施工单位的索赔是否成立?并分别写出理由。
32、背景资料:
某工程由四幢完全相同的砖混住宅楼组成,某建筑公司中标后,施工组织设计中考虑以每个单幢为一个施工流水段组织单位工程流水施工。经测算,各施工过程及流水节拍参数如下:
(1)地下部分
|
流水节拍 |
施工过程 |
|||
序号 |
(周) |
A |
B |
C |
D |
1 |
单体Ⅰ |
2 |
2 |
2 |
2 |
|
流水节拍 |
施工过程 |
|||
序号 |
(周) |
A |
B |
C |
D |
2 |
单体Ⅱ |
2 |
2 |
2 |
2 |
3 |
单体Ⅲ |
2 |
2 |
2 |
2 |
4 |
单体Ⅳ |
2 |
2 |
2 |
2 |
|
流水节拍 |
施工过程 |
||
序号 |
(周) |
E |
F |
G |
1 |
单体Ⅰ |
4 |
4 |
2 |
2 |
单体Ⅱ |
4 |
4 |
2 |
3 |
单体Ⅲ |
4 |
4 |
2 |
4 |
单体Ⅳ |
4 |
4 |
2 |
1.分别指出地下部分、地上部分各自最适合采用的流水施工组织形式,并列式计算各自的流水施工工期。
2.除问题1中采用的流水施工组织形式外还有哪些形式?并简要说明其特点。
3.如果地上、地下均采用最适合的流水施工组织方式,现在要求地上部分与地下部分最大限度地搭接,各施工过程间均没有间歇时间,计算最大限度搭接时间,并给出分析过程。
4.试按第3问的条件绘制流水施工进度计划,并计算整个工程的总工期。
33、 背景资料:
某办公楼工程,建筑面积82000m2,地下2层,地上22层,钢筋混凝土框架剪力墙结构,距邻近六层住宅楼7m。地基土层为粉质黏土和粉细砂,地下水为潜水,地下水位一9.5m,自然地面一0.5m。基础为筏板基础,埋深14.5m,基础底板混凝土厚1500m,水泥采用普硅酸盐水泥,采取整体连续分层浇筑方式施工。基坑支护工程委托有资质的专业单位施工,降排的地下水用于现场机具、设备清洗。主体结构选择有相应资质的A劳务公司作为劳务分包,并签订劳务分包合同。
合同履行过程中,发生下列事件:
事件一:基坑支护工程专业施工单位提出基坑支护降水采用“排桩+锚杆+降水井”的方案,施工总承包单位要求多提出几种方案进行比选。
事件二:底板混凝土施工中,混凝土浇筑从高处开始,沿短边方向自一端向另一端进行。在混凝土浇筑完12h内对混凝土表面进行保温养护,养护持续7d。养护至72h时,测温显示混凝土内部温度70℃,混凝土表面温度35℃。
问题:
1.本工程基坑工程属于几级基坑?并写出该安全等级基坑的判定标准。
2.事件一中,适用于本工程的基坑支护及降水方案还有哪些?
3.降排的地下水还可直接用于施工现场哪些方面(至少列出三项)?
4.指出事件二中底板大体积混凝土浇筑及养护的不妥之处,并分别写出正确做法。
34、 背景资料:
某市大学城园区新建音乐学院教学楼,其中中庭主演播大厅层高5.4m,双向跨度19.8m,设计采用现浇混凝土井字梁。施工过程中发生如下事件:
事件一:模架支撑方案经施工单位技术负责人审批后报监理签字,监理工程师认为其支撑高度超过5m,需进行专家论证。
事件二:按监理工程师提出的要求,施工单位组织成立以企业总工程师、监理、设计单位技术负责人、同时还聘请了外单位相关专业专家共计七人组成专家组,对模架方式进行论证。专家组提出口头论证意见后离开,论证会结束。
事件三:在演播大厅屋盖混凝土施工过程中,因西侧模板支撑系统失稳,发生局部坍塌,使东侧刚浇筑的混凝土顺斜面往西侧流淌,致使整个楼层模架全部失稳而相继倒塌。整个事故未造成人员死亡,重伤9人,轻伤14人,估计直接经济损失达1300万元。事故发生后,施工单位立刻向相关部门报告事故发生情况。
问题:
1.事件一中,监理工程师说法是否正确?为什么?该方案是否需要进行专家论证?为什么?
2.指出事件二中不妥之处,并分别说明理由。
3.事件三中,按造成损失严重程度划分应为什么类型事故?并给出此类事故的判定标准。
4.生产安全事故发生后,报告事故应包括哪些主要内容(至少列出四条)?
35、背景资料:
某写字楼项目,建筑面积84540.4m2,两层连通整体地下室,地上为两栋塔楼,基础形式为筏板基础,结构体系为全现浇钢筋混凝土剪力墙结构,地下结构设计为2mm+2mm高聚物改性沥青卷材外防水。地下结构施工过程中,发生如下事件:
事件一:地下室底板外防水设计为两道,置于混凝土垫层上。施工单位拟采用热熔法、均满粘施工,监理工程师认为施工方法存在不妥,不予确认。
事件二:地下室单层面积较大,由于设备所需空间要求,地下二层层高达6.6m,不便于一次施工,故底板、竖向墙体及顶板分次浇筑。监理要求提前上报施工缝留置位置。
事件三:底板施工完后,浇水养护10d后监理工程师提出应继续浇水,施工单位认为采用普通硅酸盐水泥拌制的混凝土,其养护时间不少于7d即可,现养护10d已完全满足规范。
事件四:地下室防水层保护层做法:顶板与底板一致,采用50mm厚细石混凝土;侧墙为聚苯乙烯泡沫塑料。室内厕浴间防水做法:采用聚氨酯防水,先施工四周墙面,然后施工地面;基层采用1:2混合砂浆找平并压光后施工防水层,再做防水保护层。监理对此做法提出诸多不同意见。
问题:
1.指出事件一中的不要之处,分别写出理由。
2.事件二中,地下二层墙体与底板、顶板的施工缝分别应留置在什么位置?
3.事件三中,施工单位说法是否正确,为什么?
4.指出事件四中各做法的不正确之处,并分别给出正确做法。
