(一)
背景资料:
某工程由四幢完全相同的砖混住宅楼组成,某建筑公司中标后,施工组织设计中考虑以每个单幢为一个施工流水段组织单位工程流水施工。经测算,各施工过程及流水节拍参数如下:

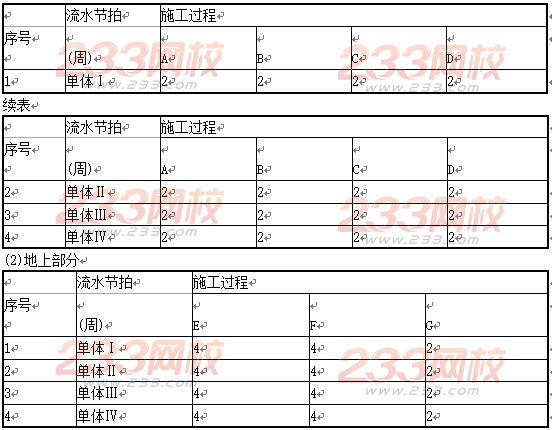

(1)地下部分
问题:
1.分别指出地下部分、地上部分各自最适合采用的流水施工组织形式,并列式计算各自的流水施工工期。
2.除问题1中采用的流水施工组织形式外还有哪些形式?并简要说明其特点。
3.如果地上、地下均采用最适合的流水施工组织方式,现在要求地上部分与地下部分最大限度地搭接,各施工过程间均没有间歇时间,计算最大限度搭接时间,并给出分析过程。
4.试按第3问的条件绘制流水施工进度计划,并计算整个工程的总工期。
(二)
背景资料:

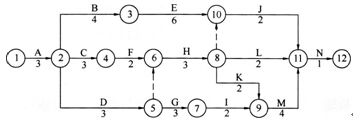

某办公楼工程,建筑面积18500m2,现浇钢筋混凝土框架结构,筏板基础。该工程位于市中心,场地狭小,开挖土方须外运至指定地点。建设单位通过公开招标方式选定了施工总承包单位和监理单位,并参照《建设工程施工合同(示范文本)》GF一2013一0201签订了施工总承包合同,施工总承包单位进场后按合同要求提交了总进度计划,如下图所示(时间单位:月),并经过监理工程师审查和确认。
合同履行过程中,发生了下列事件:
事件一:施工总承包单位依据基础形式、工程规模、现场和机具设备条件以及土方机械的特点,选择了挖土机、推土机、自卸汽车等土方施工机械,编制了土方施工方案。
事件二:基础工程施工完成后,在施工总承包单位自检合格、总监理工程师签署“质量控制资料符合要求”的审查意见的基础上,施工总承包单位项目经理组织施工单位质量部门负责人、监理工程师进行了分部工程验收。
事件三:当施工进行到第5个月时,因建设单位设计变更导致工作B延期2个月,造成施工总承包单位施工机械停工损失费13000元和该施工机械操作人员窝工费2000元,施工总承包单位提出一项工期索赔和两项费用索赔。
问题:
1.施工总承包单位提交的施工总进度计划的工期是多少个月?指出该工程总进度计划的关键线路(用节点表示)。
2.事件一中,施工总承包单位选择土方施工机械的依据还应有哪些?
3.根据《建筑工程施工质量验收统一标准》GB 50300--2001,事件二中,施工总承包单位项目经理组织基础工程验收是否妥当?说明理由。本工程地基基础分部工程验收还应包括哪些人员?
4.事件三中,施工总承包单位的三项索赔是否成立?并分别说明理由。
(三)
背景资料:
某高校新建一栋办公楼和一栋实验楼,均为现浇钢筋混凝土框架结构。办公楼地下l层、地上19层,建筑檐高82m;实验楼6层,建筑檐高22m。建设单位与某施工总承包单位签订了施工总承包合同。合同约定:(1)电梯安装工程由建设单位指定分包;(2)保温工程的保修期限为10年。
施工过程中,发生了下列事件:
事件一:总承包单位上报的施工组织设计中,办公楼采用1台塔吊、l台外用电梯;在七层楼面设置有自制卸料平台;外架采用悬挑脚手架,从地上2层开始分五次到顶。实验楼采用1台物料提升机;外架采用落地式钢管脚手架。监理工程师按照《危险性较大的分部分项工程安全管理办法》(建质[2009]87号)的规定,要求总承包单位单独编制与之相关的专项施工方案并上报。
事件二:办公楼外用施工电梯与各楼层连接处搭设卸料通道,与相应的楼层接通后,仅在通道两侧设置了临边安全防护设施。地面进料口处仅设置安全防护门,且在相应位置挂设了安全警示标志牌。监理工程师认为安全设施不齐全,要求整改。
事件三:办公楼电梯安装工程早于装饰装修工程施工完,提前由总监理工程师组织验收,总承包单位未参加。验收后电梯安装单位将电梯工程有关资料移交给建设单位。整体工程完成时,电梯安装单位已撤场。由建设单位组织,监理、设计、总承包单位参与进行了单位工程质量验收。
事件四:总承包单位在提交竣工验收报告的同时,还提交了《工程质量保修书》,其中保温工程保修期按《民用建筑节能条例》的规定承诺保修5年。建设单位以《工程质量保修书》不合格为由拒绝接收。
问题:
1.事件一中,哪些分部分项工程必须单独编制专项施工方案?
2.指出事件二中做法的错误之处,并分别写出正确做法。
3.指出事件三中错误之处,并分别给出正确做法。
4.事件四中,总承包单位、建设单位做法是否合理?本工程保温工程的保修期限应该为多少年?
相关汇总:2014年一级建造师各科目临考猜题卷汇总
考后看答案:233网校首发2014年一级建造师考试真题及答案
押题密卷:2014年一级建造师最后密押卷终极决战|在线估分
讲师护航:2014年一级建造师临考冲刺班火爆招生,最后的通关机会>>免费试听
