31、 某大学图书馆进行装修改造,根据施工设计和使用功能的要求,采用大量的轻质隔墙。外墙采用建筑幕墙,承揽该装修改造工程的施工单位根据《建筑装饰装修工程质量验收规范》规定,对工程细部构造施工质量的控制做了大量的工作。
该施工单位在轻质隔墙施工过程中提出以下技术要求:
(1)板材隔墙施工过程中如遇到门洞,应从两侧向门洞处依次施工。
(2)石膏板安装牢固时,隔墙端部的石膏板与周围的墙、柱应留有10mm的槽口,槽口处加泛嵌缝膏,使面板与邻近表面接触紧密。
(3)当轻质隔墙下端用木踢脚覆盖时,饰面板应与地面留有5~10mm缝隙。
(4)石膏板的接缝缝隙应保证为8~10mm。
该施工单位在施工过程中特别注重现场文明施工和现场的环境保护措施,工程施工后,被评为优质工程。
问题
1.建筑装饰装修工程的细部构造是指哪些子分部工程中的细部节点构造?
2.轻质隔墙按构造方式和所用材料的种类不同可分为哪几种类型?石膏板属于哪种轻质隔墙?
3.逐条判断该施工单位在轻质隔墙施工过程中提出的技术要求的正确与否。若不正确, 请改正。
4.简述板材隔墙的施工工艺流程。
5.轻质隔墙的节点处理主要包括哪几项?
6.建筑工程现场文明施工管理的主要内容有哪些?
7.建筑工程施工环境管理计划的主要内容包括哪些?
32、某大型剧院拟进行维修改造,某装饰装修工程公司在公开招标投标过程中获得了该维修改遭任务,合同工期为5个月,合同价款为l800万元。
1.抹灰工程基层处理的施工过程部分记录如下:
(1)在抹灰前对基层表面做了清除。
(2)室内墙面、柱面和门窗洞口的阳角做法符合设计要求。
2.工程师对抹灰工程施工质量控制的要点确定如下:
(1)抹灰用的石灰膏的熟化期不应小于3d。
(2)当抹灰总厚度大于或等于15mm时,应采取加强措施。
(3)有排水要求的部位应做滴水线(槽)。
(4)一般抹灰的石灰砂浆不得抹在水泥砂浆层上。
(5)一般抹灰和装饰抹灰工程的表面质量应符合有关规定。
问题
1.抹灰前应清除基层表面的哪些物质7
2.如果设计对室内墙面、柱面和门窗洞口的阳角做法无要求时,应怎样处理?
3.为使基体表面在抹灰前光滑应做怎样的处理?
4.判断工程师对抹灰工程施工质量控制要点的不妥之处,并改正。
5.对滴水线(槽)的要求是什么?
33、 某l8层办公楼,建筑面积为32000㎡,总高度为71m,钢筋混凝土框架-剪力墙结构,脚手架采用悬挑钢管脚手架,外挂密目安全网,塔式起重机作为垂直运输工具,2013年11月9日在15层结构施工时,吊运钢管的钢丝绳滑扣,起吊离地20m后,钢管散落,造成下面作业的4名人员死亡,2人重伤。
经事故调查发现:
(1)作业人员严重违章,起重机驾驶员因事请假,工长临时指定一名机械工操作塔式起重机,钢管没有捆扎就托底兜着吊起,而且钢丝绳没有在吊钩上挂好,只是挂在吊钩的端头上。
(2)专职安全员在事故发生时不在现场。
(3)作业前,施工单位项目技术负责人未详细进行安全技术交底,仅向专职安全员口头交代了施工方案中的安全管理要求。
问题
l.针对现场伤亡事故,项目经理应采取哪些应急措施?
2.指出本次事故的直接原因。
3.对本起事故,专职安全员有哪些过错?
4.指出该项目安全技术交底工作存在的问题。
34、 某装饰装修工程公司承揽某商场的装修工程施工任务。
1.在门窗的制作与安装过程中采用了如下的施工方法:
(1)铝合金门窗的安装采用了边安装边砌口的方法施工。
(2)建筑外门窗直接用射钉固定在砌体上。
(3)塑料门窗框与墙体间缝隙采用了密封胶密封。
(4)在安装中空玻璃时,镀膜层朝向室外。
2.在对门窗的制作与安装工程质量控制中采取了如下措施:
(1)厚度大于50mm的门窗扇应采用螺杆连接门窗框。
(2)铝合金门窗推拉门窗扇开关力应不小于100N。
(3)对埋入砌体或混凝土中的木砖应进行防膨胀处理。
(4)制作木门窗的木材中的甲酸含量应符合设计要求。
(5)胶合板门的横棱和上、下冒头应采用密封胶密封,以防透气。
问题
1.在门窗的制作与安装过程中采用的施工方法中,哪些方法是不妥当的,并改正。
2.在对门窗的制作与安装工程质量控制中采取的措施有哪些是不妥当的,请逐一指正,并请指出正确的措施或说明理由。
35、 某工程的施工合同工期为16周,项目监理机构批准的施工进度计划如图4-3所示。各工作均按匀速施工。施工单位报价单(部分)见表4-2。

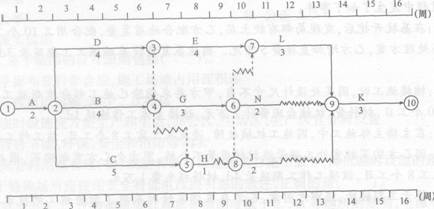

图4-3施工进度计划
表4-2施工单位报价单(部分)
序 号 |
工作名称 |
估算工程量 |
全费用综合单价/(元/m3) |
合计/万元 |
1 |
A |
800m3 |
300 |
24 |
2 |
B |
1200m3 |
320 |
38.4 |
3 |
C |
20次 |
|
|
4 |
D |
1600m3 |
280 |
44.8 |
工程施工到第4周时进行进度检查,发生如下事件:
事件l:A工作已经完成,但由于设计图样局部修改,实际完成的工程量为840m3,工作持续时间未变。
事件2:B工作施工时,遇到异常恶劣的气候,造成施工单位的施工机械损坏和施工人工窝工,损失1万元,实际只完成估算工程量的25%。
事件3:C工作为检验检测配合工作,只完成了估算工程量的20%,施工单位实际发生检验检测配合工作费用5000元。
事件4:施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置4个台班,台班单价为300元/台班、折旧费为100元/台班。施工单位进行文物现场保护的费用为1200元。
问题
1.根据第4周末的检查结果,在图4-3上绘制实际进度前锋线,逐项分析B、C、D三项工作的实际进度对工期的影响,并说明理由。
2.若施工单位在第4周末就B、C、D出现的进度偏差提出工程延期的要求,项目监理机构应批准工程延期多长时间?为什么?
3.施工单位是否可以就事件2、4提出费用索赔?为什么?可以获得的索赔费用是多少?
4.事件3中C工作发生的费用如何结算?
5.前4周施工单位可以得到的结算款为多少元?
