您现在的位置:233网校>一级建造师>建筑工程>建筑工程模拟试题

2015年一级建造师《建筑工程》模拟试题(3)

来源:233网校 2015年5月26日
导读:
进入全真模拟考场在线测试此套试卷,可查看答案及解析并自动评分 >> 在线做题
案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)
31、 某建筑工程,建筑面积l08000㎡,现浇剪力墙结构,地下3层,地上50层。基础埋深14.4mm,底板厚3m,底板混凝土强度等级为C35,抗渗等级为Pl2。 底板钢筋施工时,板厚1.5m处直径16mm的HRB335级钢筋,施工单位征得监理单位和建
设单位同意后,用直径10mm的HPB235级钢筋进行代换。 施工单位选定了某商品混凝土搅拌站,并由该站为其制订了底板混凝土施工方案。该方案策用溜槽施工,分两层浇筑,每层厚度1.5m。
底板混凝土浇筑时当地最高大气温度38℃,混凝土最高入模温度40℃。 浇筑完成l2h后采用覆盖一层塑料膜、一层保温岩棉养护7d。
测温记录显示:混凝土内部最高温度75℃,其表面最高温度45℃。
监理工程师检查发现底板表面混凝土有裂缝,经钻芯取样检查,取样样品均有贯通裂缝。
问题
1.该基础底板钢筋代换是否合理?说明理由。
2.商品混凝土供应站编制大体积混凝土施工方案是否合理?说明理由。
3.本工程基础底板产生裂缝的主要原因是什么?
4.大体积混凝土防裂技术措施是什么?


32、某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,采用可调价合同形式。工期20个月,项目监理机构批准的施工总进度计划如图4-7所示,各项工作在其持续时间内均按匀速进展,每月计划完成的投资(部分)见表4-10。

图4-7监理机构批准的施工总进度计划
表4-10各项工作每月计划完成的投资(部分)    (单位:万元/月)



工  作

A

B

C

D

E

F

J

计划完成投资

60

70

90

120

60

150

30

施工过程中发生如下事件:
事件l:建设单位要求调整场地标高,设计单位修改施工图,A工作开始时间推迟1个月,致使施工单位机械闲置和人工窝工损失。
事件2:设计单位修改图样使C工作发生工程量变化,增加造价l0万元,施工单位及时调
整施工部署,如期完成了C工作。
事件3:D、E工作受A工作的影响,开始时间也推迟了1个月,由于物价上涨原因,6~7月份D、E工作的实际完成投资较计划完成投资增加了10%。D、E工作均按原持续时间完成,由于施工机械故障,J工作7月份实际完成计划工程量的80%,J工作持续时间最终延长1个月。
事件4:G、I工作的实施过程中遇到非常恶劣的气候,导致G工作持续时间延长0.5个月;
施工单位采取了赶工措施,使I工作能按原持续时间完成,但需增加赶工费0.5万元。
事件5:L工作为隐蔽工程,在验收后项目监理机构对质量提出了质疑,并要求对该工程进行剥离复验。施工单位以该隐蔽工程已经监理工程师验收为由拒绝复验。在监理机构的坚持下,对隐蔽工程进行剥离复验。复验结果工程质量不合格,施工单位进行了整改。
以上事件l~4发生后,施工单位均在规定时间内提出工期顺延和费用补偿要求。
1~7月份投资情况见表4-11。
表4-11 1~7月份投资情况    (单位:万元)


月份

1

2

3

4

5

6

7

合计

拟完工程计划投资

130

130

130

300

330

210

210

1440

已完工程计划投资



130

130











已完工程实际投资



130

130











问题
1.事件1中,施工单位顺延和补偿费用的要求是否成立?说明理由。
2.事件4中,施工单位顺延和补偿费用的要求是否成立?说明理由。
3.事件5中,施工单位和项目监理机构的做法是否妥当?分别说明理由。
4.针对施工过程中发生的事件,项目监理机构的工程延期为多少个月?该工程实际工期为多少个月?
5.填写表中空格处的已完工程计划投资和已完工程实际投资,并分析第7月末的投资偏差和以投资额表示的进度偏差。


33、 某工程,施工总承包单位(以下简称“乙方”)按《建设工程施工合同(示范文本)》(GF-2013--0201)与建设单位(以下简称“甲方”)签订了施工总承包合同。合同中约定开工日期
2014年3月1日,乙方每月25日向甲方提交已完工程量报告,工程进度款支付时间为次月8日。甲方依据合同推荐某电梯安装单位(以下简称“丙方”)作为本项目电梯安装施工单位,丙方与乙方签订了分包合同。甲方委托监理公司对工程实施施工监理。
乙方项目经理开工前对本项目今后的工作做了如下安排:
(1)由项目经理负责组织编制“项目施工管理实施规划”。
(2)由项目总工程师负责建立项目质量管理体系,由项目生产经理负责建立安全管理体系并组织实施。
(3)由项目行政管理人员负责对所有安全施工的技术要求进行交底。
(4)由项目商务经理负责与劳务作业层、各协作单位、发包人、分包人的组织协调工作,解决项目中出现的各种问题。
(5)由项目经理负责组织有关单位进行单位工程竣工验收。
2014年5月15日,项目经理和项目商务经理一起向甲方催要4月份工程进度款。甲方说:
“监理单位正在对4月份的工程量进行核对,工程进度款还要等一等。”项目经理立即停止施工,以催要工程进度款。
电梯安装施工过程中,因甲方采购的一部电梯导轨型号到货错误,需要退换。丙方向项目监理机构提出了申请,要求补偿因退换导轨造成的费用损失。监理说:“此事应先找乙方。”丙方找到乙方,乙方项目经理回答:“你们是甲方推荐的,费用直接找甲方要,此事与我们没有关系。”
问题
1.逐项指出乙方项目经理开工前的工作安排是否妥当?对于不妥之项说明正确做法。
2.指出乙方停止施工以催要4月份工程进度款的做法和甲方的答复各有何不妥之处。
3.丙方向项目监理机构提出费用损失补偿申请是否恰当?说明理由。
4.乙方项目经理对于丙方提出索赔的回答是否恰当?说明理由。


34、 某施工单位受建设单位的委托承担了某20层大厦的玻璃幕墙施工任务,并签订了施工合
同,合同工期为70d,建设单位要求施工单位在开工前提交施工方案,施工单位组织有关人员编写了施工方案并提交建设单位,在施工前进行了设计、技术交底工作。
在施工过程中,采取了如下的施工方法和措施:
(1)在立柱和支座接触面之间加防腐隔离刚性垫片。
(2)立柱在预装、初步定位和自检合格后,正式焊接牢固。
(3)横梁两端与立柱连接处用铆钉铆接后,嵌入密封胶密封。
(4)打胶时先打横向胶,后打竖向胶;竖向胶缝宜自下而上进行,胶注满后,应检查是否有气泡等。
(5)幕墙钢龙骨架进行二次防腐处理后应进行自检,自检合格后,进入下一道工序。
(6)幕墙上端封口设置挡水板,防止雨水渗入室内。
问题
1.该施工方案的内容主要有哪些?编制该施工方案的步骤是怎样的?
2.该设计交底会议应由谁主持?一般在什么时候进行?设计交底会议记录的重点是
什么?
3.隐框玻璃幕墙中的板块与金属框之间完全靠结构胶粘结,其结构胶要承受哪些作用力?
4.施工过程中采取的施工方法和措施中的不妥之处有哪些?请指出来,并改正。


35、 某综合楼工程,地下1层,地上10层,钢筋混凝土框架结构,建筑面积28500㎡,某施工单位与建设单位签订了工程施工合同,合同工期约定为20个月。施工单位根据合同工期编制了该工程项目的施工进度计划,并且绘制出施工进度网络计划如图4-5所示。

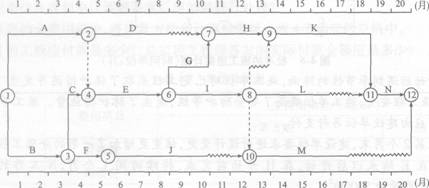

图4-5施工进度网络计划(单位:月)
在工程施工中发生了如下事件:
事件l:因建设单位修改设计,致使工作K停工2个月。
事件2:因建设单位供应的建筑材料未按时进场,致使工作H延期1个月。
事件3:因不可抗力原因致使工作F停工1个月。
事件4:因施工单位原因工程发生质量事故返工,致使工作M实际进度延迟1个月。
问题
1.指出该网络计划的关键线路,并指出由哪些关键工作组成。
2.针对本案例上述各事件,施工单位是否可以提出工期索赔的要求?并分别说明理由。
3.上述事件发生后,本工程网络计划的关键线路是否发生改变?如有改变,指出新的关键线路。
4.对于索赔成立的事件,工期可以顺延几个月?实际工期是多少?


相关阅读
精品课程

正在播放:一级建造师考点解读

难度: 试听完整版
登录

新用户注册领取课程礼包

立即注册
扫一扫,立即下载
意见反馈 返回顶部
