案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)
31、 【背景资料】
某施工总承包单位承担一项建筑基坑工程的施工,基坑开挖深度12m,基坑南侧距坑边6m处有一栋6层住宅楼。基坑土质状况从地面向下依次为:杂填土0~2m,粉质土2~5m,砂质土5~10m,黏性土10~12m,砂质土12~18m。上层滞水水位在地表以下5m(渗透系数为0.5m/d),地表下18m以内无承压水。基坑支护设计采用灌注桩加锚杆。施工前,建设单位为节约投资,指示更改设计,除南侧外其余三面均采用土钉墙支护,垂直开挖。基坑在开挖过程中北侧支护出现较大变形,但一直未被发现,最终导致北侧支护部分坍塌。事故调查中发现:
(1)施工总承包单位对本工程作了重大危险源分析,确认南侧毗邻建筑物、临边防护、上下通道的安全为重大危险源,并制订了相应的措施,但未审批。
(2)施工总承包单位有健全的安全制度文件。
(3)施工过程中无任何安全检查记录、交底记录及培训教育记录等其他记录资料。
【问题】
1.本工程基坑最小降水深度应为多少,降水宜采用何种方式?
2.该基坑坍塌的直接原因是什么,从技术方面分析,造成该基坑坍塌的主要因素有哪些?
3.根据《建筑施工安全检查标准》(JGJ59—2011)基坑工程检查评分表的要求,本基坑支护工程还应检查哪些项目?
4.施工总承包单位还应采取哪些有效措施才能避免类似基坑支护坍塌?


32、 【背景资料】
某办公大楼由主楼和裙楼两部分组成,平面呈不规则四边形,主楼29层,裙楼4层,地下2层,总建筑面积81650m2。该工程5月份完成主体施工,屋面防水施工安排在8月份。屋面防水层由一层聚氨酯防水涂料和一层自粘聚合物改性沥青防水卷材构成。
裙楼地下室回填土施工时已将裙楼外脚手架拆除,在裙楼屋面防水层施工时,因工期紧没有设安全防护栏杆。工人王某在铺贴卷材后退时不慎从屋面掉下,经医院抢救无效死亡。
裙楼屋面防水施工完成后,聚氨酯底胶配制时用的二甲苯稀释剂剩余不多,工人张某随手将剩余的二甲苯从屋面向外倒在了回填土上。
主楼屋面防水工程检查验收时发现少量卷材起鼓,鼓泡有大有小,直径大的达到90mm,鼓泡割破后发现有冷凝水珠。经查阅相关技术资料后发现:没有基层含水率试验和防水卷材粘贴试验记录;屋面防水工程技术交底要求自粘聚合物改性沥青防水卷材搭接宽度为50mm,接缝口应用密封材料封严,宽度不小于5mm。
【问题】
1.从安全防护措施角度指出发生这一起伤亡事故的直接原因。
2.项目经理部负责人在事故发生后应该如何处理此事?
3.试分析卷材起鼓的原因,并指出正确的处理方法。
4.自粘聚合物改性沥青防水卷材搭接宽度和接缝口密封材料封严宽度应满足什么要求?
5.将剩余的二甲苯倒在工地上的危害之处是什么?指出正确的处理方法。


33、 【背景资料】
某办公楼工程,地下1层,地上10层。现浇钢筋混凝土框架结构,预应力管桩基础。建设单位与施工总承包单位签订了施工总承包合同,合同工期为29个月。按合同约定,施工总承包单位将预应力管桩工程分包给了符合资质要求的专业分包单位。

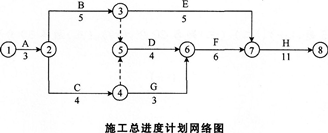

施工总承包单位提交的施工总进度计划如下图所示(时间单位:月),该计划通过了监理工程师的审查和确认。

合同履行过程中,发生了如下事件:
事件1:专业分包单位将管桩专项施工方案报送监理工程师审批,遭到了监理工程师拒绝。在桩基施工过程中,由于专业分包单位没有按设计图纸要求对管桩进行封底施工,监理工程师向施工总承包单位下达了停工令,施工总承包单位认为监理工程师应直接向专业分包单位下达停工令,拒绝签收停工令。
事件2:在工程施工进行到第7个月时,因建设单位提出设计变更,导致G工作停止施工1个月。由于建设单位要求按期完工,施工总承包单位据此向监理工程师提出了赶工费索赔。
根据合同约定,赶工费标准为18万元/月。

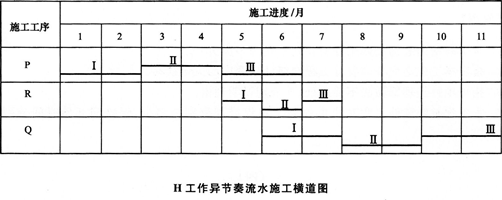

事件3:在H工作开始前,为了缩短工期,施工总承包单位将原施工方案中H工作的异节奏流水施工调整为成倍节拍流水施工。原施工方案中H工作异节奏流水施工横道图如下图所示(时间单位:月)。

【问题】
1.施工总承包单位计划工期能否满足合同工期要求,为保证工程进度目标,施工总承包单位应重点控制哪条施工线路?
2.事件1中,监理工程师及施工总承包单位的做法是否妥当?分别说明理由。
3.事件2中,施工总承包单位可索赔的赶工费为多少万元,说明理由。
4.事件3中,流水施工调整后,H工作相邻工序的流水步距为多少个月,工期可缩短多少
个月?按照H工作异节奏流水施工横道图格式绘制调整后H工作的施工横道图。


34、 【背景资料】
某政府机关在城市繁华地段建一幢办公楼。在施工招标文件的附件中要求投标人具有垫资能力,并写明:投标人承诺垫资每增加500万元的,评标增加1分。某施工总承包单位中标后,因设计发生重大变化,需要重新办理审批手续。为了不影响按期开工,建设单位要求施工总承包单位按照设计单位修改后的草图先行开工。施工中发生了以下事件:
事件1:施工总承包单位的项目经理在开工后又担任了另一个工程的项目经理,于是项目经理委托执行经理代替其负责本工程的日常管理工作,建设单位对此提出异议。
事件2:施工总承包单位以包工包料的形式将全部结构工程分包给劳务公司。
事件3:在底板结构混凝土浇筑过程中,为了不影响工期,施工总承包单位在连夜施工的同时,向当地行政主管部门报送了夜间施工许可申请,并对附近居民进行公告。
事件4:为便于底板混凝土浇筑施工,基坑四周未设临边防护;由于现场架设灯具照明不够,工人从配电箱中接出220V电源,使用行灯照明进行施工。
为了分解垫资压力,施工总承包单位与劳务公司的分包合同中写明:建设单位向总包单位支付工程款后,总包单位才向分包单位付款,分包单位不得以此要求总包单位承担逾期付款的违约责任。
为了强化分包单位的质量安全责任,总分包双方还在补充协议中约定,分包单位出现质量安全问题,总包单位不承担任何法律责任,全部由分包单位自己承担。
【问题】
1.建设单位招标文件是否妥当?说明理由。
2.施工总承包单位开工是否妥当?说明理由。
3.事件1~3事件中,施工总承包单位的做法是否妥当?说明理由。
4.指出事件4中的错误,写出正确做法。
5.分包合同条款能否规避施工总承包单位的付款责任?说明理由。
6.补充协议的约定是否合法?说明理由。


35、 【背景资料】
施工总承包单位与建设单位于2010年2月20日签订了某20层综合办公楼工程施工合同。合同中约定:(1)人工费综合单价为45元/工日;(2)1周内非承包方原因停水、停电造成的停工累计达8h可顺延工期1d;(3)施工总承包单位须配有应急备用电源。工程于3月15日开工,施工过程中发生如下事件。
事件1:3月19~20日遇罕见台风暴雨迫使基坑开挖暂停,造成人工窝工20工日,1台挖掘机陷入淤泥中。
事件2:3月21日施工总承包单位租赁1台塔式起重机(1500元/台班)吊出陷入淤泥中的挖掘机(500元/台班),并进行维修保养,导致停工2d,3月23日上午8时恢复基坑开挖工作。
事件3:5月10日上午地下室底板结构施工时,监理工程师口头紧急通知停工,5月11日监理工程师发出因设计修改而暂停施工令;5月14日施工总承包单位接到监理工程师要求5月15日复工的指令。期间共造成人工窝工300工日。
事件4:6月30日地下室全钢模板吊装施工时,因供电局检修线路停电导致工程停工8h。
事件5:主体结构完成后,施工总承包单位把该工程会议室的装饰装修分包给某专业分包单位,会议室地面采用天然花岗岩石材饰面板,用量350m2。会议室墙面采用人造木板装饰,其中细木工板用量600m2,用量最大的1种人造饰面木板为300m2
针对事件1~3事件,施工总承包单位及时向建设单位提出了工期和费用索赔。
【问题】
1.事件1~3事件中,施工总承包单位提出的工期和费用索赔是否成立?分别说明理由。
2.事件1~3事件中,施工总承包单位可获得的工期和费用索赔各是多少?
3.事件4中,施工总承包单位可否获得工期顺延?说明理由。
4.事件5中,专业分包单位对会议室墙面、地面装饰材料是否需进行抽样复验?分别说明理由。
