您现在的位置:233网校>一级建造师>建筑工程>建筑工程模拟试题

2015年一级建造师《建筑工程管理与实务》考前密押卷(1)

来源:233网校 2015年8月19日
导读:
进入全真模拟考场在线测试此套试卷,可查看答案及解析并自动评分 >> 在线做题
案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)
31、

【背景资料】

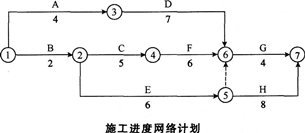

某写字楼工程,地下1层,地上10层。当主体结构已基本完成时,施工企业根据工程实际情况,调整了装修施工组织设计文件,编制了装饰工程施工进度网络计划如下图所示,经总监理工程师审核批准后组织实施。
2015年一级建造师《建筑工程管理与实务》考前密押卷(1)
在工程过程中,发生了以下事件:
事件1:工作E原计划6d,由于设计变更改变了主要材料规格与材质,经总监理工程师批
准,E工作计划改为9d完成,其他工作与时间执行网络计划。
事件2:1层大厅轻钢龙骨石膏板吊顶,1盏大型水晶灯(重100kg)安装在吊顶工程的主龙骨上。
事件3:由于建设单位急于搬进写字楼办公,要求提前竣工验收,总监理工程师组织建设单位技术人员、施工单位项目经理及设计单位负责人进行了竣工验收。
【问题】
1.指出本装饰工程网络计划的关键线路(工作),计算计划工期。
2.指出本装饰工程实际关键线路(工作),计算实际工期。
3.水晶灯安装是否正确?说明理由。
4.竣工验收是否妥当?说明理由。


32、

【背景资料】
某建筑工程,在招标与施工阶段发生如下事件:
事件1:招标代理机构提出,评标委员会由7人组成,包括建设单位纪委书记、工会主席,当地招标投标管理办公室主任,以及从评标专家库中随机抽取的4位技术、经济专家。
事件2:建设单位要求招标代理机构在招标文件中明确:投标人应在购买招标文件时提交投标保证金;中标人的投标保证金不予退还;中标人还需提交履约保函,保证金额为合同总额的20%。
事件3:施工中因地震导致施工停工1个月。已建工程部分损坏;现场堆放的价值50万元的工程材料(施工单位负责采购)损毁;部分施工机械损坏,修复费用20万元;现场8人受伤,施工单位承担了全部医疗费用24万元(其中建设单位受伤人员医疗费3万元,施工单位受伤人员医疗费21万元);施工单位修复损坏工程支出10万元。施工单位按合同约定向项目监理机构提交了费用补偿和工程延期申请。
事件4:建设单位采购的大型设备运抵施工现场后,进行了清点移交。施工单位在安装过程中该设备一个部件损坏,经鉴定,部件损坏是由于本身存在质量缺陷。
【问题】
1.指出事件1中评标委员会人员组成的不正确之处,并说明理由。
2.指出事件2中建设单位要求的不妥之处,并说明理由。
3.根据《建设工程施工合同(示范文本)》(GF—2013—0201),分析事件3中建设单位和施工单位各自承担哪些经济损失。项目监理机构应批准的费用补偿和工程延期各是多少?
(不考虑工程保险)
4.就施工合同主体关系而言,事件4中设备部件损坏的责任应由谁承担?说明理由。


33、 【背景资料】
某市中心区新建一座商业中心,建筑面积26000m2,地下2层,地上16层,1至3层有裙房,结构形式为钢筋混凝土框架结构,柱网尺寸为8.4m×7.2m,其中2层南侧有通长悬挑露台,悬挑长度为3m。施工现场内有一条10kV高压线从场区东侧穿过,由于该10kV高压线承担周边小区供电任务,在商业中心工程施工期间不能改线迁移。
某施工总承包单位承接了该商业中心工程的施工总承包任务。该施工总承包单位进场后,立即着手进行施工现场平面布置:
(1)在临市区主干道的南侧采用1.6m高的砖砌围墙作围挡;
(2)为节约成本,施工总承包单位决定直接利用原土便道作为施工现场主要道路;
(3)为满足模板加工的需要,搭设了1间50m2的木工加工间,并配置了1只灭火器;
(4)受场地限制在工地北侧布置塔式起重机1台,高压线处于塔式起重机覆盖范围以内。
主体结构施工阶段,为赶在雨季来临之前完成基槽回填土任务,施工总承包单位在露台同条件混凝土试块抗压强度达到设计强度的80%时,拆除了露台下模板支撑。主体结构施工完毕后,发现2层露台根部出现通长裂缝,经设计单位和相关检测鉴定单位认定,该裂缝严重影响到露台的结构安全,必须进行处理,该事故造成直接经济损失8万元。
【问题】
1.指出施工总承包单位施工现场平面布置(1)~(3)事项中的不妥之处,并说明正确做法。
2.在高压线处于塔式起重机覆盖范围以内的情况下,施工总承包单位应如何保证塔式起重机运行安全?
3.完成下表中a、b、c的内容(无需复制表格,在答题卡上按顺序写出答案)。
2015年一级建造师《建筑工程管理与实务》考前密押卷(1)


34、 【背景资料】
某办公楼工程,建筑面积82000m2,地下3层,地上20层,钢筋混凝土框架一剪力墙结构,距邻近6层住宅楼7m。地基土层为粉质黏土和粉细砂,地下水为潜水,地下水位-9.5m,自然地面-0.5121。基础为筏板基础,埋深14.5m,基础底板混凝土厚1500mm,水泥采用普通硅酸盐水泥,采取整体连续分层浇筑方式施工。基坑支护工程委托有资质的专业单位施工,降排的地下水用于现场机具、设备清洗。主体结构选择有相应资质的A劳务公司作为劳务分包,并签订了劳务分包合同。
合同履行过程中,发生了下列事件:
事件1:基坑支护工程专业施工单位提出了基坑支护降水采用“排桩+锚杆+降水井”方案,施工总承包单位要求基坑支护降水方案进行比选后确定。
事件2:底板混凝土施工中,混凝土浇筑从高处开始,沿短边方向自一端向另一端进行,在混凝土浇筑完12h内对混凝土表面进行保温保湿养护,养护持续7d。养护至72h时,测温显示混凝土内部温度70℃,混凝土表面温度35℃。
事件3:结构施工到10层时,工期严重滞后。为保证工期,A劳务公司将部分工程分包给了另一家有相应资质的B劳务公司,B劳务公司进场工人100人。因场地狭小,B劳务公司将工人安排在本工程地下室居住。工人上岗前,项目部安全员向施工作业班组进行了安全技术交底,双方签字确认。
【问题】
1.事件1中,适用于本工程的基坑支护降水方案还有哪些?
2.降排的地下水还可用于施工现场哪些方面?
3.指出事件2中底板大体积混凝土浇筑及养护的不妥之处,并说明正确做法。
4.指出事件3中的不妥之处,并分别说明理由。



35、【背景资料】
某建筑工程项目,在基础施工时,施工人员发现了有研究价值的古墓,监理机构及时采取措施并按有关程序处理了该事件。

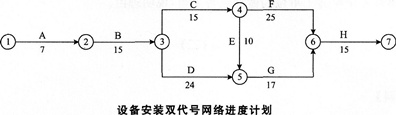

设备安装工程开始前,施工单位依据总进度计划的要求编制了如下图所示的设备安装双代号网络进度计划(时间单位:d),并得到了总监理工程师批准。
2015年一级建造师《建筑工程管理与实务》考前密押卷(1)
依据施工合同的约定,设备安装完成后应进行所有单机无负荷试车和整个设备系统的无负荷联动试车。本工程共有6台设备,主机由建设单位采购,配套辅机由施工单位采购,各台设备采购者和试车者结果见下表。
2015年一级建造师《建筑工程管理与实务》考前密押卷(1)
【问题】
1.简述项目监理机构处理古墓事件的程序,并分析由此事件导致的费用增加由谁承担?工期可否顺延?
2.设备安装工程具备试车条件时,单机无负荷试车和无负荷联动试车应分别由谁组织试车?
3.请对B、C、D、E、F、H六项工作的设备安装及试车结果没通过的责任进行界定。
4.设备安装工程的计划工期和应批准顺延工期各是多少?应补偿施工单位多少费用?

相关阅读
精品课程

正在播放:一级建造师考点解读

难度: 试听完整版
登录

新用户注册领取课程礼包

立即注册
扫一扫,立即下载
意见反馈 返回顶部
