31、【背景资料】
某工程,甲施工单位选择乙施工单位分包基坑支护土方开挖工程。施工过程中发生如下事件:
事件1:乙施工单位开挖土方时,因雨期下雨导致现场停工3d,在后续施工中,乙施工单位挖断了一处在建设单位提供的地下管线图中未标明的煤气管道,因抢修导致现场停工7d。
为此,甲施工单位通过项目监理机构向建设单位提出工期延期10d和费用补偿2万元(合同约定,窝工综合补偿2000元/d)的请求。
事件2:为赶工期,甲施工单位调整了土方开挖方案,并按约定程序进行了调整,总监理工程师在现场发现乙施工单位未按调整后的土方开挖方案施工并造成围护结构变形超限,立即向甲施工单位签发工程暂停令,同时报告了建设单位。乙施工单位未执行指令仍继续施工,总监理工程师及时报告了有关主管部门,后因围护结构变形过大引发了基坑局部坍塌事故。
事件3:甲施工单位凭施工经验,未经安全验算就编制了高大模板工程专项施工方案,经项目经理签字后报总监理工程师审批的同时,就开始搭设高大模板,施工现场安全生产管理人员则由项目总工程师兼任。
事件4:甲施工单位为便于管理,将施工人员的集体宿舍安排在本工程尚未竣工验收的地下车库内。
【问题】
1.指出事件1中挖断煤气管道事故的责任方,说明理由。项目监理机构批准的工程延期和费用补偿各多少?说明理由。
2.根据《建设工程安全生产管理条例》(国务院令第393号),分析事件2中甲、乙施工单位和监理单位对基坑局部坍塌事故应承担的责任,说明理由。
3.指出事件3中甲施工单位的做法有哪些不妥,写出正确的做法。
4.指出事件4中甲施工单位的做法是否妥当,说明理由。
32、
【背景资料】
某医院门诊楼,位于市中心区域,建筑面积28326m2,地下1层,地上10层,檐高33.7m。框架一剪力墙结构,筏板基础,基础埋深7.8m,底板厚度1100mm,混凝土强度等级C30,抗渗等级P8。室内地面铺设实木地板,工程精装修交工。2010年3月15日开工,外墙结构及装修施工均采用钢管扣件式双排落地脚手架。
施工过程中发生如下事件:
事件1:2014年6月1日开始进行底板混凝土浇筑,为控制裂缝,拌制水泥采用低水化热的矿渣水泥,混凝土浇筑后10h进行覆盖并开始浇水,浇水养护持续15d。
事件2:工程施工至结构4层时,该地区发生了持续2h的暴雨,并伴有短时6~7级大风。风雨结束后,施工项目负责人组织有关人员对现场脚手架进行检查验收,排除隐患后恢复了施工生产。
事件3:2014年9月25日,地方建设行政主管部门检查项目施工人员三级教育情况,质询项目经理部的教育内容。施工项目负责人回答:“进行了国家和地方安全生产方针、企业安全规章制度、工地安全制度、工程可能存在的不安全因素四项内容的教育”。受到了地方建设行政主管部门的严厉批评。
事件4:室内地面面层施工时,对木搁栅采用沥青防腐处理,木搁栅和毛地板与墙面之间未留空隙,面层木地板与墙面之间留置了10mm缝隙。
【问题】
1.事件1中,底板混凝土的养护开始与持续时间是否正确?说明理由。
2.事件2中,是否应对脚手架进行验收?说明理由。还有哪些阶段对脚手架及其地基基础应进行检查验收?
3.事件3中,指出不属于项目经理部教育的内容,项目经理部教育还应包括哪些内容。
4.事件4中,指出木地板施工的不妥之处,并写出正确的做法。
33、
【背景资料】
某开发商投资新建一住宅小区工程,包括住宅楼5幢、会所1幢以及小区市政管网和道路设施,总建筑面积24000m2。经公开招标投标,某施工总承包单位中标,双方依据《建设工程施工合同(示范文本)》(GF一2013—0201)签订了施工总承包合同。
施工总承包合同中约定的部分条款如下:(1)合同造价3600万元,除设计变更、钢筋与水泥价格变动,及承包合同范围外的工作内容据实调整外,其他费用均不调整;(2)合同工期306d,从2012年3月1日起至2012年12月31日止。工期奖罚标准为2万元/d。
在合同履行过程中,发生了下列事件:
事件1:因钢筋价格上涨较大,建设单位与施工总承包单位签订了《关于钢筋价格调整的补充协议》,协议价款为60万元。
事件2:施工总承包单位进场后,建设单位将水电安装及住宅楼塑钢窗指定分包给A专业公司,并指定采用某品牌塑钢窗。A专业公司为保证工期,又将塑钢窗分包给B公司施工。
事件3:2012年3月22日,施工总承包单位在基础底板施工期间,因连续降雨发生了排水费用6万元。2012年4月5日,某批次国产钢筋常规检测合格,建设单位以“保证工程质量”为由,要求施工总承包单位还需对该批次钢筋进行化学成分分析,施工总承包单位委托具备资质的检测单位进行了检测,化学成分检测费用8万元,检测结果合格。针对上述问题,施工总承包单位按索赔程序和时限要求,分别提出6万元排水费用、8万元检测费用的索赔。
事件4:工程竣工验收后,施工总承包单位于2012年12月28日向建设单位提交了竣工验收报告,建设单位于2013年1月5日确认验收通过,并开始办理工程结算。
【问题】
1.《建设工程施工合同(示范文本)》(GF-2013-O201)由哪些部分组成?并说明事件1中《关于钢筋价格调整的补充协议》归属于合同的哪个部分?
2.指出事件2中发包行为的错误之处?并分别说明理由。
3.分别指出事件3中,施工总承包单位的两项索赔是否成立?并说明理由。
4.指出本工程的竣工验收日期是哪一天,工程结算总价是多少万元?根据《建设工程价款结算暂行办法》(财建[2004]369号)的规定,分别说明会所结算、住宅小区结算属于哪种结算方式?
34、
【背景资料】

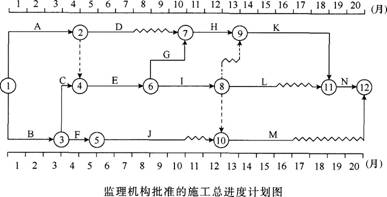

某工程,建设单位与施工单位按照《建设工程施工合同(示范文本))>(GF--2013--0201)签订了施工合同,采用可调价合同形式。工期20个月,项目监理机构批准的施工总进度计划如下图所示,各项工作在其持续时间内均按匀速进展,每月计划完成的投资部分见下表。
施工过程中发生如下事件:
事件1:建设单位要求调整场地标高,设计单位修改施工图,A工作开始时间推迟1个月,致使施工单位机械闲置和人工窝工损失。
事件2:设计单位修改图纸使C工作发生工程量变化,增加造价10万元,施工单位及时调整施工部署,如期完成了C工作。
事件3:D、E工作受A工作的影响,开始时间也推迟了1个月,由于物价上涨原因,6~7月份D、E工作的实际完成投资较计划完成投资增加了10%。D、E工作均按原持续时间完成,由于施工机械故障,J工作7月份实际完成计划工程量的80%,J工作持续时间最终延长1个月。
事件4:G、I工作的实施过程中遇到非常恶劣的气候,导致G工作持续时间延长0.5个月;施工单位采取了赶工措施,使IX-作能按原持续时间完成,但需增加赶工费0.5万元。
事件5:1工作为隐蔽工程,在验收后项目监理机构对质量提出了质疑,并要求对该工程进行剥离复验。施工单位以该隐蔽工程已经监理工程师验收为由拒绝复验。在监理机构的坚持下,对隐蔽工程进行剥离复验。复验结果工程质量不合格,施工单位进行了整改。
以上事件1至事件4发生后,施工单位均在规定时间内提出工期顺延和费用补偿要求。
1~7月份投资情况见下表。
【问题】
1.事件1中,施工单位顺延和补偿费用的要求是否成立?说明理由。
2.事件4中,施工单位顺延和补偿费用的要求是否成立?说明理由。
3.事件5中,施工单位和项目监理机构的做法是否妥当?分别说明理由。
4.针对施工过程中发生的事件,项目监理机构的工程延期为多少个月?该工程实际工期为多少个月?
5.填写表中空格处的已完工程计划投资和已完工程实际投资,并分析第7月末的投资偏差和以投资额表示的进度偏差。
35、
【背景资料】

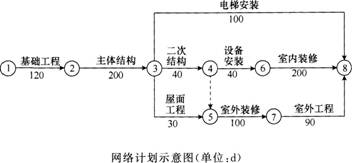

某建筑工程,建筑面积3.8万m2,地下1层,地上16层。施工单位(以下简称“乙方”)与建设单位(以下简称“甲方”)签订了施工总承包合同,合同工期600d。合同约定,工期每提前(或拖后)1d,奖励(或罚款)1万元。乙方将屋面和设备安装两项工程的劳务进行了分包,分包合同约定,若造成乙方关键工作的工期延误,每延误1d,分包方应赔偿损失1万元。主体结构混凝土施工使用的大模板采用租赁方式,租赁合同约定,大模板到货每延误1d,供货方赔偿1万元。乙方提交了施工网络计划,并得到了监理单位和甲方的批准。网络计划示意图如下图所示。
施工过程中发生了以下事件:
事件1:底板防水工程施工时,因特大暴雨突发洪水原因,造成基础工程施工工期延长5d,因人工窝工和施工机械闲置造成乙方直接经济损失10万元。
事件2:主体结构施工时,大模板未能按期到货,造成乙方主体结构施工工期延长10d,直接经济损失20万元。
事件3:屋面工程施工时,乙方的劳务分包方不服从指挥,造成乙方返工,屋面工程施工工期延长3d,直接经济损失0.8万元。
事件4:中央空调设备安装过程中,甲方采购的制冷机组因质量问题退换货,造成乙方设备安装工期延长9d,直接费用增加3万元。
事件5:因为甲方对外装修设计的色彩不满意,局部设计变更通过审批后,使乙方外装修晚开工30d,直接费损失0.5万元。
其余各项工作,实际完成工期和费用与原计划相符。
【问题】
1.用文字或符号标出该网络计划的关键线路。
2.指出乙方向甲方索赔成立的事件,并分别说明索赔内容和理由。
3.分别指出乙方可以向大模板供货方和屋面工程劳务分包方索赔的内容和理由。
4.该工程实际总工期多少天?乙方可得到甲方的工期补偿为多少天?工期奖(罚)款是多少万元?
5.乙方可得到各劳务分包方和大模板供货方的费用赔偿各是多少万元?
6.如果只有室内装修工程有条件可以压缩工期,在发生以上事件的前提条件下,为了能最大限度地获得甲方的工期奖,室内装修工程工期至少应压缩多少天?
