您现在的位置:233网校 >一级建造师 > 专业工程管理与实务 > 建筑工程 > 建筑工程模拟试题

宋协清:2017一级建造师《建筑工程》考前卷(五)

来源:233网校 2017-08-23 09:39:00
导读:2017一级建造师《建筑工程》考前卷(五)答案将在8月31日晚19:30-20:30直播时候公布,做题的小伙伴请准时参加直播。答案直播入口>>

(四)背景资料

1、

1)招标人不得以不合理的条件限制或者排斥潜在投标人,不得对潜在投标人实行歧视待遇

2)对已发出的招标文件进行必要的澄清或者修改的,应当在招标文件要求提交投标文件截止时间至少l5d前,以书面形式通知所有招标文件收受人

3)依法必须进行招标的项目,自招标文件开始发出之日起至投标人提交投标文件截止之日止,最短不得少于20d

4) 招标人和中标人应当自中标通知书发出之日起30d内,按照招标文件和中标人的投标文件订立书面合同

问题:以上说法是否正确?

21、措施项目清单中的安全文明施工费应按照国家或省级、行业建设主管部门的规定计价,不得作为竞争性费用。规费和税金应按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。

问题:以上说法是否正确?

22、投标人应按招标工程量清单填报价格。项目编码、项目名称、项目特征、计量单位、工程量必须与招标工程量清单一致。所有需要填写的单价和合价的项目均应填写且只允许有一个报价。未填写单价和合价的项目,视为此项费用包含在已标价工程量清单中其他项目的单价和合价之中,竣工结算时,此项目不得重新组价予以调整。

问题:以上说法是否正确?

3、某工程项目合同总价为6240万元,工期12个月,竣工日期2002年10月30日。承包合同另行规定:

(1)工程预付款为合同总价的25%。

(2)工程预付款从未施工工程所需的主要材料及构配件价值相当于工程预付款时起扣,每月以抵充工程款的方式陆续收回。主要材料及构配件比重按60%考虑。

(3)除设计变更和其他不可抗力因素外,合同总价不做调整。

(4)材料和设备均由B承包商负责采购(除说明外)。

(5)工程保修金为合同总价的5%,在工程结算时一次扣留,工程保修期为正常使用条件下建筑工程法定的最低保修期限。

经业主工程师代表签认的B承包商实际完成的建安工作量(第1-12月)见下表。


第9月发生事件:甲供材料5万,工程变更增加4万,奖励6万,签证3万,这些费用当月结算。

问题:

(1)本工程预付款是多少万元?

(2)工程预付款应从哪个月开始起扣?

(3)第1-7月合计以及第8、9、10月,业主工程师代表应签发的工程款各是多少万元?(请列出计算过程)

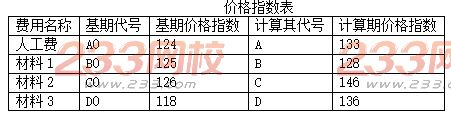

4、若承包商B与C分包签订的施工合同要求:工程合同价2000万元,工程价款采用调值公式动态结算;该工程(不可调整费占工程价款的15%),人工费可调,占工程价款的35%;材料费有三种可调:材料1占20%,材料2占15%,材料3占15%。价格指数见下表。


问题:用调值公式法进行结算,请计算该工程调之后的实际结算价。

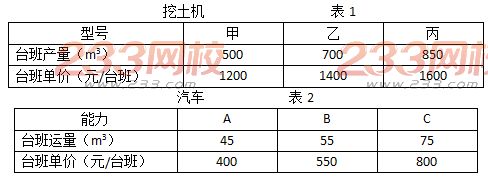

51、某土方工程施工任务,土方量为20000m3,合同工期为12天。企业有甲、乙、丙三类挖土机;A、B、C三类汽车。其主要参数见表1和表2。


问题:

1请计算挖、运土方的单方价格,优选挖土机和汽车。

2若每天2个班,安排挖土机和汽车的型号和台数各应是多少?

3求单方的挖运费。

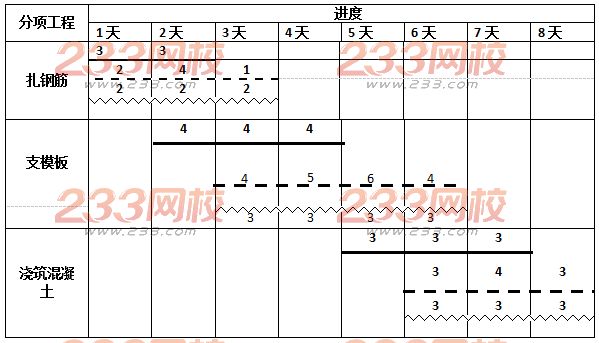

52、某结构标准层施工,计划进度与实际进度如图,图中粗实线表示计划进度(进度上方的数据为每天拟完工作的计划成本),粗虚线表示实际进度(进度线上方的数据为每天实际发生成本),假定各分项工程每天计划进度与实际进度匀速进行,而且各分项工程实际完成工程量与计划总工程量相等。


问题

(1)计算每天成本数据,填入表格

(2)分析第6天末的成本偏差和进度偏差(用投资额表示)

6、建筑业十项新技术的内容(2010年)中,简述绿色施工技术内容。

相关阅读 一级建造师

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
