案例二
某装配式钢筋混凝土结构工程,建筑面积28000m2,地下一层,地上十二层,外墙保温材料为新型保温材料。采用BIM技术进行建模。合同约定总造价14250万元。
在合同履行过程中,发生了如下事件:
事件一:总承包单位在施工前,编制了装配式结构施工的专项方案。预制构件运输时,外墙板采用水平运输。预制楼板存放采用8层叠放,每层构件间的垫块位置错开500mm。

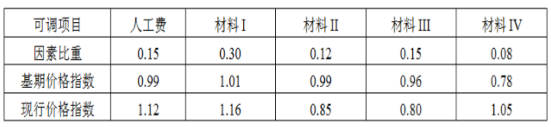

事件二:合同中约定,根据人工费和四项主要材料的价格指数对总造价按调值公式法进行调整。各调值因素的比重、基准和现行价格指数如下表:
事件三:围护系统根据工程实际情况进行了饰面砖的粘结强度测试。
问题
1.施工BIM模型包括哪些类型?
2.装配式施工的专项方案包括哪些内容?指出预制构件的运输和存放的不妥之处?说明正确做法。
3.列式计算经调整后的实际结算价款应为多少万元?(精确到小数点后2位)
4.围护系统还应进行哪些项目的现场实验和测试?外墙板接缝的防水实验要求是什么?
