三、案例分析题(共5大题.(一)、(二)、(三)题各20分。(四)、(五)题各30分)
31、
A单位承担某厂节能改造项目中余热发电的汽轮机.发电机组的安装工程。汽轮机散件到货。项目部在施工中,实行三检制,合理划分了材料、分项工程、施工工序的检验主体责任。钳工班只测量了转子轴颈圆柱度、转子水平度和推力盘不平度后,将清洗干净的各部件装配到下缸体上,检测了转子与下缸体定子的各间隙值及转子的弯曲度等。将缸体上盖一次完成扣盖,并按技术人员交底单中的终紧力矩,一次性完成上、下缸体的紧固工序。项目部专检人员在巡察过程中,紧急制止了该工序的作业。
在机组油冲洗过程中,临时接管的接头松脱,润滑油污染了部分地坪,项目部人员用煤灰覆盖在污油上面的方法处理施工现场环境。
项目部组织检查了实体工程和分项工程验收,均符合要求,填写了验收记录和验收结论。
项目部总工程师编制了试运行方案,报A单位总工程师审批后便开始实施。但监理工程师认为试运行方案审批程序不对,试运行现场环境不符合要求,不同意试运行。后经A单位项目部整改,达到要求,试运行工作得以顺利实施。
问题
1.汽轮机转子还应有哪些测量?
2.写出上、下缸体连接的正确安装工序。
3.在分项工程检验中,专检有什么作用?分项工程的验收记录及验收结论应由谁来填写?
4.A单位项目部如何整改才达到试运行要求?
32、某安装公司承接了商场(地上5层,低下2层,每层垂直净高5.0m)的自动扶梯安装工程。工程有自动扶梯36台,规格:0.65m/s,梯级宽1000mm,驱动功率10kW。合同签订后,安装公司编制了自动扶梯施工组织与技术方案、作业进度计划等,将拟安装的自动扶梯工程《安装告知书》提交给工程所在地的特种设备安全监督管理部门。
在自动扶梯安装前,施工人员熟悉自动扶梯安装图样、技术文件和安装要求等。依据自动扶梯安装工艺流程(施工图交底→设备进场验收→土建交接检验→桁架吊装就位→电器安装→扶手带安装→梯级安装→试运行调试→竣工验收)进行施工。
自动扶梯设备进场时,安装公司会同建设单位、监理和制造厂共同开箱验收,核对设备、部件、材料的合格证明书和技术资料(包括复印件)等是否合格齐全。

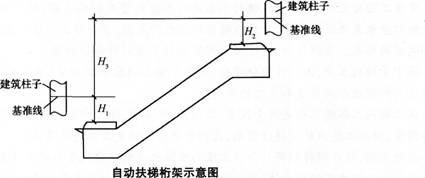

在土建交接检验中,检查了建筑结构的预留孔、垂直净空高度、基准线设置(见下图)等,均符合自动扶梯安装要求。
在自动扶梯制造厂的指导和监控下,安装公司将桁架吊装到位,自动扶梯的电器、扶手带、梯级等部件的安装完成后,各分项工程验收合格。自动扶梯校验、调试及试运行验收合格。
问题
1.安装公司在提交《安装告知书》时还应提交哪些材料?
2.自动扶梯技术资料中必须提供哪几个文件复印件?
3.在土建交接检验中,有哪几项检查内容直接关系到桁架能否正确安装使用?
4.本工程有哪几个分项工程质量验收?由哪个单位对校验和调试的结果负责?
33、
某制药设备机电安装工程项目,监理单位要求总承包商编制并提交该工程施工组织设计,总承包商首先确定了该工程的总体施工流程,继而编制了施工组织设计并提交监理工程师。
总承包商在施工过程中出现以下情况:
(1)制药设备由厂家将其分解成零(部)件运输到安装施工现场。
(2)设备到施工现场后,总承包商对其进行了清点、登记和检查。
(3)为了掌握设备零、部件之间的相对位置误差,总承包商只进行了同轴度误差检测。
(4)在该设备固定时,施工人员将零、部件进行组装后将底座就位固定。
(5)总承包商办理完工程验收手续后,与业主共同进行试运转。
问题
1.总承包商在确定总体施工流程时,一般应考虑哪些原则?
2.以图示说明机电安装工程的施工总体流程。
3.机电安装工程施工组织设计类型有哪几种?
4.就总承包商在施工过程中出现的情况,判断是否妥当?如妥当,说明原因;如不妥,请改正。
34、
A、B、C、D、E五家施工单位投标竞争一座排压8MPa的天然气加压站工程的承建合同。B施工单位在投标截止时间前2d已送达了投标文件,在投标截止时间前1h,递交了其法定代表人签字、单位盖章的标价变更文件。A施工单位在投标截止时间后10min才送达标书。按评标程序,C施工单位中标。
C施工单位经过5个月的努力,完成了外输气压缩机的就位、解体清洗和调整;电气自动化仪表工程和管道的连接、热处理、管托管架安装及管道系统的涂漆、保温,随后对管道系统组包试压。
管线与压缩机之间的隔离盲板采用耐油橡胶板。试压过程中橡胶板被水压击穿,外输气压缩机的涡壳进水。C施工单位按质量事故处理程序,更换了盲板并立即组织人员解体压缩机,
清理积水,避免了叶轮和涡壳遭受浸蚀。由于及时调整了后续工作,未造成项目工期延误。
问题
1.分别说明A单位的标书和B单位的变更文件能否被招标单位接受的理由。
2.管道系统试压中有哪些不妥之处?
3.管道系统试压还应具备哪些条件?
4.C施工单位处理涡壳进水事故的处置是否妥当?说明理由。此项处置属于哪一种质量事故处理方式?
35、
某机电安装公司具有压力容器、压力管道安装资格,通过招标投标承接一高层建筑机电安装工程,工程内容包括给水排水系统、电气系统、通风空调系统和一座氨制冷站。项目部针对工程的实际情况编制了施工组织设计和氨气泄漏应急预案。施工组织设计中,针对重80t、安装在标高为20m的冷水机组,制订了租赁一台300t履带式起重机吊装就位的方案。氨气泄漏紧急预案中规定了危险物质信息及对紧急状态的识别、可依托的如消防和医院等社会力量的救援程序、内部和外部信息交流的方式和程序等。
在工程施工中,发生了以下事件:
事件1:出租单位将运至施工现场的300t履带式起重机安装完毕后,施工单位为了赶工期,立即进行吊装,因为未提供相关资料被监理工程师指令停止吊装。
事件2:对工作压力为1.6MPa氨制冷管道和金属容器进行检查时,发现容器外壳有深4mm的长条形机械损伤,建设单位委托安装公司进行补焊处理。
事件3:项目部用干燥的压缩空气对氨制冷系统进行强度试验后,即进行抽真空充氨试运转。
问题
1.氨制冷站施工前应履行何种手续?
2.安装公司对容器补焊处理是否合法?说明理由。
3.事件1吊装作业前还应进行什么工作?应提供哪些资料?
4.项目部在氨制冷系统强度试验后即进行试运转是否妥当?说明理由。
5.项目部所编制的应急预案缺少哪些内容?
