您现在的位置:233网校>一级建造师>机电工程>机电工程模拟试题

2015年一级建造师《机电工程管理与实务》考前密押卷(2)

来源:233网校 2015年8月20日
导读:
进入全真模拟考场在线测试此套试卷,可查看答案及解析并自动评分 >> 在线做题
三、案例分析题(共5大题.(一)、(二)、(三)题各20分。(四)、(五)题各30分)
31、 【背景资料】
某安装公司承接一条生产线的机电安装工程,范围包括工艺线设备、管道、电气安装和一座35kV变电站施工(含室外电缆敷设)。合同明确工艺设备、钢材、电缆由业主提供。
工程开工后,由于多个项目同时抢工,施工人员和机具紧张,安装公司项目部将工程按工艺线设备、管道、电气专业分包给三个有一定经验的施工队伍。
施工过程中,项目部根据进料计划、送货清单和质量保证书,按质量验收规范对业主送至现场的镀锌管材仅进行了数量和质量检查,发现有一批管材的型号规格、镀锌层厚度与进料计划不符。
监理工程师组织分项工程质量验收时,发现35kV变电站接地体的接地电阻值大于设计要求。经查实,接地体的镀锌扁钢有一处损伤、两处对接虚焊,造成接地电阻不合格,分析原因有:
(1)项目部虽然建立了现场技术交底制度,明确了责任人员和交底内容,但施工作业前仅对分包责任人进行了一次口头交底。
(2)接地体的连接不符合规范要求。
(3)室外电缆施工中,施工人员对接地体的损坏没有作任何处理和报告。
【问题】
1.安装公司将工程分包应经谁同意?工程的哪些部分不允许分包?
2.对业主提供的镀锌管材还应做好哪些进场验收工作?
3.写出本工程接地体连接的技术要求。
4.指出项目部在施工技术交底要求上存在的问题。


32、 【背景资料】
某机电设备安装公司中标一项中型机电设备安装工程,并签订了施工承包合同。工程的主要内容有:静设备安装、工艺管道安装、机械设备安装等,其中静设备工程的重要设备为一台高38m、重60t的合成塔,该塔属于压力容器,由容器制造厂整体出厂运至施工现场,机电安装公司整体安装。工程准备阶段,施工设计图纸已经到齐。该公司组织编制了施工组织总设计,项目部根据工程的主要对象编制了容器与合成塔安装方案,合成塔吊装方案,工艺管道安装、焊接技术方案,机械设备安装、调试方案。
为便于组织施工,安装公司在业主提供的施工现场旁的临时用地上建造了生产生活临时设施。生产设施包括现场临时办公室、仓库及材料堆放场、管道预制组装场等,生活设施包括职工宿舍、食堂、浴室等。为加快工程进度,管道预制、焊接安排每晚7时到11时的夜间加班作业。安装公司将临时设施的生活、施工废水通过排水沟直接排放到附近一条小河内,固体废弃物运至指定的垃圾处理场倾倒。
【问题】
1.机电设备安装公司编制施工组织总设计的主要依据有哪些?
2.机电设备安装公司应取得何种特种设备许可,才能从事合成塔的安装工作?在合成塔安装前应向哪个机构履行何种手续?
3.根据背景资料,机电设备安装公司至少还应编制哪些主要施工方案?哪些方案应形成专项安全技术措施方案?
4.机电设备安装公司临时设施的主要环境影响因素有哪些?该公司对废水和固体废弃物的处理方式是否正确?


33、 【背景资料】

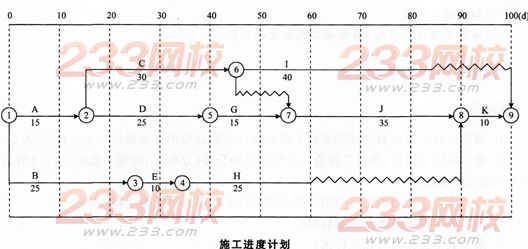

某机电安装工程项目开工之前,承包方向监理工程师提交了施工进度计划,如下图所示(单位:d),该计划满足合同工期100d的要求。
2015年一级建造师《机电工程管理与实务》考前密押卷(2)
在上述施工进度计划中,由于工作E和工作G共用一台塔式起重机(塔式起重机原计划在开工第25天后进场投入使用),必须顺序施工,使用的先后顺序不受限制(其他工作不使用塔式起重机)。
在施工过程中,由于业主要求变更设计图纸,使工作B停工1Od(其他工作持续时间不变),监理工程师及时向承包方发出通知,要求承包方调整进度计划,以保证该工程按合同工期完工。
承包方提出的调整方案及附加要求(以下各项费用数据均符合实际)如下:
1.调整方案:将工作J的持续时间压缩5d。
2.费用补偿要求:
(1)工作J压缩5d,增加赶工费25000元。
(2)塔式起重机闲置15d,补偿[600(塔式起重机租赁费)×15]元=9000元。
(3)由于工作B停工10d,造成其他有关机械闲置、人员窝工等综合损失45000元。
【问题】
1.如果在原计划中先安排工作E,后安排工作G施工,塔式起重机应安排在第几天(上班时刻)进场投入使用较为合理?为什么?
2.工作B停工10d后,承包方提出的进度计划调整方案是否合理?该计划如何调整较为合理?
3.承包方提出的各项费用补偿要求是否合理?为什么?监理工程师应批准补偿多少元?


34、 【背景资料】
A公司从承包方B分包某汽车厂涂装车间机电安装工程,合同约定:A公司施工范围为给水排水系统、照明系统、动力配电系统、变压器等工程;工期5个月不变。A公司按承包方的进度计划编制了单位工程进度计划和施工作业进度计划,经批准后实施。
变压器施工前,A公司编制了油浸电力变压器的施工方案。变压器施工中,施工人员按下列工序进行工作:开箱检查→二次搬运→设备就位→附件安装→注油→送电前检查→送电运行。在送电过程中,变压器烧毁。经查,是电气施工人员未严格按施工方案要求的安装工序实施,少做了几道工序。A公司更换变压器后,严格按变压器施工方案中制定的安装程序实施。
在变压器高压试验时,加强了安全措施,并对变压器高压试验采取了专门的安全技术措施,试验合格后送电运行验收。
在施工全部完成后,A公司整理了施工过程形成的施工技术资料、施工物资资料、工程管理和验收施工资料,移交给承包方B,承包方B以未提供主要施工资料为由拒绝接收。
【问题】
1.A公司可按什么为单元编制作业进度计划?A公司应编制哪几项工程的作业进度计划?
2.在变压器安装过程中,A公司少做了哪几道工序?
3.在变压器高压试验过程中,A公司应采取哪些安全措施?
4.A公司还应移交施工过程中形成的哪些主要施工资料?


35、 【背景资料】
某机电安装公司承建一栋办公楼项目,与建设单位签订了施工总承包合同。合同约定:
(1)电梯安装工程由建设单位指定分包。(2)保温工程保修期限为10年。
施工过程中,发生了下列事件:
事件1:总承包单位上报的施工组织设计中,办公楼采用1台塔式起重机;在七层楼面设置有自制卸料平台;外架采用悬挑脚手架,从地上2层开始分3次到顶。监理工程师按照《危险性较大的分部分项工程安全管理办法》的规定,要求总承包单位单独编制与之相关的专项施工方案并上报。
事件2:办公楼电梯安装工程早于装饰装修工程施工完,提前由总监理工程师组织验收,总承包单位未参加。验收后电梯安装单位将电梯工程有关资料移交给建设单位。整体工程完成时,电梯安装单位已撤场,由建设单位组织,监理、设计、总承包单位参与进行了单位工程质量验收。
事件3:总承包单位在提交竣工验收报告的同时,还提交了工程质量保修书,其中保温工程保修期按《民用建筑节能条例》的规定承诺保修5年。建设单位以工程质量保修书不合格为由拒绝接收。
【问题】
1.事件1中,总承包单位必须单独编制哪些专项施工方案?
2.指出事件2中错误之处,并分别给出正确做法。
3.事件3中,总承包单位、建设单位做法是否合理?


相关阅读
精品课程

正在播放:一级建造师考点解读

难度: 试听完整版
登录

新用户注册领取课程礼包

立即注册
扫一扫,立即下载
意见反馈 返回顶部
