您现在的位置:233网校>一级建造师>机电工程>机电工程模拟试题

2015年一级建造师《机电工程管理与实务》临考预测卷(2)

来源:233网校 2015年9月4日
导读:
进入全真模拟考场在线测试此套试卷,可查看答案及解析并自动评分 >> 在线做题
三、案例分析题(共5大题.(一)、(二)、(三)题各20分。(四)、(五)题各30分)
31、 【背景资料】
A、B、C、D、E五家施工单位投标竞争一座排压8MPa的天然气加压站工程的承建。B施工单位在投标截止时间前2d已送达了投标文件,在投标截止时间前1h,递交了其法定代表人签字、单位盖章的标价变更文件。A施工单位在投标截止时间后10min才送达标书。按评标程序,C施工单位中标。
C施工单位经过5个月的努力,完成了外输气压缩机的就位、解体清洗和调整;电气自动化仪表工程和管道的连接、热处理、管托管架安装及管道系统的涂漆、保温,随后对管道系统组包试压。
管线与压缩机之间的隔离盲板采用耐油橡胶板。试压过程中橡胶板被水压击穿,外输气压缩机的蜗壳进水。C施工单位按质量事故处理程序,更换了盲板并立即组织人员解体压缩机,清理积水,避免了叶轮和蜗壳遭受侵蚀。由于及时调整了后续工作,未造成项目工期延误。
【问题】
1.分别说明A单位的标书和B单位的变更文件能否被招标单位接受的理由。
2.管道系统试压中有哪些不妥之处?
3.管道系统试压还应具备哪些条件?
4.C施工单位处理涡壳进水事故的处置是否妥当?说明理由。此项处置属于哪一种质量事故处理方式?


32、【背景资料】
某动力站安装工程项目,其散装锅炉施工主要包括锅炉钢构架、锅筒与集箱、受热面管束胀管、省煤器、空气预热器、过滤器和炉排、锅炉安全附件的安装;对锅炉本体、管道和阀门的试验,以及烘炉与煮炉。
该工程施工项目经理部在施工过程中对所耗费的生产资料和生产者的必要劳动进行了控制,通过成本预测、成本计划、成本控制、成本审核和成本分析对该工程的成本进行了详细的控制。
【问题】
1.用图示说明工业散装锅炉安装工程的施工程序。
2.工程项目成本预测的方法有哪些?
3.工程项目成本计划的编制程序有哪些?
4.工程项目成本控制的原则有哪些?
5.简述施工准备阶段工程项目成本的控制。
6.工程项目质量成本包括哪些项目?

33、 【背景资料】
某机电安装工程项目,在防腐管道施工过程中,根据施工工艺安排,在管道焊接时,项目经理部根据施工现场的实际情况,本着尽可能选择优质低耗施工工艺的原则,决定采用劳动强度低的焊接方法,即电弧焊。然而,在焊接施工过程中,不慎将未焊接的管道掉落,造成了部分施工机械损坏,并有1人受重伤。事故发生后,项目经理部针对本次事故,认真分析原因,总结经验教训,预防事故再次发生。
【问题】
1.机电安装工程施工中常用的焊接方法有哪些?
2.在机电安装工程施工中常用的电弧焊机有哪几种?选择电弧焊机的原则是什么?
3.管道设备防腐的种类有哪些?
4.质量事故调查组织机构由哪些人员组成?
5.质量事故调查报告的内容有哪些?


34、 【背景资料】
某机电工程进行到试运行阶段,该工程共包括A、B两个单位工程,单位工程A办理了中间交接,单位工程B完成了系统试验,大部分机械设备进行了单机试运行。
联动试运行由建设单位组织,试运行操作人员刚经培训返回工厂,还未熟悉工艺流程和操作程序,为使工程尽快投产,建设单位认为联动试运行的条件已基本具备,可以进行联动试运行。建设单位决定在联动试运行中,对单位工程B未进行单机试运行的机械设备一并进行运行和考核,待联动试运行完成后,再补办单位工程B的中间交接手续,联动试运行开始后,发生了如下事件:
事件1:单位工程B一台整体安装的进料离心泵振动值超标,轴承密封处泄漏,一条合金钢管道焊缝多处泄漏,中断试运行后经检查确认,未查到该泵的开箱检查记录和有关安装施工记录,管道焊缝未达到标准要求的抽检比例,存在焊缝漏检现象。根据事件的影响和损失程度,认定为工程质量事故。
事件2:单位工程A中,一台换热设备封头法兰发生严重泄漏,经检测是法兰垫片损坏,需要隔断系统更换垫片,致使联动试运行中断3h。事后经检查分析,认定是操作工人误操作,致使系统工作压力超过了设计的规定限值。
【问题】
1.建设单位让未办理中间交接的8单位工程直接进行联动试运行的行为是否正确?中间交接对建设单位有什么作用?
2.事件1中进料离心泵的质量问题是由于在安装施工中存在哪些错误引起的?
3.常见工程质量缺陷界定为质量问题的规定有哪些?事件2中出现质量问题的主要原因有哪些?
4.从操作工人出现误操作分析,试运行操作人员应具备哪些基本条件?


35、 【背景资料】
某安装公司承接了商场(地上5层,地下2层,每层垂直净高5.0m)的自动扶梯安装工程。工程有自动扶梯36台,规格:0.65m/s,梯级宽1000mm,驱动功率10kW。合同签订后,安装公司编制了自动扶梯施工组织与技术方案、作业进度计划等,将拟安装的自动扶梯工程安装告知书提交给工程所在地的特种设备安全监督管理部门。
在自动扶梯安装前,施工人员熟悉自动扶梯安装图纸、技术文件和安装要求等。依据自动扶梯安装工艺流程(施工图交底→设备进场验收→土建交接检验→桁架吊装就位→电器安装→扶手带安装→梯级安装→试运行调试→竣工验收)进行施工。
自动扶梯设备进场时,安装公司会同建设单位、监理和制造厂共同开箱验收,核对设备、部件、材料的合格证明书和技术资料(包括复印件)等是否合格齐全。

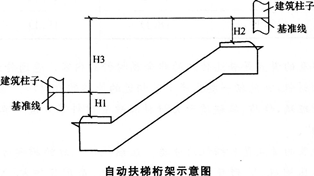

在土建交接检验中,检查了建筑结构的预留孔、垂直净空高度、基准线设置(见下图)等,均符合自动扶梯安装要求。
在自动扶梯制造厂的指导和监控下,安装公司将桁架吊装到位,自动扶梯的电器、扶手带、梯级等部件的安装完成后,各分项工程验收合格。自动扶梯校验、调试及试运行验收合格。
2015年一级建造师《机电工程管理与实务》临考预测卷(2)
【问题】
1.安装公司在提交安装告知书时还应提交哪些材料?
2.自动扶梯技术资料中必须有哪几个文件复印件?
3.在土建交接检验中,有哪几项检查内容直接关系到桁架能否正确安装使用?
4.本工程有哪几个分项工程质量验收?由哪个单位对校验和调试的结果负责?



相关阅读
精品课程

正在播放:一级建造师考点解读

难度: 试听完整版
登录

新用户注册领取课程礼包

立即注册
扫一扫,立即下载
意见反馈 返回顶部
