您现在的位置:233网校>一级建造师>机电工程>机电工程模拟试题

2015年一级建造师《机电工程管理与实务》临考猜题卷(4)

来源:233网校 2015年9月16日
导读:
进入全真模拟考场在线测试此套试卷,可查看答案及解析并自动评分 >> 在线做题
三、案例分析题(共5大题.(一)、(二)、(三)题各20分。(四)、(五)题各30分)
31、【背景资料】
某酒店工程,建筑面积28700m2,地下1层,地上15层,现浇筑混凝土框架结构。建设单位依法进行招标,投标报价执行《建设工程工程量清单计价规范》GB50500--2013。共有甲、乙、丙等8家单位参加了工程投标。经过公开开标、评标,最终确定甲施工单位中标。建设单位与甲施工单位按照《建设工程施工合同(示范文本)》GF-2013-0201签订了施工总承包
合同。
合同部分条款约定如下:(1)本工程合同工期549d;(2)本工程采用综合单价计价模式;(3)包括安全文明施工费的措施费包干使用;(4)因建设单位责任引起的工程实体设计变更发生的费用予以调整;(5)工程预付款比例为10%。
工程投标及施工过程中,发生了下列事件:
事件1:在投标过程中,乙施工单位在自行投标总价基础上下浮5%进行报价。评标小组经过认真核算,认为乙施工单位报价中的实际费用不符合《建设工程工程量清单计价规范》中不可作为竞争性费用条款的规定给予废标处理。
事件2:甲施工单位投标报价书情况是:土石方工程量650m3,定额单价人工费为8.40元/m3、材料费为12.00元/m3、机械费1.60元/m3。分部分项工程量清单合价为8200万元,措施费项目清单合价为360万元,暂列金额为50万元,其他项目清单合价为120万元,总包服务费30万元,企业管理费为15%,利润为5%,规费为225.68万元,税金为3.41%。
事件3:甲施工单位与建设单位签订施工总承包合同后,按照《建设工程项目管理规范》GB/T50326--2006进行了合同管理工作。
事件4:甲施工单位加强对劳务分包单位的日常管理,坚持开展劳务实名制管理工作。
事件5:施工单位随时将建筑垃圾、废弃包装、生活垃圾等常见固体废物按相关规定进行了处理。
事件6:在基坑施工中,由于正值雨季,施工现场的排水费用比中标价中的费用超出3万元。甲施工单位及时向建设单位提出了签证要求,建设单位不予支持。对此,甲施工单位向建设单位提交了索赔报告。
【问题】
1.事件1中,评标小组的做法是否正确?并指出不可作为竞争性费用项目分别是什么?
2.事件2中,甲施工单位所报的土石方分项工程综合单价是多少(单位:元m3)?中标造价是多少万元?工程预付款金额是多少万元?(均需列式计算,答案保留小数点后两位)
3.事件3中,甲施工单位合同管理工作中,应执行哪些程序?
4.事件4中,按照劳务实名制管理要求,在劳务分包单位进场时,甲施工单位应要求劳务分包单位提交哪些资料进行备案?
5.事件5中,施工产生的固体废物的主要处理方法有哪些?
6.事件6中,甲施工单位的索赔是否成立?在建设工程施工过程中,施工索赔的起因有哪些?


32、 【背景资料】
某总承包单位将一医院的通风空调工程分包给某安装单位,工程内容有风系统、水系统和冷热(媒)设备。设备有7台风冷式热泵机组,9台水泵,123台吸顶式新风空调机组,1237台风机盘管,42台排风机,均由业主采购。通风空调工程的电气系统由总承包单位施工。
通风空调设备安装完工后,在总承包单位的配合下,安装单位对通风空调的风系统、水系统和冷热(媒)系统进行了系统调试。调试人员在风机盘管,新风机和排风机单机试车合格后,用热球风速仪对各风口进行测定与调整及其他内容的调试,在全部数据达到设计要求后,通风空调工程在夏季做了带冷源的试运转,并通过竣工验收。
医院营业后,在建设单位负责下,通风空调工程进行了带负荷综合效能试验与调整。到了冬季安装单位及时进行回访,对通风空调工程季节性测试调整。发现个别病房风口的新风量只有50m3/(h·人)[设计要求是75m3/(h·人)],经复查,是调试人员的计算错误,后重新调整测试,达到设计要求。另有个别病房的风机盘管噪声达到45dB(设计要求是35dB),经检查,是风机盘管轴心偏移,通过设备生产厂家调换设备,噪声达到要求。
【问题】
1.通风系统调试后还有哪几项调试内容?需哪些单位配合?
2.通风空调的综合效能调整的项目应根据哪些要求确定?
3.通风空调在冬季测试时查出的问题属什么性质的质量问题?应如何处理?
4.风机盘管的维修和风量调整各发生了哪些主要费用?应由谁承担?


33、 【背景资料】
A、B、C、D、E五家施工单位投标竞争一座排压8MPa的天然气加压站工程的承建合同。
B施工单位在投标截止时间前两天已送达了投标文件,在投标截止时间前一小时,递交了其法定代表人签字、单位盖章的标价变更文件。A施工单位在投标截止时间后十分钟才送达标书。按评标程序,C施工单位中标。
C施工单位经过5个月的努力,完成了外输气压缩机的就位、解体清洗和调整;完成了电气自动化仪表工程和管道的连接、热处理、管托管架安装及管道系统的涂漆、保温,随后对管道系统组包试压。
管线与压缩机之间的隔离盲板采用耐油橡胶板。试压过程中橡胶板被水压击穿,外输气压缩机的涡壳进水。C施工单位按质量事故处理程序,更换了盲板并立即组织人员解体压缩机,清理积水,避免了叶轮和涡壳遭受浸蚀。由于及时调整了后续工作,未造成项目工期延误。
【问题】
1.分别说明A单位的标书和8单位的变更文件能否被招标单位接受的理由。
2.管道系统试压中有哪些不妥之处?
3.管道系统试压还应具备哪些条件?
4.C施工单位处理涡壳进水事故的处置是否妥当?说明理由。此项处置属于哪一种质量事故处理方式?


34、 【背景资料】
某中型机电安装工程项目,由政府和一家民营企业共同投资兴建,并组建了建设班子(以下称建设单位),建设单位拟把安装工程直接交于A公司承建。上级主管部门予以否定。之后,建设单位公开招标,选择安装单位。招标文件明确规定,投标人必须具备机电工程总承包二级施工资质。工程报价采用综合单价报价。经资格预审后,共有A、B、C、D、E五家公司参与了投标。投标过程中,A公司提前一天递交了投标书;B公司在前一天递交投标书后,在截止投标前10分钟,又递交了修改报价的资料;D公司在标书密封时未按要求加盖法定代表人印章;E公司未按招标文件要求的格式报价。经评标委员会评定,建设单位确定,最终C公司中标,按合同范本与建设单位签订了施工合同。施工过程中发生下列事件:
事件一:开工后因建设单位采购的设备整体晚到,致使C公司延误工期10天,并造成窝工费及其他经济损失共计15万元;C公司租赁的大型起重机因维修延误工期3天,经济损失3万元;因非标准件和钢结构制作及安装工程量变更,增加费用30万元;施工过程中遇台风暴雨,C公司延误工期5天,并发生窝工费5万元,施工机具维修费5万元。
事件二:非标件制作过程中,C公司对成品按要求做外观检查,检查时质检人员用放大镜观察了焊缝是否有咬边、夹渣、气孔、裂纹表面缺陷,并及时进行了修复。但建设单位要求用焊接检验尺进一步检查焊缝的缺陷。
【问题】
1.分析上级主管部门否定建设单位指定A公司承包该工程的理由。
2.招投标中,哪些单位的投标书属于无效标书?此次招投标工作是否有效?说明理由。
3.列式计算事件一中C公司可向建设单位索赔的工期和费用。
4.用焊接检验尺主要检查焊缝可能存在哪些缺陷?


35、【背景资料】

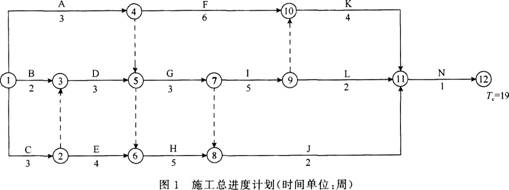

某工程,施工合同中约定,工期19周。钢筋混凝土基础工程量增加超出15%时,结算时对超出部分按原价的90%调整单价。经总监理工程师批准的施工总进度计划如图1所示,其中A、C工作为钢筋混凝土基础工程,B、G工作为片石混凝土基础工程,D、E、F、H、I工作为设备安装工程,K、L、J、N工作为设备调试工作。
2015年一级建造师《机电工程管理与实务》临考猜题卷(4)
施工过程中,发生如下事件:
事件1:合同约定A、C工作的综合单价为700元/m3。在A、C工作开始前,设计单位修改了设备基础尺寸,A工作的工程量由原来的4200m3增加到7000m3,C工作工程量由原来的3600m3减少到2400m3
事件2:A、D工作完成后,建设单位拟将后续工程的总工期缩短2周,要求项目监理机构帮助拟定一个合理的赶工方案,以便与施工单位洽商,项目监理机构提出的后续工作可以缩短的时间及其赶工费率见表1。
2015年一级建造师《机电工程管理与实务》临考猜题卷(4)

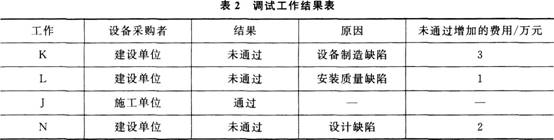

事件3:调试工作结果见表2。
2015年一级建造师《机电工程管理与实务》临考猜题卷(4)
【问题】
1.事件1中,设计修改后,在单位时间完成工程量不变的前提下,A、C工作的持续时间分别为多少周?对合同总工期是否有影响?为什么?A、C工作的费用共增加了多少?
2.事件2中,项目监理机构如何调整计划才能既实现建设单位的要求又能使赶工费用最少?说明理由。增加的最少赶工费用是多少?
3.对事件3中未通过的调试工作,根据施工合同进行责任界定,并确定应补偿施工单位的费用。

相关阅读
精品课程

正在播放:一级建造师考点解读

难度: 试听完整版
登录

新用户注册领取课程礼包

立即注册
扫一扫,立即下载
意见反馈 返回顶部
