三、案例分析题(共5大题.(一)、(二)、(三)题各20分。(四)、(五)题各30分)
31、【背景资料】
某大学城工程,包括结构形式与建筑规模一致的四栋单体建筑,每栋建筑面积为21000m2,地下2层,地上18层,层高4.2m,钢筋混凝土框架一剪力墙结构。A施工单位与建设单位签订了施工总承包合同。合同约定:除主体结构外的其他分部分项工程施工,总承包单位可以自行依法分包;建设单位负责供应油漆等部分材料。合同履行过程中,发生了以下事件:

事件1:A施工单位拟对四栋单体建筑的某分项工程组织流水施工,其流水施工参数见表1。
2015年一级建造师《机电工程》最后两套押题卷二
其中:施工顺序I→Ⅱ→Ⅲ;施工过程Ⅱ与施工过程Ⅲ之间存在工艺间隔时间1周。
事件2:由于工期较紧,A施工单位将其中两栋单体建筑的室内精装修和幕墙工程分包给具备相应资质的B施工单位。B施工单位经A施工单位同意后,将其承包范围内的幕墙工程分包给具备相应资质的C施工单位组织施工,油漆劳务作业分包给具备相应资质的D施工单位组织施工。
事件3:油漆作业完成后,发现油漆成膜存在质量问题,经鉴定,原因是油漆材质不合格。
B施工单位就由此造成的返工损失向A施工单位提出索赔。A施工单位以油漆属于建设单位供应为由,认为B施工单位应直接向建设单位提出索赔。
B施工单位直接向建设单位提出索赔,建设单位认为油漆在进场时已由A施工单位进行了质量验证并办理接收手续,其对油漆材料的质量责任已经完成,因油漆不合格而返工的损失应由A施工单位承担,建设单位拒绝受理该索赔。
【问题】
1.事件1中,最适宜采用何种流水施工组织形式?除此之外,流水施工通常还有哪些基本组织形式?
2.绘制事件1中流水施工进度计划横道图,并计算其流水施工工期。
3.分别判断事件2中A施工单位、B施工单位、C施工单位、D施工单位之间的分包行为是否合法?并逐一说明理由。
4.分别指出事件3中的错误之处,并说明理由。

32、 【背景资料】
某机电安装工程公司总承包一大型制药厂设备安装工程。合同约定,工程设备和主材由业主采购提供。
管道工程安装时,因业主提供的水泵迟迟不能到货而影响工期,项目部为保证施工进度自采购部分水泵并进行安装,安装后被监理工程师发现,下令停工。经与业主协商,同意采用项目部购买的水泵。在试压时,发现项目部购买的水泵密封部位泄漏。
地下管网施工中,因设计图纸修改,增加了施工内容和工程量,业主仍坚持合同工期不变。为此项目部提出合同变更和索赔的申请。
该工程施工环境不确定因素较多,工期紧、任务重,项目部在施工准备阶段制订了人力资源储备预案,因施工范围扩大超过预期,该预案仍不能满足工程进度需要。
为赶工期,项目部将制药厂合成工段的压缩机安装分包给具备施工资质的施工单位。项目部编制了该工程施工组织设计,并编制压缩机施工方案,向分包单位进行交底,然后由分包单位组织施工。
【问题】
1.项目部可否自行采购水泵?若自行采购应履行何种程序?
2.项目部在设备采购管理中可能存在哪些失控而使所购水泵不能满足要求?
3.人力资源储备预案不能满足施工范围扩大的要求,项目部还应采取哪些人力资源管理措施,以保证施工正常进行,如期完成合同工期?
4.项目部将压缩机安装进行分包的做法是否正确?说明理由。如果业主同意分包,项目部编制施工组织设计、施工方案后,即向分包单位交底的做法是否正确?分别说明理由。

33、 【背景资料】
某机电安装工程项目,业主通过公开招标方式选择了某机电安装企业,双方签订了机电安装工程施工总承包合同,施工总承包企业又选择了一家劳务分包企业,将某分部工程的劳务作业分包给该劳务分包企业。在施工过程中发生如下事件:
事件1:由于业主供应的工程材料延误,使劳务分包企业停工待料,劳务分包企业直接向业主提出延长工期的要求。
事件2:施工过程中,业主要求增加工程量,经项目经理同意后,双方签订变更合同。
事件3:某分项工程,监理工程师指令变更合同,因此变更涉及工程价格的变化,机电安装企业在变更后的第20天向监理工程师提出变更价格的报告。
事件4:该机电安装企业为了预防合同风险,向当地保险公司投保了工程一切险。
【问题】
1.事件1中,劳务分包企业是否可以向业主提出工期延长的要求?说明理由。
2.事件2中,施工合同变更的程序是否正确?如不正确,请说明正确的做法。
3.事件3中,监理工程师是否会批准变更价格报告?并说明理由。
4.合同风险主要有哪些?合同风险的防范主要有哪些方面?事件4中是运用哪方面来预防风险的?

34、 【背景资料】
某实行监理的机电工程,建设单位通过招标选定了甲施工单位,施工合同中约定:施工现场的建筑垃圾由甲施工单位负责清除,其费用包干并在清除后一次性支付;甲施工单位将混凝土钻孔灌注桩分包给乙施工单位。建设单位、监理单位和甲施工单位共同考察确定商品混凝土供应商后,甲施工单位与商品混凝土供应商签订了混凝土供应合同。
施工过程中发生下列事件:
事件1:甲施工单位委托乙施工单位清除建筑垃圾,并通知项目监理机构对清除的建筑垃圾进行计量。因清除建筑垃圾的费用未包含在甲、乙施工单位签订的分包合同中,乙施工单位在清除完建筑垃圾后向甲施工单位提出费用补偿要求。随后,甲施工单位向项目监理机构提出付款申请,要求建设单位一次性支付建筑垃圾清除费用。
事件2:在混凝土钻孔灌注桩施工过程中,遇到地下障碍物,使桩不能按设计的轴线施工。
乙施工单位向项目监理机构提交了工程变更申请,要求绕开地下障碍物进行钻孔灌注桩施工。
事件3:项目监理机构在钻孔灌注桩验收时发现,部分钻孔灌注桩的混凝土强度未达到设计要求,经查是商品混凝土质量存在问题。项目监理机构要求乙施工单位进行处理,乙施工单位处理后,向甲施工单位提出费用补偿要求。甲施工单位以混凝土供应商是建设单位参与考察确定的为由,要求建设单位承担相应的处理费用。
【问题】
1.事件1中,项目监理机构是否应对建筑垃圾清除进行计量?是否应对建筑垃圾清除费签署支付凭证?说明理由。
2.事件2中,乙施工单位向项目监理机构提交工程变更申请是否正确?说明理由。写出项目监理机构处理该工程变更的程序。
3.事件3中,项目监理机构对乙施工单位提出要求是否妥当?说明理由。写出项目监理机构对钻孔灌注桩混凝土强度未达到设计要求问题的处理程序。
4.事件3中,乙施工单位向甲施工单位提出费用补偿要求是否妥当?说明理由。甲施工单位要求建设单位承担相应的处理费用是否妥当?说明理由。

35、 【背景资料】

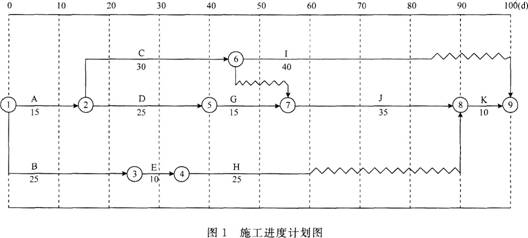

某机电安装工程项目开工之前,承包方向监理工程师提交了施工进度计划如图1所示,该计划满足合同工期100d的要求。
2015年一级建造师《机电工程》最后两套押题卷二
在上述施工进度计划中,由于工作E和工作G共用一塔式起重机(塔式起重机原计划在开工第25天后进场投入使用),必须顺序施工,使用的先后顺序不受限制(其他工作不使用塔式起重机)。
在施工过程中,由于业主要求变更设计图纸,使工作B停工10d(其他工作持续时间不变),监理工程师及时向承包方发出通知,要求承包方调整进度计划,以保证该工程按合同工期完工。
承包方提出的调整方案及附加要求(以下各项费用数据均符合实际)如下:
(1)调整方案:将工作J的持续时间压缩5d。
(2)费用补偿要求:
①工作J压缩5d,增加赶工费25000元。
②塔式起重机闲置15d补偿:600(塔式起重机租赁费)×15=9000元。
③由于工作B停工10d造成其他有关机械闲置、人员窝工等综合损失45000元。
【问题】
1.如果在原计划中先安排工作E,后安排工作G施工,塔式起重机应安排在第几天(上班时刻)进场投入使用较为合理?为什么?
2.工作B停工10d后,承包方提出的进度计划调整方案是否合理?该计划如何调整较为合理?
3.承包方提出的各项费用补偿要求是否合理?为什么?监理工程师应批准补偿多少元?
