三、案例分析题(共5题,共120分)
31、背景材料:
某桥基础为6根2.0m的桩基,粧长20m,地质条件如下:原地面往下依次为粘土、砂砾石、泥岩,承包人拟选用冲爪钻成孔。采用导管法灌注水下混凝土,导管使用前进行了水密试验,为防止导管沉放过程中接触钢筋笼,导管居中后快速沉放,并将导管底部沉放到距桩底1m处,之后开始浇筑混凝土。
问题:
(1)施工单位选用的钻机类型是否合适?请说明理由。
(2)施工单位采用导管法浇筑水下混凝土时存在哪些问题?
32、背景材料:
某公路桥梁,下部构造为桩柱式实心桥墩,重力式桥台。施工单位工程部门在编制工程质量控制体系实施细则时,对墩柱施工中规定质量控制关键点如下:
(1)墩身钢筋骨架质量控制;
(2)墩身平面位置控制;
(3)墩身模板强度、刚度和支撑定位控制;
(4)墩身混凝土分层浇筑振捣质量控制。
在进行关键点质量控制的措施上,要求相关检测数据必须满足质量评定标准规定的偏差值,并规定墩柱主要检测内容为:断面尺寸、柱墩顶高程、竖直度、相邻间距。
问题:
(1)上述质量控制点设置有否正确?说明理由。
(2)如果基本要求满足评定标准规定,按以上墩柱主要检测内容检测合格,对混凝土浇筑外观鉴定扣分后,可否进行其分项工程质量评定?如不能进行,请说明理由。
33、背景材料:
某高速公路M合同段,路面采用沥青混凝土,路线长19.2km。该路地处平原地区,路基横断面以填方3?6m高的路堤为主,借方量大,借方的含石量40%?60%。地表层以粘土为主,其中K7+200?K9+800段,地表层土厚7?8m,土的天然含水量为40%?52%,地表无常年积水,孔隙比为1.2?1.32,属典型的软土地基。结合实际情况,经过设计、监理、施工三方论证,决定采用砂井进行软基处理,其施工工艺包括加料压密、桩管沉入、机具定位、拔管、整平原地面等。完工后,经实践证明效果良好。
在施工过程中,针对土石填筑工程,项目部根据作业内容选择了推土机、铲运机、羊足碾、布料机、压路机、洒水车、平地机和自卸汽车以及滑模摊铺机等机械设备。在铺筑沥青混凝土路面面层时,因沥青混凝土摊铺机操作失误致使一工人受伤,并造成设备故障。事故发生后,项目部将受伤工人送医院治疗,并组织人员对设备进行了抢修,使当天铺筑工作顺利完成。
问题:
(1)本项目若采用抛石挤淤的方法处理软基,是否合理?说明理由。
(2)根据背景材料所述,按施工的先后顺序列出砂井的施工工艺。
(3)选择施工机械时,除了考虑作业内容外,还应考虑哪些因素?针对土石填筑施工,项目部所选择的机械是否妥当?说明理由。
34、背景材料:
某公路一级施工企业参与某高速公路路基标段投标工作,企业内部管理规范,制度完善,文件齐全,根据招标文件投标人编制了公路施工预算。顺利中标后组织精干队伍进场,施工期间严格控制质量、进度、成本、安全,认真履行合同,项目完工后项目部按要求编写了工程决算文件。
问题:
(1)承包人在编制施工定额时应包括哪几个主要方面?
(2)公路施工预算编制方法主要有哪些?
(3)请说明公路工程项目决算的编制步骤。
35、背景材料:

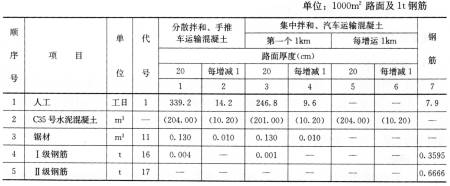

某水泥混凝土路面工程,其工程量为50000m2,分散拌和,手推车运送混凝土,路面厚度20cm。水泥混凝土路面施工预算定额(部分)如下表:
2-28水泥混凝土路面
工程内容:①模板制作、安装、拆除、修理、涂脱模剂;②传力杆及补强钢筋制作安装;③混凝土配运料、拌和、运输、浇筑、捣固、真空吸水、抹平、压纹、养护;④切缝、灌注沥青胀缩缝。
续表
问题:
(1)试计算该工程的劳动量。
(2)当工期要求为150d时,所需的劳动力数量是多少?
