三、案例分析题(共5题,共120分)
31、背景材料:
某工程项目,项目经理部为了控制原材料、构配件的质量,建立了工地实验室,制定如下管理制度:
(1)项目经理部必须严格控制工程进场的质量、型号、规格。在供货商提供了材料检验报告后,方可与供方签订供应合同;
(2)试验室在项目总工程师的领导下开展试验、检测工作。业务上受上级公司中心试验室领导,同时还需接受监理工程师的监督和检査;
(3)在施工过程中,实验室应按合同、规范或业主要求,分清与实验室试验、检测的项目,并按相应的试验规程进行试验检验工作;
(4)试验室对压实度检测、混凝土试件制作、测定混凝土稠度、测定沥青混合料温度等频率较高的检测项目,试验人员按规定的取样地点、时间进行检测试验,试验管理人员进行15%频率的抽检;
(5)试验室对试验检测的原始记录和报告印成一定格式的表格,同时应有试验、计算、负责人签字及试验日期;
(6)对预制构件厂生产的预制构件,安装前应检验出厂合格证,内容包括:构件型号、规格数量、出池或出厂日期。
问题:
(1)以上所列施工单位制定的原材料、构配件试验管理制度的(1)?(5)条是否有不妥或不完整之处?请逐条说明,若有不妥或不完整之处,请指出改正。
(2)请说出第(6)条中,检验后和安装后的管理制度的要求。
32、背景材料:
某一级公路,全长52.34km,设计车速为100km/h,路面基层采用乳化沥青碎石基层进行施工。该工程的施工单位对基层的施工方法和出现的情况报告如下:
(1)拌和过程是在现场用人工拌制;
(2)施工人员在拌和混合料时的时间为80s;
(3)乳化沥青碎石混合料拌和均匀后,经过一段时间的破乳后,即进行摊铺;
(4)混合料摊铺后,采用轻型筒式压路机进行初压两遍又用5t的轻型压路机进行复压两遍。
问题:
(1)拌和过程是否可采用人工拌制?最适宜的拌和方法是什么?
(2)施工单位拌和混合料的时间是否符合规定?对拌和时间有何要求?
(3)施工单位摊铺乳化沥青碎石混合料的时间是否合理?说明理由。
(4)混合料的碾压方法是否正确?如不正确,应该如何碾压?
33、背景材料:
某桥梁工程,设计为T形截面简支梁桥,施工技术人员为确保工程质量设置了如下一些质量控制点:
(1)支架施工;
(2)后浇段收缩控制;
(3)支座预埋件的位置控制;
(4)支座安装型号、方向的控制;
(5)伸缩缝安装质量的控制。
问题:
(1)质量控制关键点按什么原则设置?
(2)该技术人员所列的质量控制点是否妥当?说明理由。
34、背景材料:
某高速公路施工标段地处山区,路基土方开挖量大,招投标及设计文件表明均为土方开挖施工,该标段其中有开挖深度为3?12m、长度约300m的路堑地段三处,三处开挖工程量共约150000m3,设计文件和地质资料为粘土与软岩,工程量清单按土方开挖计价,承包人开挖约3m深后,发现地质情况与设计文件和地质资料差别很大,根据监理工程师指令,承包人安排了地质钻孔及勘探工作,发现3m以下部分均为次坚石和坚石,施工成本远远超过承包人期望值。基于以上原因,承包人向业主提出索赔。
业主为了照顾当地农民,在其推荐下,项目部与当地有资质的一家公司签订某专业工程所需要相关民工的聘用合同,在合同中明确约定了使用人员的报酬以及支付方式等。
问题:
(1)公路工程索赔应依据那些基本原则?索赔的基本程序及其规定有哪些?
(2)根据背景材料所述情况,承包人可以向业主提出哪些方面的索赔?
(3)项目部与当地有资质的一家公司签订的是何种类型的合同?人员报酬应如何支付?所签的合同是否妥当,为什么?
35、背景材料:
某道路改建工程A合同段,道路正东西走向,全长973.5m,车行道宽度15m,两边人行道各3m与道路中心线平行且向北,需新建DJV800mm雨水管道973m。新建路面结构为150mm厚烁石砂垫层,350mm厚二灰混合料基层,80mm厚中粒式沥青混凝土,40mm厚SMA改性沥青混凝土面层。合同规定的开工日期为5月5日,竣工日期为当年9月3Q日。合同要求施工期间维持半幅交通,工程施工时正值高温台风季节。

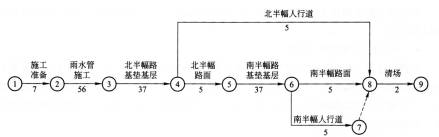

某道路公司中标该工程以后,编制了施工组织设计,按规定获得批准后,开始施工。施工组织设计中绘制了以下的总体施工网络计划图:
网络图中,雨水管施工时间已包含连接管和雨水口的施工时间;路基、垫层、基层施工时间中已包含旧路翻挖、砌筑路缘石的施工时间。
为保证SMA改性浙青面层施工质量,施工组织设计中规定摊铺温度不低于160°C,初压开始温度不低于150°C,碾压终了的表面温度不低于90°C;采用振动压路机,由低处向高处碾压,不得用轮胎压路机碾压。
问题:
(1)指出本工程总体施工网络图计划中的关键线路。
(2)将本工程总体施工网络计划改成横道图,横道图格式如下:
(3)根据总体施工网络图,指出可采用流水施工压缩工期的分项工程。
(4)补全本工程SMA改性沥青面层碾压施工要求。
