您现在的位置:233网校 >一级建造师 > 专业工程管理与实务 > 公路工程 > 公路工程模拟试题

【补考】2018一级建造师《公路》考前冲刺练11.23

来源:233网校 2018-11-23 08:36:00
导读:2018年一级建造师补考进入倒计时,小编提供考前冲刺10天练,从11月14日开始,连续10天提供冲刺训练题。查看试题答案>>

案例二

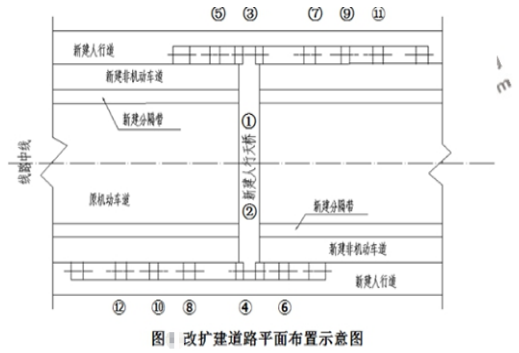

某施工单位承建公路改扩建工程,全长2km,工程项目主要包括:(1)原机动车道的旧水泥混凝土路面加铺沥青混凝土面层:(2)原机动车道两侧加宽、新建非机动车道和人行道;(3)新建人行天桥一座,人行天桥桩基共设计12根,为人工挖孔灌注桩,改扩建道路平面布置如图1所示,灌注桩的桩径,桩长见下表。

施工过程中发生如下事件:

事件一:项目部将原已获批的施工组织设计中的施工部署:非机动车道(双侧)→ 人行道(双侧)→ 挖孔桩 → 原机动车道加铺,改为: 挖孔桩→ 非机动车道(双侧)→ 人行道(双侧)→ 原机动车道加铺。

事件二: 项目部编制了人工挖孔桩专项施工方案,经施工单位总工程师审批后上报总监理工程师申请开工,被总监理工程师退回。

事件三: 专项施工方案中,钢筋混凝土护壁技术要求有:井圈中心线与设计轴线的偏差不得大于20mm,上下节护壁搭接长度不小于50mm,模板拆除应在混凝土强度大于2.5 MPa后进行。

事件四:旧水泥混凝土路面加铺前,项目部进行了外观调查,并采用探地雷达对道板下状况进行扫描探测,将旧水泥混凝土道板的现状分为三种状态:A为基本完好;B为道板面上存在接缝和裂缝;C为局部道板底脱空、道板局部断裂或碎裂。

事件五:项目部按两个施工队同时进行人工挖孔桩施工,计划显示挖孔桩施工需57天完工,施工进度计划见下表。为加快工程进度,项目经理决定将⑨、⑩、⑧、⑫号桩安排第三个施工队进场施工,三队同时作业。

问题

1.事件一中,项目部改变施工部署需要履行哪些手续?

2.写出事件二中专项施工方案被退回的原因。

3.补充事件三中钢筋混凝土护壁支护的技术要求,

4.事件四中,在加铺沥青混凝土前,对C状态的道板应采取哪些处置措施?

5.事件五中,画出按三个施工队同时作业的横道图,并计算人工挖孔施工需要的作业天数。

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
