您现在的位置:233网校>一级建造师>市政公用工程>市政工程模拟试题

2015年一级建造师《市政公用工程》冲刺提分卷(1)

来源:233网校 2015年7月13日
导读:
进入全真模拟考场在线测试此套试卷,可查看答案及解析并自动评分 >> 在线做题
三、案例分析题(共5题,共120分。请根据背景资料,按要求作答)
31、(一)
某公司承建一城市道路工程,道路全长3000m,穿过部分农田和水塘,需要借土回填和抛石挤淤。工程采用工程量清单计价,合同约定分部分项工程量增加(减少)幅度在15%以内时,执行原有综合单价。工程量增幅大于15%时,超出部分按原综合单价的0.9倍计算;工程量减幅大于15%时,减少后剩余部分按原综合单价的1.1倍计算。
项目部在路基正式压实前选取了200m作为试验段,通过试验确定了合适吨位的压路机和压实方式。工程施工中发生如下事件:
事件1:项目技术负责人现场检查时发现压路机碾压时先高后低,先快后慢,先静后振,由路基中心向边缘碾压。技术负责人当即要求操作人员停止作业,并指出其错误要求改正。
事件2:路基施工期间,有块办理过征地手续的农田因补偿问题发生纠纷,导致施工无法进行,为此延误工期20d,施工单位提出工期和费用索赔。

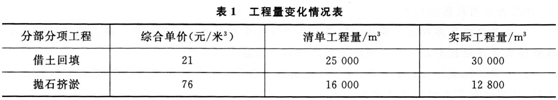

事件3:工程竣工结算时,借土回填和抛石挤淤工程量变化情况见表1。

【问题】
1.除确定合适吨位的压路机和压实方式外,试验段还应确定哪些技术参数?
2.分别指出事件1中压实作业的错误之处并写出正确做法。
3.事件2中,施工单位的索赔是否成立?说明理由。
4.分别计算事件3借土回填和抛石挤淤的费用。



32、(二)
某道路工程项目,施工总承包单位项目经理部根据该工程作业内容、土质条件、运距和气象条件,综合分析相关工程和设备的情况,对本工程的施工机械进行了有选择的协调。施工中具体分部工程施工机械的配置如下:
(1)对于清基和料场准备等路基施工前的准备工作,选择的施工机械与设备主要有铲运机、装载机、自卸汽车和平地机。
(2)对于石方开挖工程,选择的机械与设备主要有推土机、铲运机、挖掘机、凿岩机和自卸汽车。
(3)对于石方填筑工程,选择的机械与设备主要有平地机、推土机、洒水车和挖掘机。
【问题】
1.逐条判断部分工程施工机械的配置是否合理,如不合理,请改正。
2.沥青路面压实机械主要有哪几种?
3.水泥混凝土路面施工主要机械设备有哪些?
4.常用的推土机有哪几种类型?
5.装载机主要用来进行哪些作业?
6.平地机主要用于进行哪些作业?



33、(三)
【背景资料】
某大型桥梁工程,主跨为50m,预应力钢筋混凝土简支T形梁,T形梁施工采用预制吊装,预应力采用后张法施工。
施工单位项目部对该工程施工现场和生产要素管理做了详细的安排。施工的组织形式采取矩阵式管理组织形式。施工中所使用的钢材为预应力钢绞线。
为了提高机械作业的生产率,减少机械运转费用和延长机械使用的寿命,在组织机械化施工时,特别注重了系列机械的组合。
在桥梁基础灌注桩施工过程中,施工单位针对施工现场的地质条件为卵石和漂石,采用液压旋挖桩孔机进行钻孔施工。
【问题】
1.公路工程施工的组织形式包括哪几种?
2.该桥梁工程采取矩阵式管理的组织形式是否合理,为什么?
3.预应力结构用钢材主要有哪些?各自适用于什么结构的施工?
4.桥梁工程中施工机械选择的一般原则是什么?
5.合理选择桥梁工程施工机械的依据是什么?
6.简述桥梁基础施工机械中的钻孔设备主要有哪些,以及各自的适用范围。
7.施工单位采用液压旋挖桩孔机进行钻孔施工是否合理?如不合理,最好选择哪种设备?



34、(四)
某排水厂站工程项目采用了固定单价施工合同。工程招标文件参考资料中提供的用砂地点距工地4km。但是开工后,检查该砂质量不符合要求,承包商只得从另一距工地20km的供砂地点采购。而在一个关键工作面上又发生了几种原因造成的临时停工:5月20日至5月26日承包商的施工设备出现了从未出现过的故障;应于5月24日交给承包商的后续图纸直到6月10日才交给承包商;6月10日到6月12日施工现场下了罕见的特大暴雨,造成了6月13日到6月14日该地区供电全面中断。
【问题】
1.承包商的索赔要求成立的条件是什么?
2.由于供砂距离的增大,必然引起费用的增加,承包商经过仔细认真计算后,在业主指令下达的第3天,向业主的造价工程师提交了将原用砂单价每吨提高5元的索赔要求。该索赔要求是否可以被批准,为什么?
3.若承包商对因业主原因造成窝工损失进行索赔时,要求设备窝工损失按台班计算,人工的窝工损失按日工资标准计算是否合理?如不合理,应怎样计算?
4.由于几种情况的暂时停工,承包商在6月25日向业主的造价工程师提出延长工期26d、成本损失费2万元/天(此费率已经造价工程师核准)和利润损失费2000元/天的索赔要求,共计索赔款57.2万元。应批准延长工期多少天?索赔款额多少万元?
5.在业主支付给承包商的工程进度款中是否应扣除因设备故障引起的竣工拖期违约损失赔偿金,为什么?



35、(五)
某市越江隧道工程全部由政府投资。该项目为该市建设规划的重要项目之一,且已列入地方年度固定资产投资计划,设计概算已经主管部门批准,施工图及有关技术资料齐全。该项目拟采用B0T方式建设,市政府正在与有意向的B0T项目公司洽谈。为赶工期政府方决定对该项目进行施工招标,因估计除本市施工企业参加投标外,还可能有外省市施工企业参加投标,故招标人委托咨询单位编制了两个标底,准备分别用于对本市和外省市施工企业投标价的评定。招标过程中,招标人对投标人就招标文件提出的所有问题统一做了书面答复,并以备忘录的形式分发给各投标人。为简明起见,质疑答复备忘录采用表格形式,如表2所示。

在书面答复投标人的提问后,招标人组织各投标人进行了施工现场踏勘。在投标截止日期前10d,招标人书面通知各投标人,由于市政府有关部门已从当天开始取消所有市内交通项目的收费,因此决定将收费站工程从原招标范围内删除。
【问题】
1.该项目的标底应采用什么方法编制?简述其理由。
2.该项目施工招标在哪些方面存在问题?请逐一说明。
3.如果在评标过程中才决定删除收费站工程,应如何处理?



相关阅读
精品课程

正在播放:一级建造师考点解读

难度: 试听完整版
登录

新用户注册领取课程礼包

立即注册
扫一扫,立即下载
意见反馈 返回顶部
