31、(一)
某城市给水工程项目,该工程项目属大中型工程项目,施工之前,项目监理机构编制了施工组织设计,设计单位组织有关单位对施工图设计会审,施工单位作了技术交底,建设单位对施工单位进行了施工技术交底。
在施工过程中,监理单位及时编制了施工技术文件,并按《建设工程文件归档整理规范》(GB/T50328)的要求进行归档。
【问题】
1.市政基础设施工程施工技术文件包括哪些内容?
2.逐一指出背景材料中的不妥之处,并改正。
3.市政基础设施工程施工技术文件应由谁在什么时间报当地城建档案管理机构归档?
32、(三)
某施工单位承接了一项市政排水管道工程,基槽采用明挖法放坡开挖施工,宽度为6.5m,开挖深度为5m,场地内地下水位位于地表下1m,施工单位拟采用单排井点降水,井点的布置方式和降深等示意图如图1、图2所示。

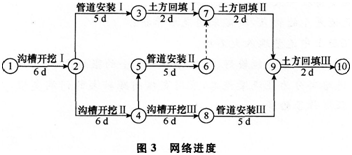

施工单位组织基槽开挖、管道安装和土方回填三个施工队流水作业,并划分了三个施工段,根据合同工期要求绘制网络进度图如图3所示。
【问题】
1.指出降水井点布置的不妥之处,并写出正确的做法。
2.降水深度是否妥当,如不妥,请改正。
3.网络进度图上有两个不符合逻辑的地方,请在图上用虚线画出虚工作,让逻辑更合理。
4.计算本工程的总工期,并指出关键线路。
33、(二)
某城市桥梁工程,采用钻孔灌注桩基础,承台最大尺寸为长8m,宽6m,高3m,梁体为现浇预应力钢筋混凝土箱梁。跨越既有道路部分,梁跨度30m,支架高20m。
桩身混凝土浇筑前,项目技术负责人到场就施工方法对作业人员进行了口头交底,随后立即进行1号桩桩身混凝土浇筑,导管埋深保持在0.5~1.0m。浇筑过程中,拔管指挥人员因故离开现场。后经检测表明1号桩出现断桩。在后续的承台、梁体施工中,施工单位采取了以下措施。
(1)针对承台大体积混凝土施工编制了专项方案,采取了如下防裂缝措施:
1)混凝土浇筑安排在一天中气温较低时进行;
2)根据施工正值夏季的特点,决定采用浇水养护;
3)按规定在混凝土中适量埋入大石块。
(2)项目部新购买了一套性能较好、随机合格证齐全的张拉设备,并立即投入使用。
(3)跨越既有道路部分为现浇梁施工,采用支撑间距较大的门洞支架,为此编制了专项施工方案,并对支架强度作了验算。
【问题】
1.指出项目技术负责人在桩身混凝土浇筑前技术交底中存在的问题,并给出正确做法。
2.指出背景中桩身混凝土浇筑过程中的错误之处,并改正。
3.补充大体积混凝土裂缝防治措施。
4.施工单位使用张拉设备的方法是否正确?说明理由。
5.关于支架还应进行哪些方面的验算?
34、(五)
某桥梁工程施工前,施工单位了解了工程地点的地形、工程地质、水文地质和水文条件,掌握了地基土壤种类及其物理力学性质、各层土的厚度及标志、周围地区地下水位和地面排水情况,并办理了设计提供的控制桩的交接手续。
施工单位为了做好桥梁工程前期质量控制,编制了施工组织设计和施工方案。
施工各阶段由施工单位编制的施工技术文件严格按有关法规规定签字、盖章后,由建设单位与施工单位分别保存。
【问题】
1.对设计提供的控制桩,应由谁组织办理交接桩手续?
2.桥梁工程前期质量控制应做好哪些工作?
3.施工组织设计的编制应依据什么?
4.施工组织设计的核心部分是什么?
5. 施工方案主要包括哪些方面的内容?
6.市政基础设施工程施工技术文件应按什么样的方法进行管理?
35、(四)
某燃气管道工程管沟敷设施工,管线全长3.5km,钢管公称直径400mm,管壁厚8mm,管道支架立柱为槽钢焊接,槽钢厚8mm,角板厚10mm。设计要求焊缝厚度不得小于管道及连接件的最小值。总承包单位负责管道结构、固定支架及导向支架立柱的施工,热机安装分包给专业公司。
总承包单位在固定支架施工时,对妨碍其施工的顶、底板的钢筋截断后浇筑混凝土。
热机安装单位的6名焊工同时进行焊接作业,其中焊工甲和焊工乙一个组,二人均具有省质量技术监督局颁发的特种作业设备人员证,并进行了焊前培训和安全技术交底。焊工甲负责管道的点固焊、打底焊及固定支架的焊接,焊工乙负责管道的填充焊及盖面焊。
热机安装单位质检人员根据焊工水平和焊接部位按比例要求选取焊口,进行射线探伤抽检,检查发现焊工甲和焊工乙合作焊接的焊缝有两处不合格。经一次返修后复检合格。对焊工甲负责施焊的固定支架角板连接焊缝厚度进行检查时,发现固定支架角板与挡板焊接处焊缝厚度最大为6mm,角板与管道焊接处焊缝厚度最大为7mm。
【问题】
1.总承包单位对顶、底板钢筋截断处理不妥,请给出正确做法。
2.进入现场施焊的焊工甲、乙应具备哪些条件?
3.质检人员选取抽检焊口有何不妥?请指出正确做法。
4.根据背景资料,焊缝返修合格后,对焊工甲和焊工乙合作焊接的其余焊缝应该如何处理?请说明。
5.指出背景资料中角板安装焊缝不符合要求之处,并说明理由。
