31、 (三)
【背景资料】
某热力管线暗挖隧道,长3.4km,断面有效尺寸为3.2m×2.8m,埋深3.5m。隧道穿越地层为砂土层和砂砾层,除局部有浅层滞水外,无需降水。
承包方A公司通过招标将穿越砂砾层段468m的隧道开挖及初期支护分包给B专业公司。
B公司依据A公司的施工组织设计,进场后由工长向现场作业人员交代了施工做法后开始施工。
施工后,B公司在距工作竖井48m处施工时,发现开挖面砂砾层间有渗水且土质松散,有塌方隐患。B公司立即向A公司汇报。经有关人员研究,决定采用小导管超前加固技术措施。B公司采用劈裂注浆法,根据以往经验确定注浆量和注浆压力,注浆过程中地面监测发现地表有隆起现象,随后A公司派有经验的专业技术人员协助B公司研究解决。
质量监督部门在工程竣工前例行检查时,发现A公司项目部工程资料中初期支护资料不全,部分资料保留在B公司人员手中。
【问题】
1.暗挖隧道开挖前的技术交底是否妥当?如有不妥,写出正确的做法。
2.B公司采用劈裂注浆法是否正确?如不正确,应采取什么方法?哪些浆液可供选用?
3.分析注浆过程中地表隆起的主要原因,给出防止地表隆起的正确做法。
4.说明A、B公司在工程资料管理方面应改进之处。
32、 (四)
【背景资料】

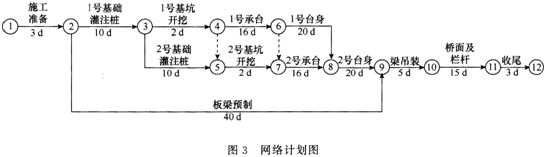

某市政跨河桥上部结构为长13m单跨简支预制板梁,下部结构由灌注桩基础、承台和台身构成。施工单位按合同工期编制了网络计划图(见图3),经监理工程师批准后实施。
在施工过程中,发生了以下事件:
事件1:在进行1号基础灌注桩施工时,由于施工单位操作不当,造成灌注桩钻孔偏斜,为处理此质量事故,造成3万元损失,工期延长了5d。
事件2:工程中所使用的钢材由业主提供,由于钢材进场时间比施工单位要求的日期拖延了4d,1号基础灌注桩未按计划开工,施工单位经济损失2万元。
事件3:钢筋进场后,施工单位认为该钢筋是由业主提供的,仅对钢筋的数量验收后,就将其用于钢筋笼的加工;监理工程师发现后,要求停工整改,造成延误工期3d,经济损失1万元。
【问题】
1.根据网络图计算该工程的总工期,找出关键线路。
2.事件1、2、3中,施工单位可以索赔的费用和工期是多少?说明索赔的理由。
3.事件1中,造成钻孔偏斜的原因可能有哪些?
4.事件3中,监理工程师要求停工整改的理由是什么。
33、(一)
【背景资料】
某公司承建一埋地燃气管道工程,采用开槽埋管施工。该工程网络计划工作的逻辑关系见下表。
项目部按上表绘制网络计划图,如图1所示:
网络计划图中的E1、E2工作为土方回填和敷设警示带,管道沟槽回填土的部位划分为回填土中有粗砂、碎石土、灰土可供选择。

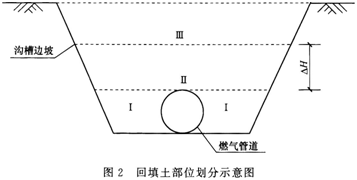

I、Ⅱ、Ⅲ区,如图2所示:
【问题】
1.根据上表补充完善图1所示的网络计划图(把图1绘制到答题卡上作答,在试卷上作答无效)。
2.图2中△H的最小尺寸应为多少?(单位以mm表示)
3.在可供选择的土中,分别指出哪些不能用于工、Ⅱ区的回填?警示带应敷设在哪个区?
4.I、Ⅱ、Ⅲ区应分别采用哪类压实方式?
5.图2中的工、Ⅱ区回填土密实度最少应为多少?
34、 (二)
【背景资料】
某城市桥梁工程,采用钻孔灌注桩基础,承台最大尺寸为:长8m、宽6m、高3m,梁体为现浇预应力钢筋混凝土箱梁。跨越既有道路部分,梁跨度30m,支架高20m。
桩身混凝土浇筑前,项目技术负责人到场就施工方法对作业人员进行了口头交底,随后立即进行1号桩桩身混凝土浇筑,导管埋深保持在0.5~1.0m之间。浇筑过程中,拔管指挥人员因故离开现场。后经检测表明1号桩出现断桩。在后续的承台、梁体施工中,施工单位采取了以下措施:
(1)针对承台大体积混凝土施工编制了专项方案,在混凝土养护阶段采取了如下温度控制措施:
1)混凝土的中心温度与表面温度之间、混凝土表面温度与室外最低气温之间的差值均应小于20℃。
2)采用内部降温法来降低混凝土内外温差。
(2)项目部新购买了一套性能较好、随机合格证齐全的张拉设备,并立即投入使用。
(3)跨越既有道路部分为现浇梁施工,采用支撑间距较大的门洞支架,为此编制了专项施工方案,并对支架强度作了验算。
【问题】
1.指出项目技术负责人在桩身混凝土浇筑前技术交底中存在的问题,并给出正确做法。
2.指出背景中桩身混凝土浇筑过程中的错误之处,并改正。
3.补充大体积混凝土裂缝防治措施。
4.施工单位在张拉设备的使用上是否正确?说明理由。
5.关于支架还应补充哪些方面的验算?
35、 (五)
【背景资料】

某施工单位承接了某桥梁工程,施工单位按照合同工期要求编制了如图4所示的网络计划(时间单位:d),并经监理工程师批准后实施。
在实施过程中,发生了如下事件。
事件1:工作D(1号台基础)施工过程中,罕见特大暴雨天气使一台施工机械受损,机械维修花费2万元,同时导致工作D实际时间比计划时间拖延8d。
事件2:施工单位租赁的施工机械未及时进场,使工作F(1号台身)实际时间比计划时间拖延8d,造成施工单位经济损失2000元/d。
事件3:业主变更设计,未及时向施工单位提供图纸,使工作E(0号台身)实际时间比计划时间拖延15d,造成施工单位经济损失1600元/d。
【问题】
1.根据网络图计算该工程的总工期,并指出关键路线。
2.分别分析事件1、2、3对总工期的影响,并计算施工单位可获得的工期补偿。
3.分别分析施工单位能否就事件1、2、3导致的损失向业主提出索赔,说明理由,并计算索赔金额。
