1[多选题]有关挂篮结构设计要求的表述,正确的有( )。
A.挂篮质量与梁段混凝土的质量比值控制在0.2~0.5B.施工、行走时的抗倾覆安全系数不得小于2C.自锚固系统的安全系数不得小于2D.斜拉水平限位系统和上水平限位安全系数不得小于2E.斜拉水平限位系统和下水平限位安全系数不得小于2参考答案:B,C,D
◆◆参考解析:
悬臂浇筑法 1、挂篮质量与梁段混凝土的质量比控制在0.3~0.5,特殊情况下不得超过0.7. 2、允许最大变形包括吊带变形总和为20mm 3、施工行走时抗倾覆系数、自锚固系统的安全系数、斜拉水平限位系统和上限水平限位安全系数均不得小于2
2[单选题] 采用土工合成材料对台背路基填土加筋的目的是为了减少路基与构造物之间的不均匀沉降,加筋台背适宜的高度为( )m。
A.1.0~5.0B.5.0~10.0C.3.0~7.0D.7.0~12.0
参考答案:B
◆◆参考解析:
本题涉及的考点是采用土工合成材料对台背路基填土加筋。采用土工合成材料对台背路基填土加筋的目的是为了减少路基与构造物之间的不均匀沉降。加筋台背适宜的高度为5.0~10.0m。
3[简答题]2013年案例分析(三)
背景资料:
某公司承包了一条单跨城市隧道,隧道长度为 800 米,跨度为 15 米,地质条件复杂。设计采用浅埋暗挖法进行施工,其中支护结构由建设单位直接分包给一家专业施工单位。
施工准备阶段,某公司项目部建立了现场管理体系,设置了组织机构,确定了项目经理的岗位职责和工作程序;在暗挖加固支护材料的选用上,通过不同掺量的喷射混凝土试验来定最佳掺量。
其余略。
问题:
1. 根据背景介绍,该隧道可选择那些浅埋挖法方法?
3. 最佳掺量的试验要确定喷射混凝土哪两项指标?
◆◆参考解析:
1. 单侧壁导坑适用于跨度≤14m,可以选择双侧壁导坑、中隔壁法以及交叉中隔壁法。
3. 最佳掺量的试验确定初凝时间和终凝时间。
4[多选题] 常用的人工补偿器有( )。
A.L形补偿器B.方形补偿器C.波形补偿器D.填料式补偿器E.球形补偿器
参考答案:B,C,D,E
◆◆参考解析:
人工补偿器是利用管道补偿器来吸收热变形的补偿方法,常用的有方形补偿器、波形补偿器、球形补偿器和填料式补偿器。
【该题针对“城市供热管道工程施工”知识点进行考核】
5[单选题]顶进小型箱涵穿越铁路路基时,可用调轨梁或( )加固线路。
A.轨束梁 B.施工便梁 C.横梁 D.纵横梁
参考答案:A
◆◆参考解析:
小型箱涵,可采用调轨梁,或轨束梁的加固法。
【该题针对“市政公用工程项目施工管理”知识点进行考核】
6[多选题] 桥梁按跨越障碍的性质划分可分为( )。
A.斜拉桥B.跨河桥C.跨线桥D.高架桥E.栈桥
参考答案:B,C,D,E
◆◆参考解析:
本题涉及的考点是桥梁的分类。桥梁按跨越障碍的性质来分,有跨河桥、跨线桥(立体交叉桥)、高架桥和栈桥。
7[多选题] 在温度和湿度状况不良的环境下,水泥混凝土道路应设置垫层;垫层的作用主要有( )。
A.传递和扩散由基层传来的荷载应力B.排水(渗入水)C.隔温(防冻胀、翻浆)D.承担次要荷载E.隔水(地下水、毛细水)
参考答案:A,B,C,E
◆◆参考解析:
考点为水泥混凝土道路施工内容,属于综合型考题。
垫层是介于基层与土基之间的层次,并非所有的路面结构中都需要设置垫层,只有在土基处于不良状态,如潮湿地带、湿软土基、北方地区的冻胀土基等,才应该设置垫层,以排除路面、路基中滞留的自由水.确保路面结构处于干燥或中湿状态。垫层主要起隔水(地下水、毛细水)、排水(渗入水)、隔温(防冻胀、翻浆)作用,并传递和扩散由基层传来的荷载应力,保证路基在容许应力范围内工作。
修筑垫层的材料强度不一定很高,但隔温、隔水性要好,一般以就地取材为原则,选用粗砂、砂砾、碎石、煤渣、矿渣等松散颗粒材料,或采用水泥、石灰煤渣稳定的密实垫层。一些发达国家采用聚苯乙烯板作为隔温材料。
值得注意的是,如果选用松散颗粒透水性材料作垫层,其下应设置防淤、防污用的反滤层或反滤织物(如土工布等),以防止路基土挤入垫层而影响其工作性能。在季节性冰冻地区,道路结构设计总厚度小于最小防冻厚度要求时,根据路基干湿类型和路基填料的特点设置垫层;其差值即是垫层的厚度。水文地质条件不良的土质路堑,路基土湿度较大时,宜设置排水垫层。路基可能产生不均匀沉降或不均匀变形时,宜加设半刚性垫层。
防冻垫层和排水垫层宜采用砂、砂砾等颗粒材料。半刚性垫层宜采用低剂量水泥、石灰等无机结合稳定粒料或土类材料。
从上述内容可判断D选项为干扰项。
8[简答题](一)
某公司承建一城市道路工程,道路全长3000m,穿过部分农田和水塘,需要借土回填和抛石挤淤。工程采用工程量清单计价,合同约定分部分项工程量增加(减少)幅度在15%以内时,执行原有综合单价。工程量增幅大于15%时,超出部分按原综合单价的0.9倍计算;工程量减幅大于15%时,减少后剩余部分按原综合单价的1.1倍计算。
项目部在路基正式压实前选取了200m作为试验段,通过试验确定了合适吨位的压路机和压实方式。工程施工中发生如下事件:
事件1:项目技术负责人现场检查时发现压路机碾压时先高后低,先快后慢,先静后振,由路基中心向边缘碾压。技术负责人当即要求操作人员停止作业,并指出其错误要求改正。
事件2:路基施工期间,有块办理过征地手续的农田因补偿问题发生纠纷,导致施工无法进行,为此延误工期20d,施工单位提出工期和费用索赔。

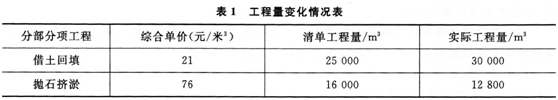

事件3:工程竣工结算时,借土回填和抛石挤淤工程量变化情况见表1。
【问题】
1.除确定合适吨位的压路机和压实方式外,试验段还应确定哪些技术参数?
2.分别指出事件1中压实作业的错误之处并写出正确做法。
3.事件2中,施工单位的索赔是否成立?说明理由。
4.分别计算事件3借土回填和抛石挤淤的费用。
◆◆参考解析:
1.试验段还应确定的技术参数:确定路基预沉量值;按压实要求,确定压实遍数;确定路基宽度内每层虚铺厚度。
2.事件1中压实作业的错误之处及正确做法:
(1)错误之处:压路机碾压时先高后低,先快后慢。
正确做法:压路机碾压时应先轻后重、先静后振、先低后高、先慢后快,轮迹重叠。
(2)错误之处:压路机碾压时由路基中心向边缘碾压。
正确做法:压路机碾压应从路基边缘向中央进行,压路机轮外缘距路基边应保持安全距离。
3.事件2中施工单位的索赔成立。
理由:因农田补偿问题延误工期20d,并且导致施工无法进行,是业主方的责任。
4.由于(30000-25000)m3÷25000m3=20%>15%。
因此,合同约定范围内(15%以内)的费用=25000m3×(1+15%)×21元/米3=603750元;超出15%部分的费用=[30000-25000×(1+15%)]m3×21元/米3×0.9=23625元;借土回填的费用=(603750+23625)元=627375元。
由于(12800-16000)m3÷16000m3=-20%,工程量减幅大于15%,减少后剩余部分按原综合单价的1.1倍计算,抛石挤淤的费用=12800m3×76元/米3×1.1=1070080元。
9[简答题] 1.背景
某公司中标承建日消纳量为200t的大型城市垃圾填埋场工程,地点位于城郊山坳。渗出液依地势排入邻近的污水处理厂,进水井为跌水方式,水面落差5.0m,采用预制沉井法施工。施工项目部技术负责人编制了工程施工组织设计,按照规定获准后组织实施。在当地建设主管部门检查中,项目部未能提供沉井专项方案论证表;运输垃圾时引发了沿线居民抱怨。
2.问题
(1)该工程施工组织设计,应包括哪些主要内容?
(2)沉井施工应否单独编制专项方案?为什么?
(3)沿线居民抱怨说明项目部工作存在哪些不足?
◆◆您未作答试题难度:
(难度:一般)统 计:
共179人答过,平均正确率0%参考解析:
(1)该工程施工组织设计应主要包括:
①防渗层材料质量控制和施工质量控制是垃圾填埋场工程施工质量管理的关键环节,是本工程项目采用新技术、新工艺及新材料主要施工分项工程。必须详细而具体地编制防渗层施工工艺和质量保证措施,不仅要拟定操作过程和方法,还应提出质量要求和技术措施。
②环境保护和文明施工计划及保证措施是垃圾填埋场工程施工管理的重要组成部分。应在施工组织设计中详细拟定保证措施,防止垃圾填埋场施工对周围环境污染,对沿线居民的干扰。
③施工平面图的设计:确定施工区域、材料仓库、管件堆放位置及尺寸;合理布置运输垃圾的现场通道;布置生活临时设施;布置临时给水、排水、用电管线;布置安全消防设施。
(2)沉井法施工应编制专项方案。因为跌水式进水井水面高差已超过5m,属于危险性较大的分部工程,应编制专项方案,按规定请专家论证,并保留专家论证意见。
(3)首先说明运输垃圾的通道选择不尽合理,应尽可能远离居民生活区;其次说明运输垃圾封闭措施不当,检查管理不到位。
10[多选题]钢管焊接规范的检验主要包括( )。
A.焊前预热温度 B.焊后热处理温度 C.环境温度 D.保温时间 E.焊接材料
参考答案:A,B,D,E
手机用户请访问233网校一级建造师考试手机网:http://m.233.com/jzs1/
相关推荐:2016年一级建造师模拟测试卷汇总(30套) 2004-2015年一级建造师真题答案
报考须知:2016年一级建造师报名时间及入口 2016年一级建造师报考条件解读
讲师辅导:2016年一级建造师VIP班火热报名,现在报名独享双师资授课!配套高质量章节练习,模拟试题历年真题,专业讲师答疑!快速通过2016年考试!【点击报名>>】
加入233网校一级建造师QQ群(399727613),及时获取2016年一级建造师报考最新报考。扫描下方二维码下载233网校一级建造师APP,海量试题免费做,及时获取最新考试报考!
