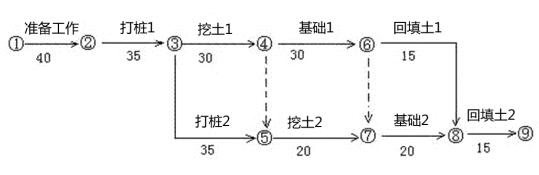

  9、 某市政工程,业主与监理、施工单位分别签订了工程监理合同和工程施工合同。施工单位编制的进度计划符合合同工期要求,并得到了监理工程师批准。进度计划如下图(单位:d)所示。

   2016一级建造师《市政工程》讲师精选案例题三

  施工过程中,发生了如下事件:

  事件一:由于施工方法不当,打桩1工程施工质量较差,补桩用去20万元,且打桩1作业时间由原来的35d延长到45d。

  事件二:挖土2作业过程中,施工单位发现一个勘察报告未提及的大型暗滨,增加处理费用2万元,且作业时间由原来的20d增加到25d。

  事件三:基础2施工完毕后,施工单位为了抢时间,自检之后,马上进行回填土2施工。回填土2施工到一半时,监理工程师要求挖开重新检查基础2质量。

  <1> 、计算网络计划总工期,并写出网络计划中的关键工作。

  <2> 、事件一、事件二发生后,施工单位可索赔的费用和工期各为多少?说明理由。

  <3> 、事件三中,监理工程师要求施工单位挖开回填土进行基础检查的理由是什么?

  233网校答案解析:

  <1>、 网络计划总工期:170d。

  本网络计划的关键工作:准备工作、打桩1、挖土1、基础1、基础2、回填土2(①→②→③→④→⑥→⑦→⑧→⑨)。

  <2>、 事件一:工期不可索赔;费用不可索赔。

  原因:施工方法不当导致,是施工单位责任。

  事件二:费用可索赔2万,工期不可赔偿。

  原因:事件发生是由于勘察报告不正确,属建设单位责任。挖土2不在关键线路上,作业时间延长时间没有超过总时差,没有影响总工期。

  233网校答案解析:

  <3>、 事件三中,监理工程师要求施工单位挖开回填土进行基础检查的理由:隐蔽工程隐蔽前,施工单位应通知监理单位检查验收,未经监理工程师签字(同意或确认),施工单位不得进行下一道工序施工,监理工程师有权要求施工单位挖开回填土检查。

试题推荐:
2016年一级建造师《市政工程》考前预测卷汇总
2016年一级建造师《市政工程》备考冲刺卷汇总
2016年一级建造师《市政工程》章节训练套题汇总
2016年一级建造师《市政工程》高分通关卷汇总

相关阅读
精品课程

正在播放:一级建造师考点解读

难度: 试听完整版
登录

新用户注册领取课程礼包

立即注册
扫一扫,立即下载
意见反馈 返回顶部
