案例二
甲公司中标一综合管线工程,包括给水管线、热力管线、雨水管线和污水管线,给水管线1800m,管材为DN400球墨铸铁管,密封橡胶圈接口,热力管线为DN600供回水焊接钢管,雨水管线采用顶管法施工,管径DN3500,污水管线采用DN600HDPE双壁波纹管。
甲公司针对本工程施工单位较多,且施工工艺复杂等情况,要求项目部做好分包单位实名制管理工作,要求项目部每月进行一次实名制管理检查,检查内容:劳务管理员身份证、上岗证;劳务人员花名册、身份证、岗位技能证书、劳动合同证书。

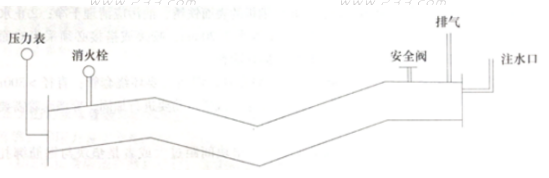

给水管线的功能性试验如下图所示。
热力管线安装前,项目部质检人员除对管材进行常规性检验以外,还对报警线进行了测试,并要求在管道安装时,报警线在管道的侧方。
雨水管线的顶管坑采用DN800钢筋混凝土灌注桩围护结构,外拉锚加固,采用龙门吊下管,项目部编制的基坑与顶管方案主要内容包括测量放线、降水、钻孔灌注桩施工、顶管后背、顶进。监理工程师认为施工方案内容不全,要求补充。
污水管线在检查井砌筑后,回填土至管顶500mm,并且留出管口部位,之后进行闭水试验,施工员在技术交底中注明回填土管道两侧高差不能大于500mm,与其他管线同沟敷设时,先回填无压管线再回填有压管线。
【问题】
1.实名制管理检查还应包括哪些内容?
2.改正上图的给水管线功能性试验的准备的错误之处。
3.在热力管线安装前还应测试报警线的哪些内容,报警线位置是否正确?
4.基坑与顶管方案需要补充哪些内容?
5.施工单位对污水管线要求有哪些不妥?
