您现在的位置:233网校>一级建造师>铁路工程>铁路工程模拟试题

2014年一级建造师考试《铁路工程》最后密押卷(1)

来源:233网校 2014年8月12日
导读:
进入全真模拟考场在线测试此套试卷,可查看答案及解析并自动评分 >> 在线做题
三、案例分析题(共5题,1、2、3题每题20分,4、5题各30分。请根据背景材料,按要求作答)
31、 背景资料

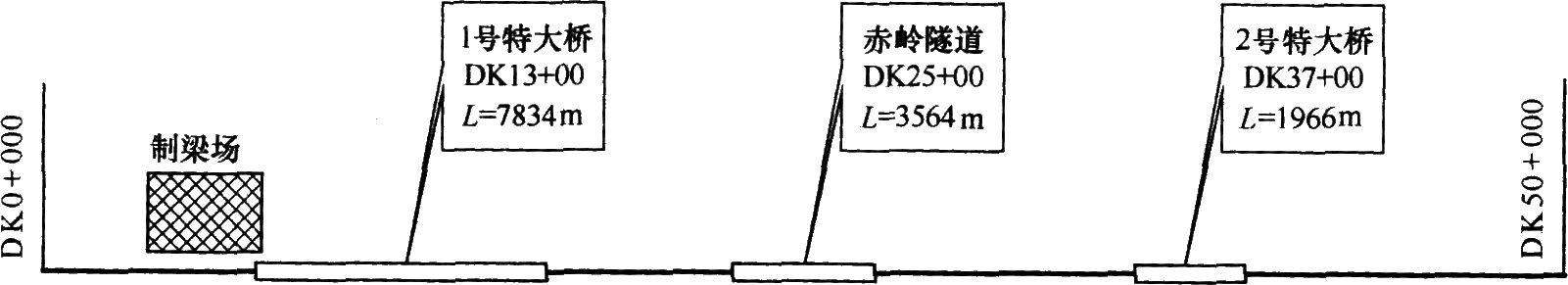

某客运专线2标段工程由某集团公司担负施工,标段内有路基、桥涵、隧道、板式无砟轨道工程(不含铺轨),主要工程分布如下图。

标段内的梁体为双线整孔箱梁,采取场制和现场架梁,计划每天架梁2孔,1号特大桥梁部工程有240 × 32m孔箱梁,2号特大桥梁部工程有60 × 32m孔箱梁,两座特大桥采用1个制梁场制梁,梁体采取蒸汽养生。全标段架梁工期为5个月。
隧道进出口有部分Ⅳ级围岩,其余均为Ⅱ、Ⅲ级围岩,洞口采取台阶法开挖,洞身采取全断面开挖,隧道双口掘进,洞内无不良地质。
由于前期征地拆迁的影响,隧道开工时间延迟了1个月。
问题
1.为了保证计划工期的实现,在隧道工期延迟1个月的情况下且隧道工期不能压缩,如何调整箱粱施工方案?
2.对于双线整孔箱梁的预制架设,项目部要投入关键机械设备有哪些?
3.在每天需要预制2孔箱梁的进度要求下,制梁场需要设置多少个制梁台座?
4.针对背景资料中的隧道施工需要配置哪些专业工班?
5.对于板式无砟轨道铺板施工要投入的施工机械有哪些?

32、 背景资料
某项目部承担一座铁路特大桥施工,施工内容包括:基础、墩台、制梁、架梁、铺轨。特大桥中间一跨,跨越一条正在运营的单线铁路。
特大桥基础为钻孔灌注桩,桥下地质为砂黏土,局部有砂层。墩台身为实体墩台,高度15~20m,梁体为32m T形简支梁。
指导性施工组织设计中要求:钻孔桩采用正循环回转钻机成孔,导管法灌注混凝土桩体;墩台采用钢模板模筑法施工;T形简支梁采取现场集中制梁方案,双导梁法架设。
项目部进场后,有以下事件发生:
事件一,编制特大桥施工流程如下图。

事件二,首片预制梁体拆模后,发现梁体两端的马蹄部位发生轻微蜂窝麻面。
问题
1.根据背景资料,指出特大桥施工中的安全、质量控制重点。
2.指出事件一中A、B、C代表的施工工序。
3.针对事件二,从技术方面指出发生质量问题可能的原因。
4.针对事件二中出现的质量问题,给出补救措施。

33、 背景资料
某施工单位承担某段营业线改建项目。工程内容包括正线更换道岔、无缝线路施工和站线人工铺轨等。该营业线为繁忙干线,线路等级为1级,轨道类型为60kg/m钢轨有砟轨道。
更换道岔施工需封锁正线4h,长钢轨铺设需封锁正线3h。为保证列车运营安全,建设单位要求在轨道整理作业时一次起道量为25mm以下、一次拨道量为10mm以下。无缝线路的锁定轨温为25℃。
针对站线人工铺轨作业,施工单位确定的关键工序为:上砟铺砟、整道、布设轨枕和钢轨、轨枕锚固、钢轨连接、散布配件。
问题
1.按照营业线施工等级划分的规定,指出该工程更换道岔施工的等级及其应采用的铺设方法。
2.该工程长钢轨铺设是否可以采用长轨排铺设法?说明理由。
3.给出该工程轨道整理作业时合理的轨温范围。为使线路尽快稳定,应特别配备什么施工机械?
4.说明上述站线人工铺轨关键工序的正确施工顺序。

34、背景资料
某施工企业承建一客运专线A标,标段全长70公里,合同工期30个月。其主要工程有:桥梁22座,均为明挖基础,上部结构有一座桥主跨为2×96m钢桁梁,其余均为32m箱梁,共680孔;隧道5座,围岩均为Ⅲ、Ⅳ级石灰岩,其中最长一座隧道长度为5.3公里;车站一座,站场土石方100万m3,区间土石方1200万m3,涵洞160座;CRTSI型板式无砟轨道。车站位于标段中部,东段分别有箱梁400孔,钢桁梁2孔,钢桁梁桥(可过箱梁)距车站3公里;西段有箱梁280孔,其中在长隧道西端有50孔。施工中发生以下情况:
事件一,由于工期较紧,投标施组中拟建两个预制梁场。进场后,项目经理部经过现场认真考查,发现在车站附近和长隧道东端两处具备建梁场条件,且长隧道西端50孔梁具备移动模架现浇施工条件。
事件二,为了保证安全施工生产,项目经理部安排由工程技术部、安全质量部参加,安全质量部负责编制了安全应急预案,并经其他部门会签,总工程师审批后正式下发执行。
事件三,施工队伍进场后,长隧道采取进出口两个工作面开挖,在两工作面相距10m时,两隧道施工架子队进行紧张地冲刺施工,以迎接项目部的贯通庆典活动。就在此时,在进口端掌子面钻孔的2名工人随着一声突如其来的爆炸而被掉石砸成重伤,发生安全事故。
事件四,在CRTS1型板式无砟轨道板安装前,项目经理部对线下工程的强度、平整度进行了检测,经检测合格后即可进行轨道板安装。
问题
1.根据背景材料,该项目进度重点控制工程有哪几项?并说明理由。
2.针对事件一,请给出该标段合理的预制梁场建设方案。
3.针对事件二,请指出项目部的安排是否正确?并说明理由。
4.针对事件三,请简要分析造成事故的原因是什么?
5.针对事件四,项目经理部的检测内容是否完整?并说明理由。

35、背景资料

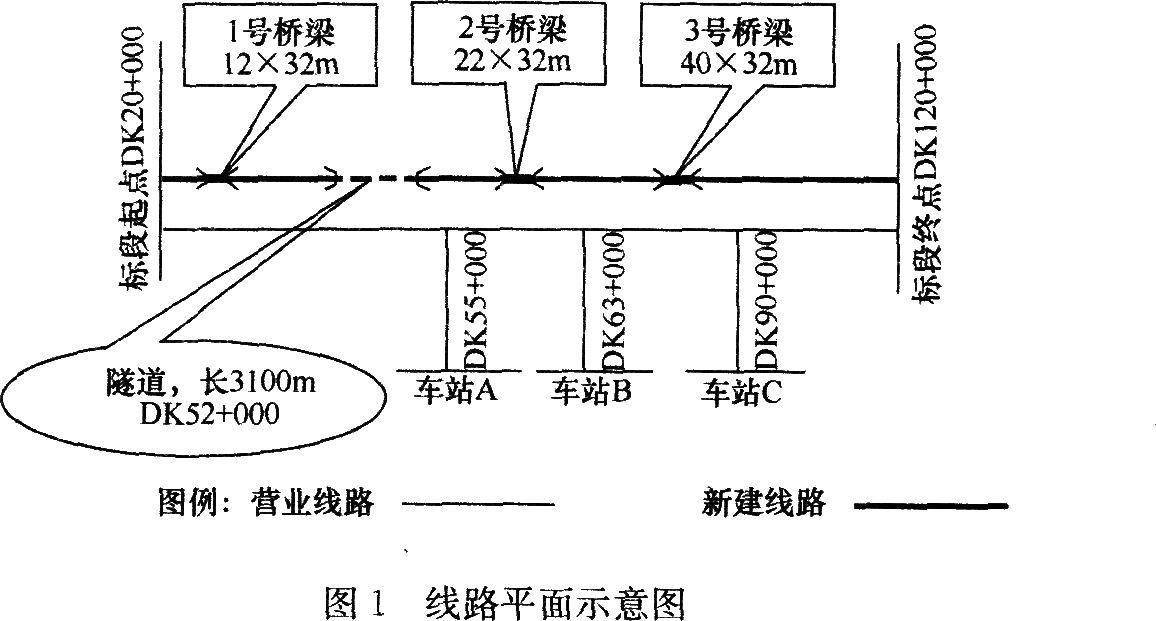

某增建二线铁路站前工程某标段,工程简况详见图1。

沿线车站中,车站A为拟关闭车站(车站关闭即车站不再使用);车站B和车站C(见图2)为保留车站,且均需要改造。

本标段主要工程情况为:土石方30万m3,无特殊路基;桥梁3座,均为32m简支T梁,旱桥,无高墩;隧道1座,围岩级别均为Ⅳ级,分进口和出口两个工作面施工;新建线路为有砟轨道,正线采用换铺法铺设无缝线路,站线采用人工铺设标准轨。业主要求本标段总工期为24个月,铺架施工自本标段开工后第13个月开始。
车站A和车站B均具备设置铺架基地的条件,且在地形、地貌、交通条件、管线分布和场地条件等方面均基本相同。计划在车站A和车站B中选择一个车站设置铺架基地,配备一套铺架机械进行铺架施工。
问题
1.针对背景资料,应在哪个车站设置铺架基地?并说明理由。
2.针对背景资料,应先向哪个方向铺架?并说明理由。
3.简述车站C合理的改造施工步骤(不必绘图)。

相关阅读
精品课程

正在播放:一级建造师考点解读

难度: 试听完整版
登录

新用户注册领取课程礼包

立即注册
扫一扫,立即下载
意见反馈 返回顶部
