31、
背景资料
某单位在一新建单线铁路施工中,将一段长1250m的一般路堤工程划分给其下属施工队施工,本路段无软基处理。路基本体采用普通填料,路基基床底层为改良细粒土,基床表层为级配碎石。由于路基本体的填料主要为黏质土和少量的砂砾,根据储量和开采填料的条件,路堤需要做成包心路堤。
施工队编制的施工方案如下:
(1)基床底层的改良土采用路拌法施工,每层填筑的压实厚度为35cm。
(2)在基床表层全面施工前,选取长度80m的路段进行工艺性试验。
(3)针对该段路堤填筑,列出的质量控制内容有:填料分层摊铺的压实厚度和压实工艺;路堤填筑压实质量;不同填料填筑(上下两层填料的颗粒级配、每一压实层的填料种类、两层接触面的横向排水坡);各种几何尺寸的允许偏差。
问题
1.根据背景资料,给出包心路堤的填筑方法。
2.根据背景资料,指出路堤填筑最少检验批个数,并说明理由。
3.根据背景资料,指出施工方案编制的不妥之处,并给出正确施工方案。
32、
背景资料
某普通铁路桥梁工程,桥跨布置为12×32m简支T梁+(40+56+40)m连续箱梁+6×32m简支T梁;0号桥台采用C25混凝土扩大基础,基础尺寸为14.6m×10.6m,厚3.0m,其余墩台为钻孔桩基础。根据设计要求,由于0号桥台基础为大体积混凝土,为减少其混凝土水化热,扩大基础混凝土施工时可埋放部分片石;主墩的基础位于深水中,河床处为裸岩,施工期水深5m,深水基础的承台为高桩承台;连续梁采用悬浇法施工,根据设计要求,0号块和1号块混凝土采用托架法现浇,然后拼装挂篮,用悬臂浇筑法对称施工。
施工单位针对0号桥台扩大基础制定的施工方案如下:
(1)在0号桥台扩大基础施工中埋放厚度为不小于120mm的石块,且埋放的数量为混凝土结构体积的20%。
(2)扩大基础中埋放的石块强度为MU30。
(3)石块均匀分布,净距不小于150mm,距结构侧面和顶面的净距不小于200mm,石块不得接触钢筋和预埋件。
问题
1.根据背景资料,指出0号桥台扩大基础施工方案制定的不妥之处,并给出正确的做法。
2.根据背景资料,指出主墩深水基础应采用的围堰类型。
3.根据背景资料,指出主跨连续箱梁0号和1号块的混凝土浇筑次数。
33、
背景资料

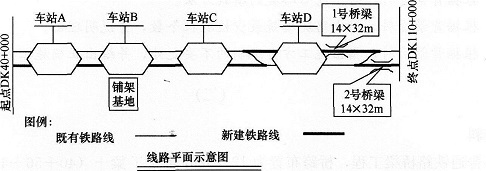

某增建二线铁路二标段站前工程起讫点里程为DK40+000~DK110+000,详见线路平面示意图。沿线的既有车站中,车站D需关闭,车站A、车站B和车站C均需要改造。
本标段主要工程为:路基和站场土石方50万m3,无特殊路基;单线桥梁2座,均为预制架设32m简支T梁,旱桥,无高墩;轨道结构全线采用有砟轨道,新建线路铺设无缝线路,既有线路为无缝线路。本标段总工期24个月。
在车站B处设置一个铺架基地和T梁预制场。T梁采用铁路架桥机架梁,无缝线路采用换铺法铺设轨道。铺架施工中不得中断运营列车的通行。
铺架基地内设置的生产区有:长钢轨存放区,轨枕存放区,制梁区,主材、地材等各种原材料存放区,混凝土生产区。
问题
1.根据背景资料,指出除车站B外还有哪些车站可以作为铺架运输设备的临时停放点,并说明理由。
2.根据背景资料,指出本标段有哪些控制性工程。
3.根据背景资料,补充铺架基地内缺少的主要生产区。
34、
背景资料
某施工单位承建某新建双线铁路隧道。该隧道全长3200m,无不良地质;隧道围岩情况为:Ⅲ级围岩2200m,IV级围岩800m,V级围岩200m;采用钻爆法施工;在隧道的中部具备设置斜井的条件;隧道施工工期为28个月。
当隧道施工至距离进口800m处时,因初期支护质量不合格而发生坍塌,导致正在掌子面3名喷锚作业人员被塌方体隔离所困。
施工单位在事故发生后24h内向建设单位报告,并通知有关单位和质量监督机构。通过积极救援后未发生人员伤亡。从事故发生、救援到塌方段的返工直至进入正常施工,共经历了20d时间。经核算,此次事故导致直接经济损失为675万元。按合同规定此次事故造成的经济损失由施工单位负责。
问题
1.根据背景资料,指出隧道施工需多少工作面,并说明理由。
2.根据背景资料,指出施工单位事故处理做法的不妥之处。
3.根据背景资料,给出隧道塌方后现场救援应采取的措施。
4.根据事故分类,指出此次事故的等级。
35、
背景资料
某新建双线工级铁路站前工程第二标段的工程情况如下:
单洞双线隧道1座,长5800m,且在进、出口端均设有平行导坑;采用进、出口及利用平行导坑施工正洞,隧道通风采用三个阶段的通风方式,第一阶段为开始掘进后短距离内的自然通风,第二、第三阶段的通风是随着隧道施工的进行,采用不同的机械通风方式。施工前,承包商自行将隧道工程全部分包给具有相关资质的当地企业,并与之签订施工分包合同。
双线桥梁1座/3480m,桥梁位于市区,基础均为钻孔桩,桩径1.2~1.5m,桩长25~35m,桩基地质为黏土及砂性土;上部结构均为跨径32m的简支T梁。针对桥梁桩基,承包商可以调配的成孔设备有冲击钻机、回旋钻机和旋挖钻机。
路基土石方共计30万m3,其中有一处石方路堑距离营业线15m,路堑高度为1~3m,需要爆破施工。
轨道为有砟轨道,采用换铺法铺设跨区间无缝线路。承包商制定的换铺法施工正线无缝线路的施工流程为:①施工准备→②摊铺底层道砟→③铺设轨排和架梁→④初步上砟整道→⑤机械化上砟整道→⑥单元轨焊接→⑦轨道检测→⑧轨道整修及打磨→⑨轨道检测及验收。
问题
1.根据背景资料,指出承包商的分包行为是否合法?并说明理由。
2.根据背景资料,给出隧道第二、第三阶段的通风方式。
3.根据背景资料,选择适合当地环境的钻机类型,并说明理由。
4.根据背景资料,指出邻近营业线石方路堑应采用的爆破方法。
5.根据背景资料,指出换铺法施工流程中工序④和工序⑤之间、工序⑦和工序⑧之间遗漏的工序名称。
