31、
背景资料
某集团公司承建某单线铁路工程,其中一座大桥,设计为6跨16m简支T梁,钻孔桩基础,桩直径1m,桩长65m,台后路基填土高度4.5m。设计地质条件为海相沉积的中一厚层软土。设计要求对桥台及路基范围内的基底均采用袋装砂井处理,处理深度为12m。施工中发生以下事件:
事件一,公司在对项目部实施质量管理体系内部审核时发现,该项目质量计划文件是由安全质量部部长组织部门人员编制,质量计划文件内容有:①编制依据;②项目概况;③组织机构;④质量控制及管理组织协调的系统描述;⑤与施工阶段相适应的检验、试验、测量、验证要求;⑥更改和完善质量计划的程序。
事件二,项目施工技术部编制了路堤与桥台过渡段填筑方案,具体内容是过渡段路堤与桥台锥体和相邻路堤同步填筑,台后采用大型压路机碾压,其填筑施工应符合一般路堤填筑施工要求。大型压路机碾压不到的部位,用小型振动压实设备进行碾压,填料的松铺厚度不大于20cm,碾压遍数按照相邻标段参数确定。
事件三,该桥按正常工期编制施工组织计划,采用常规方法进行钻孔桩、承台、墩(台)身施工,并如期完成。桥梁建成通车半年后,发现该桥出现桥台移位。事后,在对施工期间的内业资料检查中,发现无软土路基的沉降观测记录,其他质检资料的记录结果显示施工质量均符合设计和规范要求。在现场实地调查中,发现桥梁施工质量合格,但软土地基处理深度仅为8m。
问题
1.指出事件一中项目质量计划编制的不妥之处,并说明正确做法。该质量计划包含内容是否完整?如不完整,请补充。
2.指出事件二中的错误之处,并给出正确做法。
3.针对事件三,指出该桥出现桥台移位的原因是什么?施工单位在质量管理方面存在哪些问题?
32、
背景资料
某集团公司承建既有线铁路改造工程,项目内容有桥涵、路基和轨道等。工程开工后,发生以下事件:
事件一,项目经理部在经公司同意后将某桥涵顶进工程的施工任务分包给一家具有专业承包资质的公司施工,并签订了专业分包合同。
事件二,专业分包公司为了加快施工进度,在列车通过线路时顶进,造成运营线路发生行车安全事故,并造成2人重伤。事故发生后,项目经理立即组织人员抢救伤员,排除险情,防止事故扩大,做好标识,保护了现场,并在事故发生后规定时间内报告企业安全主管部门,事故报告内容有:事故发生的时间、地点、单位,伤亡人数和事故发生原因的初步分析。
问题
1.针对事件一,项目部将桥涵项进工程分包是否合法?为什么?
2.针对事件二,指出造成安全事故的原因,并给出保证营业线桥涵顶进施工安全的措施。
3.针对事件二,指出事故报告内容是否完整,如不完整请补充。
33、
背景资料
某新建铁路单线隧道长3900m,隧道沿线路走向为6%的上坡。隧道进口段埋深很大,围岩以Ⅲ、Ⅳ级为主,节理裂隙不发育,整体性较好;出口段埋深较浅,围岩软弱。
地下水发育,围岩以Ⅳ、V级为主。施工中发生以下事件:
事件一,当进口开挖距洞口35m处时,掌子面发生岩爆。施工单位立即采取了减小开挖循环进尺和对作业人员、机械设备加强防护的措施,但效果不佳。
事件二,为提前工期,业主要求增加斜井。经现场勘察,有两处位置具备增加斜井条件,方案1:可设斜井长度500m,坡度为8%,出碴可以采用无轨运输;方案2:可设斜井长度300m,坡度为20%,出碴必须采用有轨运输。初步安排通过斜井施工正洞长度为800m,开挖量为48000m3。经测算,方案1斜井施工成本为每延米8000元,通过斜井出碴成本为每立方米15元;方案2斜井施工成本为每延米10000元,通过斜井出碴成本为每立方米20元。经过经济比选,施工单位选择了成本低的方案。
问题
1.针对背景资料,给出隧道进、出口工作面施工排水方案。
2.针对事件一,施工单位还应采取哪些技术措施防范岩爆发生?
3.针对事件二,通过计算进行经济比选,给出成本最低方案。
34、
背景资料
某集团公司项目经理部承担一段铁路工程施工,施工内容包括路基、桥梁、隧道及机械铺轨与架梁。铁路为新建双线铁路,技术标准为时速200公里的客货共线铁路。标段中问有既有车站,车站内有足够大的平整场地,地质条件良好。既有铁路上有铁路碴场,货源充足。

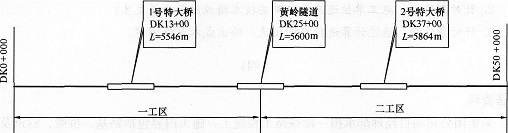

主要结构物平面布置如下图:
问题
1.根据背景资料,给出铺轨基地设置位置,并说明理由。
2.针对背景资料,指出正确的铺轨顺序,并说出原因。
3.根据背景资料,给出1号特大桥的制架梁施工方案。
4.采用流程图的形式写出在路基上机械铺轨整道的工艺流程。
35、
背景资料
某集团公司项目经理部承担一段铁路工程施工,施工内容包括路基、桥梁(含制架梁)、隧道,不含铺轨。拟上场的队伍,为集团公司下属两个综合工程公司。
铁路为新建双线铁路,技术标准为时速250公里的客运专线铁路。标段中间有一座长大隧道,地质复杂,只有两个作业面。路基工程量比较多。
项目经理部进场后,进行了工区划分和任务分配,如下图。并要求各工区配置了相应的重要技术岗位,包括工区总工、安全长、工程部长、专业桥梁工程师、专业路基工程师。
在施工过程中发生以下事件:
事件一,项目部接到集团公司的指示,集团公司下属专业隧道公司必须参与施工,并以隧道口外1000m为施工分界。
事件二,专业隧道公司上报了初步的隧道施工机械,包括混凝土搅拌机、运输罐车、混凝土拖泵、变压器、风枪、锚杆台车、钢筋加工机械、高位水池及水管。
问题
1.请绘出现场项目经理部组织机构图。
2.针对图示,配置一工区所需架子队。
3.根据背景资料,指出项目部配置的技术岗位中缺少的几个重要岗位。
4.根据事件一,重新列表进行工区划分和任务分配。
5.针对事件二,请补充缺少的主要隧道施工机械。
