31、
背景资料
某货物列车运行到某铁路K396+897处,线路左侧挡墙突然坍塌,造成机车脱轨,无人员伤亡,直接经济损失685万元,中断行车8小时12分。
经调查发现:该段挡墙工程由项目经理部分包给当地村委会施工;项目经理部技术人员仅向施工人员进行了口头技术交底,砂浆按体积配合比交底;隐蔽工程检查证只有施工人员签字;挡墙基础设计厚度为2.2m,实测最薄处仅为0.55m,基底有杂草和树根;挡墙泄水孔普遍无水迹;片石块径大部分为8~15cm,砂浆松散。
问题
1.按照铁路建设工程质量事故调查处理规定,指出该事故的类别。
2.根据背景资料,指出导致该段挡墙坍塌质量原因。
3.根据背景资料,指出该项目经理部在该段挡墙施工现场管理方面存在的错误做法,并说明理由。
32、
背景资料
某施工单位承担某段营业线改建项目。工程内容包括正线更换道岔、无缝线路施工和站线人工铺轨等。该营业线为繁忙干线,线路等级为1级,轨道类型为60kg/m钢轨有砟轨道。更换道岔施工需封锁正线4h,长钢轨铺设需封锁正线3h。为保证列车运营安全,建设单位要求在轨道整理作业时一次起道量为25mm以下、一次拨道量为10mm以下。无缝线路的锁定轨温为25℃。
针对站线人工铺轨作业,施工单位确定的关键工序为:上砟铺砟、整道、布设轨枕和钢轨、轨枕锚固、钢轨连接、散布配件。
问题
1.按照营业线施工等级划分的规定,指出该工程更换道岔施工的等级及其应采用的铺设方法。
2.该工程长钢轨铺设是否可以采用长轨排铺设法?说明理由。
3.给出该工程轨道整理作业时合理的轨温范围。为使线路尽快稳定,应特别配备什么施工机械?
4.说明上述站线人工铺轨关键工序的正确施工顺序。
33、
背景资料
某跨河单线铁路特大桥,主跨为(48+80+48)m预应力混凝土连续箱梁,两端桥跨均为90孔32m后张法预应力混凝土T梁。主跨桥墩高度超过50m,为变截面薄壁空心墩。主墩水中承台尺寸为37m×21m×4m。
项目经理部根据设计要求及现场情况,初步制定了主墩承台、墩身、T梁、连续梁的施工方案,主要内容如下:
(1)主墩水中承台采用双壁钢围堰法施工,考虑承台混凝土灌注体积大且处于夏季施工,采用敷设冷却水管施工并制定了混凝土施工温差控制措施。
(2)主跨空心墩采用翻模法施工。
(3)两端T梁采用现场预制、架桥机架设施工;梁场位于0号桥台后空地上,利用填筑桥头路基作为运梁通道。
项目经理部同时制定了架梁施工流程,主要工序包括:支立0号柱、机上横移梁、组装架桥机并对位、吊梁并纵移梁片、运梁与架桥机对位并喂梁、安装支座并落梁就位、重复架第二片梁、连接板焊接并铺桥面轨道。
项目经理部在T梁浇筑前和浇筑后分别对梁场进行了检查。经检查发现:制梁台座顶面为平坡,两侧模板上的振动器对称布置;T梁仅在混凝土强度合格后立即进行了预应力张拉作业。
问题
1.根据背景资料,提出主跨梁梁部(含各段)的施工技术方案,并说明施工顺序。
2.从原材料、配合比、施工措施方面,提出完善承台混凝土浇筑防裂措施。
3.列举主跨桥墩施工须配备的主要机械设备。
4.根据背景资料所列架梁施工工序,说明T梁架设合理的施工顺序。
5.根据背景资料中的检查结果,指出T梁生产中的错误做法。
34、
背景资料
某施工单位承建某新建铁路隧道,隧道长2600m,进口段为风化岩,节理发育、破碎,围岩为Ⅳ级,出口段为堆积层,厚度较厚,围岩为Ⅵ级,正洞围岩均为Ⅲ级。施工过程中发生了以下事件:
事件一,为赶在雨季前实现进洞目标,项目部确定了出口段施工顺序,工艺流程图详见下图。
事件二,项目部制定的量测大纲,其中必测项目只有洞内外观察、拱顶下沉和二次衬砌后净空变化三项。总工程师审核后,发现存在问题,退回要求修改补充。
事件三,隧道掘进进度计划为平均单口开挖循环进尺为2.8m,综合循环时间为12.4h。假定按三班制组织施工,每月作业时间为30d,考虑工程环境和时间利用率后的修正系数为0.85。隧道除进、出口外不具备进洞作业条件,进口洞口施工需1个月,出口洞口施工需3个月,进、出口同时开工,平行作业(不考虑两个工作面相向施工临近贯通相距8循环进尺一方要撤出对工期的影响)。
问题
1.针对事件一,指出图中A、B所代表的施工工艺名称。
2.针对事件二,指出还缺少几项必测项目,并补充项目内容。
3.根据事件三,通过理论计算给出隧道单口月开挖进度(取整数)。
4.针对事件三,通过计算给出进、出口掘进的长度(取整数)和该隧道从开工至贯通所需要的时间(取1位小数)。
35、
背景资料
某施工单位承建某标段高速铁路工程项目。工程内容包括桥梁、隧道、路基工程及轨道板安装,不含“四电”工程,轨道板由相邻标段集中预制。邻近该铁路,有一条与其基本平行的等级公路。

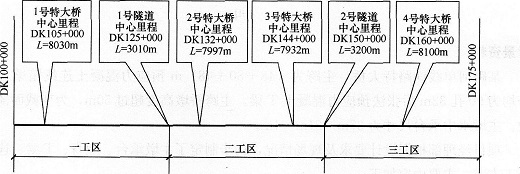

2号隧道进出口段除洞口各有30m IV级围岩外,其他均为Ⅲ级围岩,洞口非浅埋,地下水不发育,设计有锚喷初期支护。特大桥设计均为32m预制箱梁。项目经理部进场后,根据工程内容进行了工区划分,分别以起点、终点和1号、2号隧道中心里程为界,详见下图。
因为工期非常紧张,三个工区需平行组织施工,工区内桥、隧、路基同时开工。三个工区的中间地段地势平坦。一工区配备的专业施工队伍为:一个路基队、一个隧道队、二个桥梁队、一个制梁队、一个架梁队(含运梁)、一个轨道板安装队。项目经理部组织机构如下图。
问题
1.项目经理部组织机构业务部门设置是否合理?说明理由。
2.说明二工区应配备的专业施工队及数量。
3.2号隧道进口段施工应采取什么开挖方法?
4.针对该项目整孔制梁、架梁作业,应配备哪些大型施工机具?
5.如果本标段自行预制轨道板,板场应设于何处?并说明理由。
