您现在的位置:233网校>一级建造师>水利水电工程>水利水电工程模拟试题

2014年一级建造师《水利水电工程》全真模拟试卷(3)

来源:233网校 2014年8月21日
导读:
进入全真模拟考场在线测试此套试卷,可查看答案及解析并自动评分 >> 在线做题
三、案例分析题(共5题,前三题各20分,后2题各30分,总计120分)
31、         某水利工程,施工单位按招标文件中提供的工程量清单作出报价见表IF420154-5。

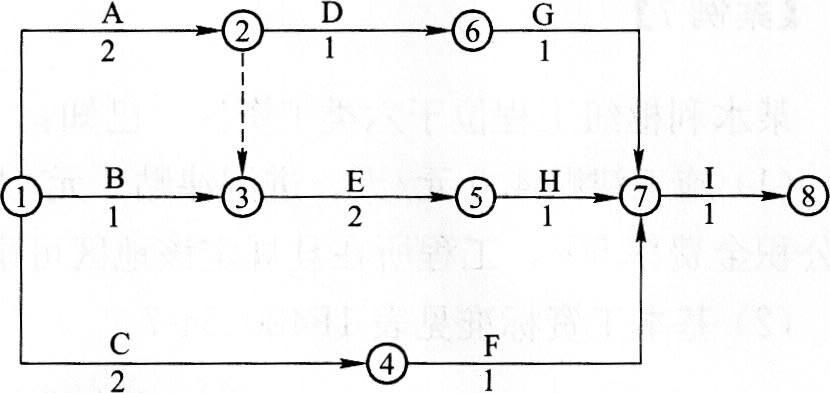

施工合同约定:工程预付款为合同总价的20%,单独支付;从工程款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止;施工过程中发生的设计变更,采用以直接工程费为计算基础的全费用综合单价计价,间接费费率10%,利润率5%,计税系数3.41%。经项目监理机构批准的施工进度计划如图IF420154-I所示(时间单位:月)。
工程量清单报价表    表IF420154-5


    工作

  估计工程量( 1113)

  综合单价(元/m3

    合计(万元)

    A

    3000

    300

    90

    B

    1250

    200

    25

    c

    4000

    500

    200

    D

    4000

    600

    240

    E

    3800

    1000

    380

    F

    8000

    400

    320

    G

    5000

    200

    100

    H

    300

    800

    240

    I

    2000

    700

    140








施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。
施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分

图IF420154-I施工进度计划部工程N,根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月,N工作的直接工程费为400元/m3,工程量为3000m3。
问题:
(1)施工单位提出发生的保护措施费和防护措施费由建设单位另行支付是否合理?说明理由。
(2)新增分部工程N的全费用综合单价及工程变更后增加的款额是多少?(计算结果保留2位小数)
(3)该工程合同总价是多少?增加N工作后的工程造价是多少?该工程预付款是多少?
(4)若该工程的各项工作均按最早开始时间安排,各工作均按匀速完成,且各工作实际工程量与估计工程量无差异,在表1F420154-6中填入除A工作外其余各项工作分月工程款及合计值。
(5)计算第1个月至第4个月的工程结算款。
分月工程进度款表(单位:万元)    表1F420154-6

工作名称/时间

  第1月

  第2月

  第3月

  第4月

  第5月

  第6月

  第7月

  合计

    A

    45

    45






    90

    B









    c









    D









    E









    F









    G









    H









    I









    N









    合计

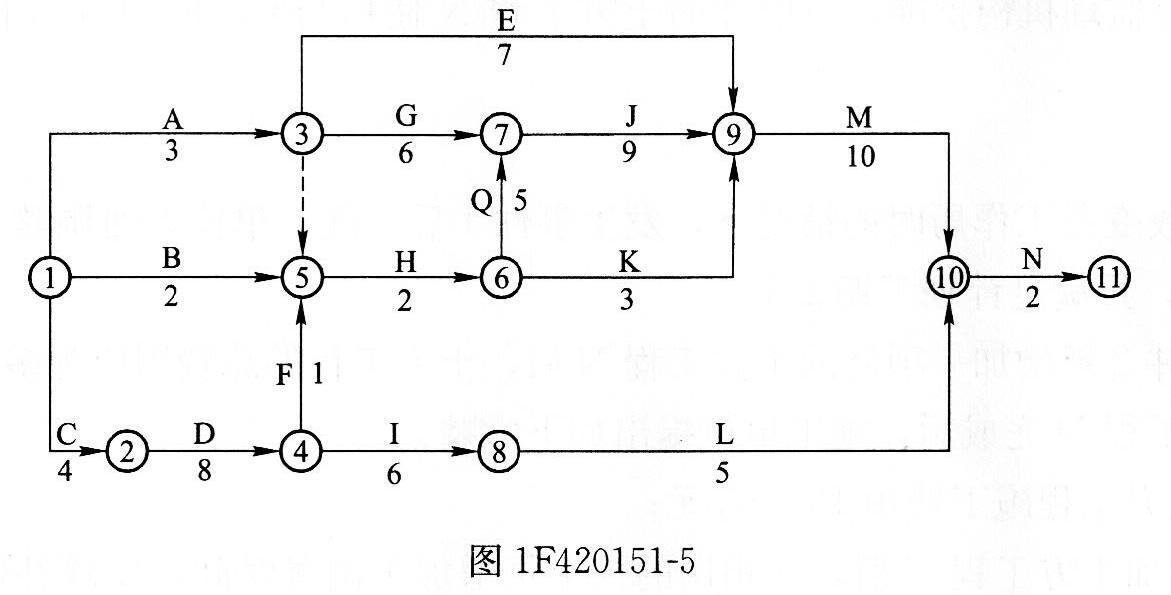

32、     某水利工程项目分解后,根据工作间的逻辑关系绘制的双代号网络计划如图IF420151-5所示。工程实施到第12天末进行检查时各工作进展如下:A、B、C三项工作已经完成,D与G工作分别已完成5天的工作量,E工作完成了4天的工作量。

问题:
(1)该网络计划的计划工期为多少天?
(2)哪些工作是关键工作?
(3)按计划的最早进度,D、E、G三项工作是否已推迟?推迟的时间是否影响计划工期?


33、 某堤防工程,发包人与承包人依据《水利水电工程标准施工招标文件》(2009年版) 签订了施工承包合同,合同中的项目包括土方填筑和砌石护坡,其中土方填筑200万m3,单价为10元/m3;砌石10万m3(不考虑砌石定额系数,所需开采石方10万m3),单价为40元/m3。
(1)合同中的有关情况为:
①合同开工日期为9月20日。
②工程量清单中单项工程量的变化超过20%按变更处理。
③发包人指定的采石场距工程现场1Okm,开采条件可满足正常施工强度500m3/天的需要。
④工程施工计划为先填筑,填筑全部完成后再砌石施工。
⑤合同约定每年10月1日至3日为休息日,承包人不得安排施工。
(2)在合同执行工程中:
①在土方施工中,由于以下原因引起停工:
事件1:合同规定发包人移交施工场地的时间为当年10月3日,由于发包人原因,实际移交时间延误到10月8日晚;
事件2:10月6日至15日因不可抗力事件,工程全部暂停施工;
事件3:10月28日至11月2日,承包人的施工设备发生故障,主体施工发生施工暂停。
承包人设备停产一天的损失为1万元,人工费需8000元。
②土方填筑实际完成300万m3,经合同双方协商,对超过合同规定百分比的工程量,单价增加了3元/IT13;土方填筑工程量的增加未延长填筑作业天数。
③工程施工中,承包人在发包人指定的采石场只开采了5万m3后,该采石场再无石材可采。监理人指示承包人自行寻找采石场。
承包人另寻采石场发生合理费用支出5000元。新采石场距工程现场30km,石料运输运距每增加1km,运费增加1元/m3。采石场变更后,由于运距增加,运输能力有限,每天只能运输400m3,监理人同意延长工期。采石场变更后,造成施工设备利用率不足并延长工作天数,合同双方协商从使用新料场开始,按照2000元/天补偿承包人的损失。
④工程延期中,承包人管理费、保险费、保函费等损失为5000元/天。
问题:
(1)试分析确定承包人应获准的工程延期天数。
(2)试分析确定承包人应获批准的由于变更引起的费用赔偿金额。


34、    某大型防洪工程由政府投资兴建。项目法人委托某招标代理公司代理施工招标。招标代理公司依据有关规定确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。招标文件中规定:投标担保可采用投标保证金或投标保函方式担保。评标方法采用经评审的最低投标价法。投标有效期为60天。
项目法人对招标代理公司提出以下要求:为避免潜在的投标人过多,项目招标公告只在本市日报上发布,且采用邀请方式招标。
项目施工招标信息发布后,共有9家投标人报名参加投标。项目法人认为报名单位多,为减少评标工作量,要求招标代理公司仅对报名单位的资质条件、业绩进行资格审查。开标后发生的事件如下:
事件1:A投标人的投标报价为8000万元,为最低报价,经评审推荐为中标候选人。
事件2:B投标人的投标报价为8300万元,在开标后又提交了一份补充说明,提出可以降价5%。
事件3:C投标人投标保函有效期为70天。
事件4:D投标人投标文件的投标函盖有企业及其法定代表人的印章,但没有加盖项目负责人的印章。
事件5:E投标人与其他投标人组成联合体投标,附有各方资质证书,但没有联合体共同投标协议书。
事件6:F投标人的投标报价为8600万元,开标后谈判中提出估价为800万元的技术转让。
事件7:G投标人的投标报价最高,故G投标人在开标后第二天撤回了其投标文件。
问题:
(1)项目法人对招标代理公司提出的要求是否正确?说明理由。
(2)分析A、B、C、D、E、F投标人的投标文件是否有效或有何不妥之处?说明理由。
(3)G投标人的投标文件是否有效?对其撤回投标文件的行为,项目法人可如何处理?
(4)该项目中标人应为哪一家?合同价为多少?


35、 某承包商于某年承包某外资工程的施工,与业主签订的承包合同约定:工程合同价2000万元:若遇物价变动,工程价款采用调值公式报考结算。该工程的人工费占工程价款的5%.水泥占23%,钢材占12%,石料占8%,砂料占7%,不调值费用占15%;开工前业主刚承包商支付合同价20%的工程预付款,当工程进度款达到合同价的60%时,开始从超过部分的工程结算款中按60%抵扣工程预付款,竣工前全部扣清;工程进度款逐月结算,每月月中预支半月工程款。
问题:
(1)工程预付款和起扣点是多少?
(2)当工程完成合同工程量的70%后,正好遇上国家采取积极财政政策,导致水泥、钢材涨价,其中,水泥价格增长20%,钢材价格增长15%,试问承包商可索赔价款多少?
合同实际价款为多少?
(3)若工程保留金为合同预算价格的10%计算,则工程结算款应为多少?


相关阅读
精品课程

正在播放:一级建造师考点解读

难度: 试听完整版
登录

新用户注册领取课程礼包

立即注册
扫一扫,立即下载
意见反馈 返回顶部
