您现在的位置:233网校>一级建造师>水利水电工程>水利水电工程模拟试题

2014年一级建造师《水利水电工程》全真模拟试卷(4)

来源:233网校 2014年8月21日
导读:
进入全真模拟考场在线测试此套试卷,可查看答案及解析并自动评分 >> 在线做题
三、案例分析题(共5题,前三题各20分,后2题各30分,总计120分)
31、    某混凝土工程,目标成本为364000元,实际成本为383760元。根据表1F420154-1相关资料进行项目成本分析。
案例1相关资料    表1F420154-1

    项目

    单位

    计划

    实际

    差额

    产量

    m3

    500

    520

    +20

    单价

    元

    700

    720

    +20

    损耗率

    %

    4

    2.5

    -1.5

    成本

    元

    364000

    383760

    +19760

问题:
(l)施工成本分析的方法有哪几种?
(2)该工程施工项目成本差异是多少?
(3)试用因素分析法分析该工程成本差异的原因。

32、 某水利工程施工项目经过招标,建设单位选定A公司为中标单位。双方在施工合同中约定,A公司将设备安装、配套工程和桩基工程的施工分别分包给B、C和D三家专业公司,业主负责采购设备。
该工程在施工招标和合同履行过程中发生了下述事件:
事件1:施工招标过程中共有6家公司竞标。其中F公司的投标文件在招标文件要求
提交投标文件的截止时间后半小时送达;G公司的投标文件未密封。
事件2:桩基工程施工完毕,已按国家有关规定和合同约定作了检测验收。监理工程
师对其中5号桩的混凝土质量有怀疑,建议建设单位采用钻孔取样方法进一步检验。D公
司不配合一总监理工程师要求A公司给予配合,A公司以桩基为D公司施工为由拒绝。
事件3:若桩钻孑L取样检验合格,A公司要求该监理公司承担由此发生的全部费用,
赔偿其窝工损失,并顺延所影响的工期。
事件4:建设单位采购的配套工程设备提前进场,A公司派人参加开箱清点,并向监理机构提交因此增加的保管费支付申请。
事件5:C公司在配套工程设备安装过程中发现附属工程设备材料库中部分配件丢失,要求建设单位重新采购供货。
问题:
(1)事件1中评标委员会是否应该对F、G这两家公司的投标文件进行评审?为
什么?
(2)事件2中A公司的做法妥当否?为什么?
(3)事件3中A公司的要求合理吗?为什么?
(4)事件4中监理机构是否签认A公司的支付申请?为什么?
(5)事件5中C公司的要求是否合理?为什么?

33、 某综合利用水利枢纽工程位于我国西北某省,枯水期流量很少;坝型为土石坝,黏土心墙防渗;坝址处河道较窄,岸坡平缓。
工程中的某分部工程包括坝基开挖、坝基防渗及坝体填筑,该分部工程验收结论为“本分部工程划分为60个单元工程,其中合格24个,优良36个,主要单元工程、重要隐蔽工程及关键部位的单元工程质量优良,且未发生过质量事故;中间产品质量全部合格,其中混凝土拌合物质量达到优良,故本分部工程优良。”
问题:
(1)根据该项目的工程条件,指出合理的施工导流方式及其泄水建筑物类型。
(2)大坝拟采用碾压式填筑,其压实机械主要有哪几种类型?
(3)大坝施工前碾压实验主要确定哪些压实参数?施工中坝体与混凝土泄洪闸连接部位的填筑,应采取哪些措施保证填筑质量?
(4)根据水利水电工程有关质量评定规程,质量评定时项目划分为哪几级?
(5)根据水利水电工程有关质量评定规程,上述验收结论应如何修改?

34、 某水利枢纽引水工程位于海拔高程1050m地区,其可行性研究报告提出,引水隧洞有一段采用压力钢管,直径D=2.4m,壁厚h=15mm。已知:
(l)据设计图纸计算,钢管本体重量888t(其中直管800t、弯管48t、渐变管40t),加劲环和支承环重78t,制作安装临时固定拉筋3t;
(2)钢管特殊防腐单价350元/t;
(3)钢管从工地加工厂分节制作后,装平板车运至安装现场,装卸运输费30元/t;
(4)压力钢管安装单价4238元/t;
(5)钢管、加劲环和支承环用钢材材料预算价格2800元/t;
(6)工程量设计阶段系数:可行性研究1.15,初步设计1.10;
(7)钢板操作损耗率综合取8%;
(8)安装工程投资估算取费费率:其他直接费2.7%,现场经费45%,间接费50%,企业利润7%,税金3.35%;

(9)压力钢管制作投资估算单价表见表IF420154-9。
问题:
(1)根据《水利工程设计概(估)算编制规定》(水总[2002] 116号),完成压力钢管制作单价表(仅填写合价;单位:元;计算结果保留两位小数)。
(2)根据《水利工程设计概(估)算编制规定》(水总[2002] 116号),计算压力钢管制作安装工程可研投资(单位:万元;计算结果保留两位小数)。

    编号

  名称及规格

    单位

    数量

    单价(元)

    合价(元)

  直接工程费

    (一)

    直接费

    1

    人工费

    元

    705.00

    2

    材料费

    元

    1085.00

    3

  机械使用费

    元

    1056.00

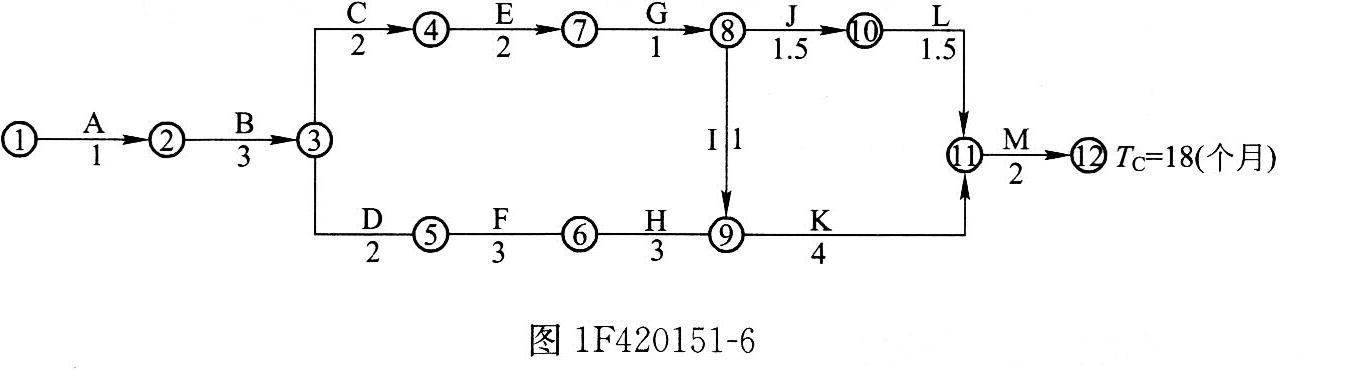

35、    某水利水电工程项目的原施工进度网络计划(双代号)如图IF420151-6所示。该工程总工期为18个月。在上述网络计划中,工作C、F、J三项工作均为土方工程,土方工程量分别为7000m3、lOOOOm3、6000m3,共计23000m3,土方单价为15元/m3。合同中规定,土方工程量增加超出原估算工程量25%时,新的土方单价可从原来的15元/m3下降到13元/m3。合同约定机械每台闲置1天为800元,每月以30天计;C、F、J实际工作量与计划工作量相同。

施工中发生如下事件:
事件1:施工中,由于施工单位施工设备调度原因,C、F、J工作需使用同一台挖土机先后施工。
事件2:在工程按计划进行4个月后(已完成A、B两项工作的施工),项目法人提出增加一项新的土方工程N,该项工作要求在F工作结束以后开始,并在G工作开始前完成,以保证G工作在E和N工作完成后开始施工。根据施工单位提出并经监理机构审核批复,该项N工作的土方工程量约为9000m3,施工时间需要3个月。
事件3:经监理机构批准,新增加的土方工程N使用与C、F、J工作同一台挖土机施工。
问题:
(1)在不改变各工作厉时的情况下,发生事件1后,施工单位如何调整计划,使设备闲置时间最少,且满足计划工期要求?
(2)按事件2新增加一项新的土方工程N后,土方工程的总费用应为多少?
(3)土方工程N完成后,施工单位提出如下索赔:
①增加土方工程施工费用13.5万元;
②由于增加土方工程N后,使租用的挖土机增加了闲置时间,要求补偿挖土机的闲置费用2.4万元;
③延长工期3个月。
施工单位上述索赔是否合理?说明理由。

相关阅读
精品课程

正在播放:一级建造师考点解读

难度: 试听完整版
登录

新用户注册领取课程礼包

立即注册
扫一扫,立即下载
意见反馈 返回顶部
