1.【参考答案】

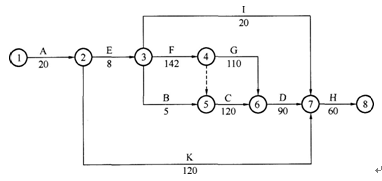

绘制新的网络计划图
原计划工期457天,新计划工期440天。
新计划关键线路:
A→E→F→C→D→H。
2.【参考答案】
“相关单位”还应包括设计单位和白蚁防治研究所。
施工单位自行确定分包单位不妥;未与分包单位签订合同不妥;
正确做法是:施工单位提出分包申请经监理机构审核,业主同意后,与分包单位签订分包合同。
3.【参考答案】
事件3中,责任方为发包人,影响工期5天,可获得5天的工期补偿。
事件4的责任方为承包人,影响工期3天,不能获得工期补偿(或可获得0天的工期补偿)。
4.【参考答案】
根据第225天末检查结果:
G工作完成了44天工程量,拖期11天,总时差10天,对工期影响1天。
C工件完成了48天工程量,拖期7天,C为关键工作,对工期影响7天。
K工作完成了72天工程量,拖期133天,总时差240天,对工期无影响。
