31、某水库枢纽工程除险加固的主要项目有:坝基帷幕灌浆、坝顶道路重建、上游护坡重建、上游坝体培厚、发电隧洞加固、泄洪隧洞加固、新建混凝土截渗墙、下游护坡拆除重建、新建防浪墙。
合同约定:(1)签约合同价为2680万元,工期17个月,自2010年11月1日至2012

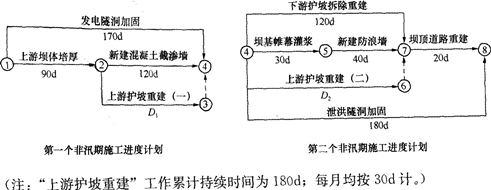

(3)从第-个月起,按进度款的5%扣留工程质量保证金。 当地汛期为7~9月份,根据批准的施工总体进度计划安排,所有项目均安排在非汛期施工。其中“上游坝体培厚”、“发电隧洞加固”、“新建混凝土截渗墙”安排在第-个非汛期完成,为满足防汛要求,“上游护坡重建”在第-个非汛期安排完成总工程量的80%,剩余部分工程量安排在第二个非汛期施工,其余项目均安排在第二个非汛期施工。 承包人编制的施工网络进度计划如下图,其中第二个非汛期计划在2011年10月1日开工。该计划上报并得到批准。

工程按合同约定如期开工,施工过程中发生如下事件:

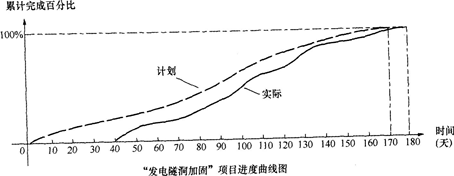

事件1:“发电隧洞加固”项目计划从2010年12月20日开始,进度曲线图如下:
