您现在的位置:233网校>一级建造师>水利水电工程>水利水电工程模拟试题

2015年一级建造师《水利水电工程》考前预测卷(4)

来源:233网校 2015年8月7日
导读:
进入全真模拟考场在线测试此套试卷,可查看答案及解析并自动评分 >> 在线做题
三、案例分析题(共5题,前三题各20分,后2题各30分,总计120分)
31、背景资料
某省新建-水库,其库容为3亿m3,土石坝最大坝高为75m。批复的大坝工程概算为1亿元,招标文件依据《水利水电工程标准施工招标文件》(2009年版),招标文件部分内容如下:
①投标人须将施工降排水分包给新华省土方工程公司;
②未按招标文件要求在开标现场提交投标保证金的,其投标文件将被拒收;
③投标报价应以新华省水利工程设计概(估)算编制规定及其配套定额为编制依据,并不得超过投标最高限价;
④距投标截止时间不足15日发出招标文件的澄清和修改通知,但不实质性影响投标文件编制的,投标截止时间可以不延长;
⑤投标人可提交备选投标方案,备选投标方案应予开启并评审,优于投标方案的备选投标方案可确定为中标方案;
⑥投标人拒绝延长投标有效期的,招标人有权收回其投标保证金。
投标人A对上述招标文件内容提出异议,招标人按规定答复并修改了招标文件。
经过评标,投标人A中标,根据招标文件内置合同,发包人与投标人A签订了合同。
投标文件施工组织设计章节有以下内容:
①工程任务及施工条件分析;
②主要施工方法、主要单位工程综合进度计划和施工力量、机具及部署;
③施工组织技术措施,包括工程质量、施工进度、安全防护、文明施工以及环境污染等各种措施;
④总包和分包的分工范围及交叉施工部署;
投标人A投标辅助资料列入合同文件中,土方填筑工程合同单价直接费为7.5元/m3(不含碾压,下同),相关资料如下表所示。

填筑方法

土的级别

运距(m)

直接费(元/m3)

说明




300

5.3

1.单价:直接费×综合系数,

2.75ma的





400


6.4


综合系数取1.34

铲运机





500


7.5


2.土的级别调整时单价须调

1m3挖掘机配5t


1000

8.7

整,调整系数为Ⅰ、Ⅱ类土

自卸汽车


2000

10.8

0.91,Ⅲ类土1.09

工程开工后,发包人变更了招标文件中拟定的取土区。新取土区的土质为黏土,自然湿密度1900kg/m3,用锹开挖时需用力加脚踩。取土区变更后,施工运距由500m增加到1500m。
问题
1.根据建筑业企业资质等级标准的有关规定,除水利水电工程施工总承包特级外,满足本工程坝体施工要求的企业资质等级还有哪些?
2.根据《水利水电工程标准施工招标文件》(2009年版),投标人可对背景材料招标文件中的哪些条款提出异议(指出条款序号),并说明理由。投标人提出异议的要求有哪些?招标人答复异议的要求有哪些?
3.根据现行水利工程设计概(估)算编制的有关规定,指出投标辅助资料“说明”栏中“综合系数”综合了哪些费用。
4.指出A投标文件施工组织设计中不足之处。
5.第-坝段取土区变更后,其土方填筑工程单价调整适用的原则是什么?判断第-坝段新取土区土的级别,简要分析并计算新的土方填筑工程单价(单位:元/m3,有小数点的,保留两位小数)。


32、某堤防工程总长为25km,堤身高度6.5m,按50年-遇的防洪标准设计,工程加固设计内容有:桩号10+000~12+000堤段铲除退建,老堤堤身加高培厚等。填筑土料为少黏性土,设计单位根据《堤防工程设计规范》GB 50286--2013的规定,确定了该堤防工程填筑压实度。该工程项目划分为-个单位工程。
施工过程中发生如下事件:
事件1:工程开工前,施工单位在料场选取土料进行室内标准击实试验,得出最大干密度为1.68g/cm3,并根据《水利水电工程单元工程施工质量验收标准-堤防工程》SL634--2012的规定确定了新堤身土方填筑、老堤加高培厚土料填筑压实度合格率控制标准。
事件2:施工单位对退建、新建堤防分两个作业班组同时进行分层施工,每个工作面长度为1km。碾压时严格控制土料含水率,土料含水率控制在最优含水率±5%范围内。
事件3:工程完成后,项目法人适时主持了单位工程验收,验收工作组由项目法人、勘测、设计、监理、施工、运行管理等单位的代表组成。并邀请了设计单位和监理单位各1名专家参加验收工作组。施工单位项目经理(-级建造师)和专职质检员(助理工程师)参加单位工程验收。
问题
1.指出事件-中,本工程土方压实干密度控制值应是多少(计算结果保留2位有效数字),分别指出新堤身土方填筑、老堤加高培厚施工土料填筑压实度合格率控制标准并说明理由。
2.指出并改正事件二的不妥之处。两个作业段同时进行分层施工应注意哪些要点?
3.指出事件三的不妥之处并说明理由。

33、 某-水闸工程,主要建筑物为1级建筑物,次要建筑物为3级建筑物,临时建筑物为4级建筑物。闸室共10孔,为钢筋混凝土框架式结构,采用水泥土搅拌桩进行地基处理。上、下游翼墙均采用钢筋混凝土扶壁式结构。闸室下游设钢筋混凝土挖深式消力池,消力池后布置混凝土护底和海漫,后接抛石防冲槽。闸上设交通桥、启闭机房和桥头堡,闸门为平面钢闸门,配卷扬式启闭机,工程平面布置如下图所示。该闸上游翼墙及铺盖施工时,为加快施工进度,承包人安排两个班组,按照上游翼墙Ⅱ→10→9→8→7→6和上游翼墙Ⅰ→1→2→3→4→5的顺序同步施工。
问题

1.依《水利水电工程施工质量评定规程》SL 176—2007,对该水闸工程进行项目划分。
2.如何对该水闸工程施工现场进行总布置分区,其规划布置原则有哪些?
3.简述《工程建设标准强制性条文》(水利工程部分)中对水闸地基处理的质量控制要求和对钢筋混凝土铺盖施工程序控制要求。
4.指出承包人在上游翼墙及铺盖施工方案中的不妥之处,并说明理由。

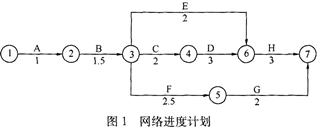

34、某新建中型泵站开工前,项目部根据施工合同,编制了泵站建筑安装工程内容及工程量表,绘制了网络进度计划(如图1所示),并提交监理单位批准。
泵站建筑安装工程内容及工程量表


工作名称


施工

准备

基坑

开挖

地基

处理

泵室

施工

出水池

施工

进水池

施工

拦污栅

安装调试

机电设备

安装调试

代号

A

B

C

D

E

F

G

H

工程量(万元)

60

180

174

368

160

180

50

100

正常持续时间(月)

1

1.5

2

3

2

2.5

2

3

最短持续时间(月)

1

1.55

11 5

2.5

2

2

1.5

2.5

缩短时间增加费用

(万元/月)






16



40



20



10



12



13




工程如期开工,施工中发生如下事件:
事件1:在第4个月末检查进度时,A工作和B工作已完成,C工作完成43.5万元的工作量,E工作还未开始,F工作完成36万元的工作量,项目部进行进度偏差分析,为保证合同工期目标实现,按照费用增加最少原则,调整了计划,新计划上报批准并按此组织实施。

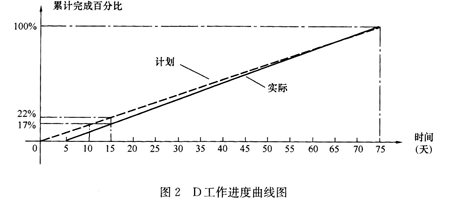

事件2:D工作是该工程的重点,对该工作进度情况进行了定期跟踪检查,并对有关数据进行了统计,D工作进度曲线如图2所示。

事件3:因征地补偿款未及时兑现,当地群众聚众到工地阻挠施工,挖断施工进场道路,机电设备无法如期运到施工现场,导致施工暂停。经当地政府协调,事情得到妥善解决,承包人在暂停施工1个月后按照监理人的指示复工。
问题
1.根据事件1,分析C、E和F工作在第4个月末进度情况[分别按“××工作实际完成了×个月的工程量,比最早完成提前(或拖延)×个月”表述],假定各项工作均匀进行,判断对总工期有何影响。
2.除C工作外,根据泵站建筑安装工程内容及工程量表,按费用增加最少原则,绘制第4个月以后的网络进度计划,计算缩短工期增加的总费用。
3.根据D工作进度计划曲线图,指出第15天末D工作超额(或拖欠)累计工程量的百分比,超额(或拖欠)工程量金额,提前(或拖延)时间,D工作的实际持续时间。
4.针对事件3中发生的暂停施工情况,根据《水利水电工程标准施工招标文件》(2009年版),说明承包人在暂停施工指示方面应履行哪些程序。

35、某水闸改建工程,共7孔,每孔净宽8.0m,主体工程包括闸室段、闸前防渗段、闸后消能工及两岸连接工程等。闸基防渗采用水平防渗铺盖与垂直防渗墙相结合的方式布置,闸室前端设置水泥深层搅拌防渗墙深8.0m,设计防渗长度56.86m,混凝土铺盖强度等级C25。启闭机房工作桥采用预制Ⅱ型梁结构,混凝土强度等级C30,支撑于墩顶排架上,其上布置启闭机房。施工中发生以下事件:
事件1:深层搅拌防渗墙施工完成后,施工单位在指定的防渗墙中部钻孔,进行现场注水试验测定防渗墙的渗透系数,试验点数为2点。
事件2:受吊装场地限制,工作桥采用现浇混凝土施工,在对模板及支架进行设计计算时,考虑了工作人员及浇筑设备、工具重量,以及振捣混凝土产生的荷载。
事件3:施工单位对工序自检完成后,填写工序施工质量验收评定表,并报送监理单位,监理工程师签署了质量复核意见。
事件4:施工单位按规定对混凝土试件进行了留置,经统计铺盖混凝土抗压强度保证率为93%,混凝土抗压强度最低值为22.3MPa,抗压强度标准差为4.5MPa,工作桥混凝土抗压强度保证率为92.5%,混凝土抗压强度最低值为28.5MPa,抗压强度标准差为4.8MPa。
问题
1.指出并改正事件1中有关试验的不妥之处。
2.除事件2给出的荷载外,模板设计还应考虑哪些基本荷载?
3.工序施工质量验收评定,除事件3给出的资料,施工单位和监理单位还应分别提交哪些资料?
4.依据《水利水电工程单元工程施工质量验收评定标准-混凝土工程》SL 632—2012,判断事件四中铺盖混凝土和工作桥混凝土质量等级,并说明理由。


相关阅读
精品课程

正在播放:一级建造师考点解读

难度: 试听完整版
登录

新用户注册领取课程礼包

立即注册
扫一扫,立即下载
意见反馈 返回顶部
