三、案例分析题(共5题,前3题各20分,后2题各30分,总计120分)
31、
背景资料
某新建堤防工程等级为2级,全长1500m。设计要求回填土料为黏性土,压实度≥93%。在开工前,施工单位将料场土样进行了送检,并确定了土方最大干密度为1.63g/cm3。
施工过程中发生如下事件:
事件1:堤防工程填筑施工前,施工单位进行了现场土料碾压试验。
事件2:土方干密度试验采用环刀法,某层土方试验时得出的干密度分别为1.55g/cm3、1.51g/cm3。
事件3:某单元工程的土料碾压工序施工质量验收评定如下表所示。评定时发现其中有1组土样干密度为1.47g/cm3,因此评定该工序质量为不合格。
问题
1.指出事件1中碾压试验场地布置的要求。
2.根据事件2中已给出的干密度结果,能否对该层土方填筑压实质量进行评定?说明原因并写出干密度计算公式。

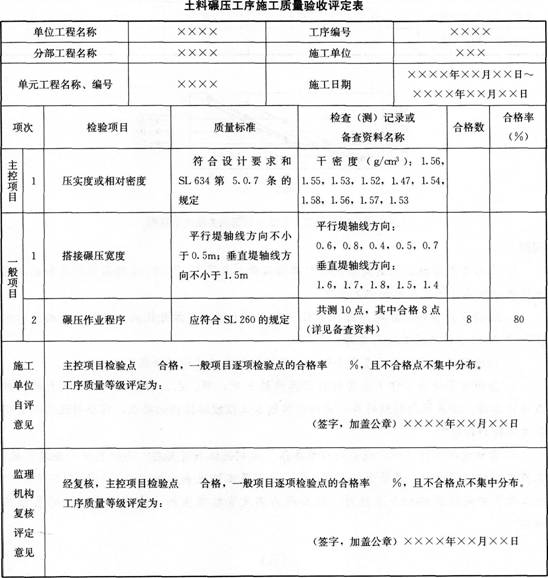

3.将事件3中“土料碾压工序施工质量验收评定表”填写完整。
4.指出并改正事件三中评定结果的不妥之处。
32、
背景资料

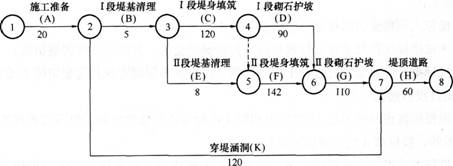

发包人与承包人签订堤防加固项目的施工合同,主要内容为堤身加固和穿堤涵洞拆除重建。为保证项目按期完成,将堤身划分成2个施工段组织流水施工,初始施工进度计划如下图(单位:天)。
在工程施工过程中发生如下事件:
事件1:项目部在审查初始的施工进度计划时,提出了优化方案,即按先“Ⅱ堤段”、后“工堤段”顺序组织施工,其他工作逻辑关系不变,各项工作持续时间不变,新计划已获监理单位批准并按其组织施工。
事件2:在进行第Ⅱ段堤基清理过程中发现蚁穴和大量白蚁,施工单位按程序进行了上报。经相关单位研究,确定采用灌浆处理方案,增加费用10万元。施工单位因不具备灌浆施工能力,就自行分包给有相应资质的分包单位,但未与分包单位签订分包合同。灌浆工作从第Ⅱ段堤基清理完成开始,到堤顶道路施工前结束,工作持续时间20天。
事件3:由于设计变更,“Ⅱ段堤身填筑”(F工作)推迟5天完成。
事件4:工段砌石护坡施工中,监理工程师检查发现碎石垫层厚度局部不足,返工处理,D工作推迟3天完成。
事件5:第225天末检查时,“Ⅱ段砌石护坡”(G工作)已累计完成40%工程量,“I段堤身填筑”(C工作)已累计完成40%工程量,“穿堤涵洞”(K工作)已累计完成60%工程量。
问题
1.根据事件1和事件2,绘制新的施工网络计划图(工作名称用原计划中的字母代码表示),分别计算原计划与新计划的工期,确定新计划的关键线路(用工作代码表示)。
2.事件2中,除建设单位、监理单位、施工单位之外,“相关单位”还应包括哪些?对于分包工作,指出施工单位的不妥之处,简要说明正确做法。
3.分别指出事件3、事件4的责任方,分析对工期的影响及可获得工期补偿的天数。
4.根据事件5,分别指出第225天末G、C、K工作已完成多少天工程量,及其对工期有何影响(假定各工作匀速施工)?
33、
背景资料
某施工企业与某地方县政府签订了一个BT项目,该项目为一总装机容量2.5MW的水电站,该工程由某地方负责初步设计审批后,由某施工企业与某县政府共同组建项目法人开展建设,两年后该工程已具备竣工验收条件,并依据《水电工程验收管理办法》(国能新能[2011]263号)开展相关验收工作。工程建设过程中发生如下事件:
事件1:该施工企业在建设过程中主持验收了工程截流验收、工程蓄水验收、水轮发电机组启动验收等验收。
事件2:经与该地方县水利局同意,不进行库区移民专项验收。
问题
1.指出水电站建设工程按验收工作内容分有哪些?
2.指出事件1、事件2中有何不妥之处?并说明原因。
3.竣工验收分为哪些专项验收?
4.指出本工程竣工验收的负责单位;竣工验收委员会由哪些单位组成?
34、
背景资料
某平原河道水闸工程,共10孔,每孔净宽10m,水闸顺水流方向长20m。闸底板厚度2.0m,混凝土强度等级为C25。闸墩厚1.2m,混凝土强度等级C25。闸室底板建基面高程为17.0m。
地面以下土层依次为:①层,粉质黏土,层顶平均高程20.0m,层底平均高程
15.0m,土的湿密度为1.90g/cm3。②层,粉细砂,层底平均高程10.m。本层为含水层,
地下水具有承压性,承压水位18.0m。其下为粉质黏土层。
工程于2012年8月底开工,施工过程中发生如下事件:
事件1:由于工程进度要求紧,施工单位进场后在混凝土工程准备就绪后,即开挖基坑,准备基坑开挖完成后,即浇筑混凝土。
事件2:2012年9月2日施工单位进场一批水泥,经过检验合格。由于设计变更,2012年12月16日方具备混凝土的浇筑条件,施工单位准备用此批水泥浇筑混凝土。
事件3:施工过程中,施工单位按照规范要求留置了混凝土抗压强度试件,其中C30混凝土试件10组、C25混凝土试件50组、C20混凝土试件4组和C15混凝土1组,施工单位采用同一公式评定混凝土强度。
事件4:工程完工后,项目法人、监理单位、设计单位,作为验收组成员参加了工程竣工验收,提供了验收所需的资料。
问题
1.指出事件1中,施工单位的做法有何不妥之处,并说明原因。
2.指出事件2中,施工单位的不妥之处和正确的做法。
3.依据《水利水电工程施工质量检验与评定规程》SL176—2007,指出事件3中,施工单位的不妥之处和正确做法。
4.指出事件4中的不妥之处,并说明理由。
35、
背景资料
某水闸工程施工招标文件依据《水利水电工程标准施工招标文件》(2009年版)编制。招标文件规定,仅对水泥进行价格调整,价格调整按公式△P=Po(A+B×Ft/F0-1)计算(相关数据依据中标人投标函附录价格指数和权重表);工程质量保证金总额为签约合同价的5%,按5%的比例从月工程进度款中扣留。施工招标投标及合同管理过程中,发生如下事件:
事件1:该工程可行性研究报告批准后立即进行施工招标。
事件2:A、B、C、D、E五家投标人参与投标,A的投标文件所载工期超过招标文件规定的工期,评标委员会向其发出了要求澄清的通知。施工单位按时递交了答复,修改了工期计划,满足了要求。评标委员会认可工期修改。
事件3:投标人B填报的施工I临时工程分组工程量清单见下表。
事件4:发包人与C签订了施工承包合同,投标函附录价格指数和权重见下表所示。
工程实施中,三月份经监理审核的结算数据如下:已完成原合同工程量清单金额300万元,扣回预付款10万元,变更金额6万元(未按现行价格计价)。
合同条款中关于双方的义务有如下内容:
(1)负责办理工程开工报告报批手续;
(2)负责提供施工临时用地;
(3)负责编制施工现场安全生产预案;
(4)负责直接管理暂估价项目承包人;
(5)负责组织竣工验收技术鉴定;
(6)负责提供工程预付款担保;
(7)负责投保第三者责任险。
事件5:经承包人申请,监理单位、发包人同意,闸门制作及安装工作由分包单位承担。监理单位发现闸门安装存在质量问题,向承包人下达了整改通知。承包人以该项工作已经监理单位批准,发包人同意分包为由,未接收整改通知,并建议监理单位直接向分包人按要求进行了处理,花费1万元。
分包人完成分包工作后,向监理单位提出了支付申请。监理单位受理了申请但不同意分包人所提出的工程延期和费用补偿的要求。
问题
1.根据水利水电工程招标投标有关规定,事件1、事件2的处理方式或要求是否合理,分别说明理由。
2.事件3中,A填报的施工临时工程分组工程量清单中,哪些工程项目或费用不妥?
说明理由。
3.指出背景材料价格调整公式中A、B、Ft、F0、△P、P0所代表的含义。分别说明工程质量保证金扣留、预付款扣回及变更费用在价格调整计算时,是否应计入P0?计算3月份需调整的水泥价格差额△P。
4.事件4列举的双方义务中,属于承包人义务的有哪些?
5.事件5中,根据有关规定,分别指出监理单位、承包人做法的不妥之处,说明理由。
