三、案例分析题(共5题,前3题各20分,后2题各30分,总计120分)
31、
背景资料
某水利水电工程施工企业,在对本公司各项目经理部进行安全生产检查时,发现如下情况:
情况1:公司第一项目经理部承建的某泵站工地,在夜间进行泵房模板安装作业时,由于部分照明灯损坏,安全员又不在现场,一木工身体状况不佳,不慎从12m高的脚手架上踩空直接坠地死亡。
情况2:公司第二项目经理部承建的某引水渠道工程,该工程施工需进行浅孔爆破。
现场一仓库内存放有炸药、柴油、劳保用品和零星建筑材料,门上设有“仓库重地、闲人免进”的警示标志。
情况3:公司第三项目经理部承建的是某中型水闸工程,由于工程规模不大,项目部未设立安全生产管理机构,仅由各生产班组组长兼任安全生产管理员,具体负责施工现场的安全生产管理工作。
问题
1.情况1的施工作业环境存在哪些安全隐患?
2.根据《水利工程建设重大质量与安全事故应急预案》的规定,说明情况1中的安全事故等级;根据《水利工程建设安全生产管理规定》,说明该事故调查处理的主要要求。
3.指出情况2中炸药、柴油存放的不妥之处并说明理由。
4.指出情况3在安全生产管理方面存在的问题并说明理由。
32、
背景资料
某新建拦河闸工程,设计流量4500.0m3/s,校核流量5500.0m3/s。共30孔,每孔净宽10.0m,闸室为两孔一联整底板开敞式结构。本工程施工采用一次性拦断河床围堰导流,围堰为均质土围堰,围堰断面和地基情况如下图所示。工程在施工过程中发生如下
事件:

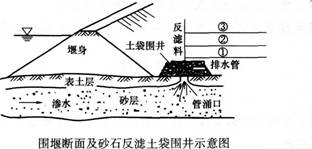

事件1:汛期雨水较多,河道水位不断上涨,上游围堰背水侧突然发生管涌,施工单位采用砂石反滤土袋围井进行抢护,根据地基情况反滤料选用大石子、小石子和粗砂。
事件2:某工人操作长臂起重机吊装闸门时,由于操作不当,起吊的闸门与上部排架发生碰撞,排架倒塌,造成3人死亡、1人重伤,事故发生后,项目经理立即向项目法人做了报告。在事故调查中发现,长臂起重机操作工人没有相应的资格证书。
问题
1.根据《水闸设计规范》SL265—2001,说明拦河闸工程等别、工程规模及次要建筑物级别。
2.根据事件1的背景资料,指出图中①、②、③所代表的材料名称。
3.根据《水利工程建设重大质量与安全事故应急预案》,说明水利工程建设质量与安全事故分为哪几级;事件2的质量与安全事故属于哪一级?
4.根据《水利工程建设安全生产管理规定》,发生事件2的安全事故后还应向哪些部门或机构报告?哪些人员应取得特种设备操作资格证书?
33、
背景资料
某水闸共2孔,每孔净宽10.0m,闸室采用钢筋混凝土框架结构,底板厚1.8m,顶高程31.3m;闸室总宽23.2m,顺水流长16.0m;闸室及翼墙底板基础采用水泥土搅拌桩处理。其主要工程内容有:地基与基础;闸室段;上游连接段;下游连接段;交通桥;金属结构及启闭机安装;工作桥排架启闭机房等。项目划分共划分为1个单位工程,8个分部工程。施工过程中发生如下事件:
事件1:项目法人在主体工程完工后,组织监理、设计、施工等单位,根据工程特点(工程等级及使用情况)和相关技术标准,提出了《水利水电工程施工质量检验与评定规程》表A.2.1所列各项目的外观质量标准,报工程质量监督机构核备。
事件2:单位工程完工后,监理单位及时组织相关单位组成工程外观质量评定组,现场进行外观质量检验评定,并将评定结论报工程质量监督机构核备。
事件3:本工程完工后,及时进行了单位工程质量评定,其中:(1)所含分部工程质量全部合格,其中70%以上达到优良等级,主要分部工程质量全部优良,且施工中未发生过较大质量事故;(2)质量事故已按要求进行处理;(3)外观质量得分率为80%;(4)单位工程施工质量检验与评定资料齐全;(5)工程施工期及试运行期,单位工程观测资料分析结果符合国家和行业技术标准以及合同约定的标准要求。因此,本单位工程质量评定为优良。

事件4:单位工程完工后,及时进行了外观质量评定,评定结果如下:
注:量大时,标准分采用括号内数值。
问题
1.指出事件1、2、3中的不要之处,并说明理由。
2.外观质量评分有哪些单位参加,人员数量有何要求?
3.事件4中,轮廓线检测项目测点合格率为95%,计算本项得分;计算总得分率。
34、
背景资料
向阳闸土建及设备安装工程招标文件依据《水利水电工程标准施工招标文件》(2009年版)编制。招标文件约定:
1.模板工程费用不单独计量和支付,摊入相应混凝土单价中;
2.投标最高限价2800万元,投标最低限价2100万元;
3.若签约合同价低于投标最高限价的20%0时,履约保证金由签约合同价的10%提高到15%;
4.永久占地应严格限定在发包人提供的永久施工用地范围内,临时施工用地由承包人负责,费用包含在投标报价中;
5.承包人应严格执行投标文件承诺的施工进度计划,实施期间不得调整;
6.工程预付款总金额为签约合同价的10%,以履约保证金担保。

依据水利部现行定额及编制规定,某投标人编制了消力池C25混凝土单价分析如下表。
评标过程中,评标委员会发现该投标人排架混凝土单价分析时未摊入模板费用,以投标文件修改函向招标人提出修改该单价分析表,否则放弃本次投标。
问题
1.指出招标文件约定中的不妥之处。
2.指出消力池混凝土单价分析表中,A、B、C、D、E所代表的名称。
3.若消力池立模系数为0.8m2/m3,模板制作、安装、拆除综合单价的直接费为40元/m2。计算每m3消力池C25混凝土相应模板直接费和摊入模板费用后消力池C25混凝土单价直接费。(计算结果保留小数点后2位)
4.评标委员会能否要求投标人以投标文件澄清答复方式增加模板费用?说明理由。
35、
背景资料
某水利工程经监理工程师批准的施工网络计划如下图所示(单位:天)。
合同约定:工程所用全部材料、设备由承包人采购。如工程工期提前,奖励标准为1万元/天;如工程工期延误,支付违约金标准为1万元/天。
施工过程中发生如下事件:
事件1:当工程施工按计划进行到第100天末时,因承包人的施工设备故障造成E工作中断施工。为保证工程顺利完成,有关人员提出以下施工调整方案。
方案一:修复设备。设备修复后E工作继续进行,修复时间是20天,修理费用2万元;
方案二:调剂设备。B工作所用的设备能满足E工作的需要,B完成后,使用B工作的设备完成E工作未完成工作量,其他工作均按计划进行;
方案三:租赁设备。租赁设备的运输安装调剂时间为10天。设备正式使用期支付租赁费用,其标准为350天/元。
项目经理选择了最优方案并予以实施。
事件2:H工作为工程设备安装。设备进场,承包人进行检验和交货验收后,把将产品合格证书提交给监理工程师。监理要求重新检验并进行相关设备性能测试。H工作完成后承包人要求监理人增加设备测试费用0.5万元。
问题
1.计算施工网络进度计划的工期以及E工作的总时差,并指出施工网络进度计划的关键线路。
2.若各项3-作均按最早时间施工,分析指出事件1中项目经理选择的最优方案。
3.根据施工调整最优方案,用单代号网络图绘制调整后的施工进度计划并用双箭线标注关键线路(网络进度计划中应将E工作分解为E1和E2,其中E1表示已完成,E2表示未完成工作)。
4.指出事件2中的不妥之处并简要说明理由。
