三、案例分析题(共5题,前3题各20分,后2题各30分,总计120分)
31、 背景资料
某小流域治理工程,位于长江中下游,工程包括堤防退建、河道开挖、河道裁弯取直和穿堤建筑物等工程,施工中发生如下事件:
事件1:用于部分堤防填筑的土料场共2个,料场1地势较高,料场2地势较低。施工前对料场进行了调查取样,料场的土质、储量符合设计要求,料场1的土料含水率接近施工控制下限,料场2的含水率偏大。
事件2:穿堤建筑物工程,包括基坑开挖、混凝土工程、建筑物回填及同建筑物连接的堤防等工程,施工单位根据工程进度安排和各个部位的土方挖、填工程量,制订了土方平衡方案。
事件3:为保证工程质量,施工单位制订了质量控制方案,明确所有单元工程都应当实行“三检制”,并在自检合格的条件下,经监理单位验收合格后,方可进行下道工作。
事件4:工程施工过程中,项目法人及时进行了单元工程验收、单位工程验收、阶段验收和专项验收。
问题
1.指出事件1中,料场1和料场2的适宜开采方式,并简要说明原因。
2.指出事件2中,土方平衡方案的制定原则。
3.指出事件3中,有何不妥之处,并说明原因。“三检制”的含义是什么?
4.依据《水利水电建设工程验收规程》SL223--2008,指出事件4中的不妥之处,并说明理由。


32、背景资料
某水库于1978年3月兴建,1979年10月建成,总库容2400万m3,是一座以防洪为主,兼顾灌溉、养殖、旅游的综合性水利枢纽工程。除险加固设计工程内容有:(1)主副坝基岩帷幕灌浆;主坝上游坝脚抛石压重;全坝段上游干砌石护坡拆除重建。(2)新建溢洪道工程一座。(3)拆除重建原放水洞。(4)管理设施建设工程等。施工中发生以下事件:
事件1:施工单位对副坝单排帷幕灌浆分为二序施工,帷幕灌浆施工工艺主要包括:
钻孔、压水试验、灌浆和灌浆的质量检查等。灌浆结束7天后,采用单点法自下而上分段卡塞进行压水试验。
事件2:溢洪道单位工程施工中,上游连接段分部工程的左岸翼墙混凝土浇筑出现质量事故,返工重做,造成经济损失12万元。
事件3:加固工程完成后,项目法人委托某鉴定单位进行蓄水安全鉴定。鉴定专家组由10人组成,该鉴定机构人员8人,另外2人从该工程项目法人在职人员中聘请。专家组高级工程师以上职称6人,工程师4人。
问题
1.指出事件1的不妥之处,并简要说明理由。
2.事件2对溢洪道上游连接段分部工程和溢洪道单位工程质量评定等级有无影响,并说明理由。
3.指出事件3的不妥之处,并简要说明理由。


33、 背景资料
某水库溢洪道加固工程,控制段共3孔,每孔净宽8.0m。加固方案为:底板顶面增浇20cm厚混凝土,闸墩外包15cm厚混凝土,拆除重建排架、启闭机房、公路桥及下游消能防冲设施。

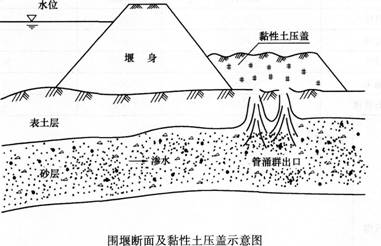

溢洪道加固施工时,在铺盖上游填筑土围堰断流施工,围堰断面如图所示。随着汛期临近,堰前水位不断上升,某天突然发现堰后有大面积管涌群,施工单位为防止事故发生,及时就近挖取黏性土进行封堵,随后上游水位继续上涨,封堵失败,围堰决口,导致刚浇筑的溢洪道底板、下游消能防冲设施被冲毁,造成直接经济损失100万元。事故发生后,项目法人组织联合调查组进行事故调查,根据水利部《贯彻质量发展纲要、提升水利工程质量的实施意见》(水建管[2012]581号)中的“四不放过原则”对事故进行了处理;施工单位组织制定处理方案,报监理机构批准后,对事故进行了处理,处理后不影响工程正常使用,对工程使用寿命影响不大。
2015年一级建造师《水利水电工程》临考预测卷(1)
问题
1.本工程事故发生前施工单位对管涌群采取的处理措施有何不妥?并简要说明本工程管涌的抢护原则和正确抢护措施。
2.根据《水利工程质量事故处理暂行规定》,水利工程质量事故一般分为哪几类?并指出本工程质量事故类别。
3.根据质量事故类别,指出本工程质量事故处理在方案制定和报批程序方面的不妥之处,并说明正确做法。
4.根据水利部《贯彻质量发展纲要、提升水利工程质量的实施意见》(水建管[2012]581号),说明背景材料中“四不放过原则”的具体内容。


34、 背景资料
某河道治理工程包括堤防退建、穿堤建筑物、河道疏浚及堤顶道路等。堤防级别为2级,筑堤土料为黏性土。施工过程中发生如下事件:
事件1:工程开工前,施工单位组织有关单位进行了项目划分,共划分1个单位工程、4个分部工程,单元工程依据《水利水电工程施工质量检验与评定规程》SL176—2007划分。
事件2:施工过程中对堤防退建A单元工程质量进行了检验,A单元工程共有2个工序,其中土料碾压工序1(简称A1)的检验结果为:主控项目(压实度)合格率92%,不合格样的压实度不低于设计值的96%且不集中分布;一般项目合格率为91%。各项报验资料符合规范要求。
事件3:施工过程中对B单元工程质量进行了检验,8单元工程共有5个工序,5个工序全部合格,其中有3个优良,且主要工序达到优良级。各项报验资料符合规范要求。
事件4:单位工程完工后,质量监督机构组织项目法人、监理、设计、施工和工程运行管理等单位对工程外观质量进行了评定,外观质量得分率为79%。
问题
1.指出事件1中的不妥之处并说明原因。
2.评定事件2中A1工序的质量等级,并说明原因。
3.评定事件3中B单元工程的质量等级并说明原因。
4.指出事件4中的不妥之处,并说明理由。


35、 背景资料
某省新建一水库,其库容为3亿m3,土石坝最大坝高为75m。批复的大坝工程概算为1亿元招标文件依据《水利水电工程标准施工招标文件》(2009年版),招标文件部分内容如下:
①投标人须将施工降排水分包给新华省土方工程公司;
②未按招标文件要求在开标现场提交投标保证金的,其投标文件将被拒收;
③投标报价应以新华省水利工程设计概(估)算编制规定及其配套定额为编制依据,并不得超过投标最高限价;
④距投标截止时间不足15日发出招标文件的澄清和修改通知,但不实质性影响投标文件编制的,投标截止时间可以不延长;
⑤投标人可提交备选投标方案,备选投标方案应予开启并评审,优于投标方案的备选投标方案可确定为中标方案;
⑥投标人拒绝延长投标有效期的,招标人有权收回其投标保证金。
投标人A对上述招标文件内容提出异议,招标人按规定答复并修改了招标文件。
经过评标,投标人A中标,根据招标文件内置合同,发包人与投标人A签订了合同。
投标文件施工组织设计章节有以下内容:
①工程任务及施工条件分析;
②主要施工方法、主要单位工程综合进度计划和施工力量、机具及部署;
③施工组织技术措施,包括工程质量、施工进度、安全防护、文明施工以及环境污染等各种措施;
④总包和分包的分工范围及交叉施工部署。
投标人A投标辅助资料列入合同文件中,土方填筑工程合同单价直接费为7.5元/m3(不含碾压,下同),相关资料如下表所示。
2015年一级建造师《水利水电工程》临考预测卷(1)
工程开工后,发包人变更了招标文件中拟定的取土区。新取土区的土质为黏土,自然湿密度1900kg/m3,用锹开挖时需用力加脚踩。取土区变更后,施工运距由500m增加到1500m。
问题
1.根据建筑业企业资质等级标准的有关规定,除水利水电工程施工总承包特级外,满足本工程坝体施工要求的企业资质等级还有哪些?
2.根据《水利水电工程标准施工招标文件》(2009年版),投标人可对背景材料招标文件中的哪些条款提出异议(指出条款序号),并说明理由。投标人提出异议的要求有哪些?招标人答复异议的要求有哪些?
3.根据现行水利工程设计概(估)算编制的有关规定,指出投标辅助资料“说明”栏中“综合系数”综合了哪些费用。
4.指出A投标文件施工组织设计中不足之处。
5.第一坝段取土区变更后,其土方填筑工程单价调整适用的原则是什么?判断第一坝段新取土区土的级别,简要分析并计算新的土方填筑工程单价(单位:元/m3,有小数点的,保留两位小数)。
