三、案例分析题(共5题,前3题各20分,后2题各30分,总计120分)
31、背景资料
某水库枢纽工程由大坝、溢洪道、电站及放水洞等建筑物组成。水库总库容为1.8×108m3,电站装机容量为15万kW,放水洞规模较小,位于大坝底部,溢洪道控制段共3孔,每孔净宽8m,采用平板钢闸门配门式启闭机启闭。工程在施工过程中发生如下事件:
事件1:为加强枢纽工程施工质量与安全管理,施工单位设立安全生产管理机构,配备了专职安全生产管理人员,专职安全生产管理人员对本枢纽工程建设项目的安全施工全面负责。
事件2:某天夜间施工时,一名工人不慎从16.Om高的脚手架上坠地死亡。事故发生后,施工单位及时向水行政主管部门、地方人民政府进行了报告。
事件3:在溢洪道控制段施工过程中,由于闸墩施工时没有采取混凝土温控措施,造成闸墩下部出现多条裂缝,后经处理不影响工程正常使用和使用寿命,处理费用15万元,延误工期20天。
问题:
1.根据背景资料,说明本水库枢纽工程规模、等别以及放水洞建筑物的级别。
2.根据《水利工程建设安全生产管理规定》,指出事件1中的不妥之处并改正;简要说明施工单位配备的专职安全生产管理人员应承担的责任。
3.简要说明什么是高处作业,说明事件2中工人坠地死亡事故相应的高处作业级别和种类。事故发生后,施工单位除及时向水行政主管部门、地方人民政府进行报告外,还应向哪个部门报告?
4.根据《水利工程质量事故处理暂行规定》(水利部令第9号),工程质量事故分类的依据是什么?工程质量事故分为哪几类?事件3中的混凝土裂缝属于哪一类质量事故?


32、背景资料
某堤防工程总长为25km,堤身高度6.5m,按50年一遇的防洪标准设计,工程加固设计内容有:桩号10+000~12+000堤段铲除退建,老堤堤身加高培厚等。填筑土料为少黏性土,设计单位根据《堤防工程设计规范》GB50286--2013的规定,确定了该堤防工程填筑压实度。该工程项目划分为一个单位工程。
施工过程中发生如下事件:
事件1:工程开工前,施工单位在料场选取土料进行室内标准击实试验,得出最大干密度为1.689/cm3,并根据《水利水电工程单元工程施工质量验收标准一堤防工程》SL6342012的规定确定了新堤身土方填筑、老堤加高培厚土料填筑压实度合格率控制标准。
事件2:施工单位对退建、新建堤防分两个作业班组同时进行分层施工,每个工作面
长度为1km。碾压时严格控制土料含水率,土料含水率控制在最优含水率±5%范围内。
事件3:工程完成后,项目法人适时主持了单位工程验收,验收工作组由项目法人、勘测、设计、监理、施工、运行管理等单位的代表组成。并邀请了设计单位和监理单位各1名专家参加验收工作组。施工单位项目经理(一级建造师)和专职质检员(助理工程师)参加单位工程验收。
问题
1.指出事件一中,本工程土方压实干密度控制值应是多少(计算结果保留2位有效数字),分别指出新堤身土方填筑、老堤加高培厚施工土料填筑压实度合格率控制标准并说明理由。
2.指出并改正事件二的不妥之处。两个作业段同时进行分层施工应注意哪些要点?
3.指出事件三的不要之处并说明理由。


33、 背景资料
某水闸改建工程,共7孔,每孔净宽8.0m,主体工程包括闸室段、闸前防渗段、闸后消能工及两岸连接工程等。闸基防渗采用水平防渗铺盖与垂直防渗墙相结合的方式布置,闸室前端设置水泥深层搅拌防渗墙深8.0m,设计防渗长度56.86m,混凝土铺盖强度等级C25。启闭机房工作桥采用预制Ⅱ型梁结构,混凝土强度等级C30,支撑于墩顶排架上,其上布置启闭机房。施工中发生以下事件:
事件1:深层搅拌防渗墙施工完成后,施工单位在指定的防渗墙中部钻孔,进行现场注水试验测定防渗墙的渗透系数,试验点数为2点。
事件2:受吊装场地限制,工作桥采用现浇混凝土施工,在对模板及支架进行设计计算时,考虑了工作人员及浇筑设备、工具重量,以及振捣混凝土产生的荷载。
事件3:施工单位对工序自检完成后,填写工序施工质量验收评定表,并报送监理单位,监理工程师签署了质量复核意见。
事件4:施工单位按规定对混凝土试件进行了留置,经统计铺盖混凝土抗压强度保证率为93%,混凝土抗压强度最低值为22.3MPa,抗压强度标准差为4.5MPa,工作桥混
凝土抗压强度保证率为92.5%,混凝土抗压强度最低值为28.5MPa,抗压强度标准差为4.8MPa。
问题
1.指出并改正事件1中有关试验的不要之处。
2.除事件2给出的荷载外,模板设计还应考虑哪些基本荷载?
3.工序施工质量验收评定,除事件3给出的资料,施工单位和监理单位还应分别提交哪些资料?
4.依据《水利水电工程单元工程施工质量验收评定标准一混凝土工程》SL632— 2012,判断事件四中铺盖混凝土和工作桥混凝土质量等级,并说明理由。

34、背景资料

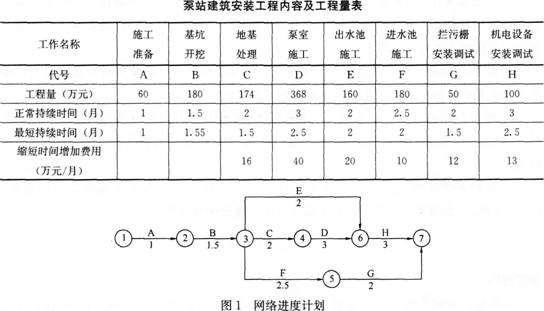

某新建中型泵站开工前,项目部根据施工合同,编制了泵站建筑安装工程内容及工程量表,绘制了网络进度计划(如图1所示),并提交监理单位批准。
2015年一级建造师《水利水电工程》临考预测卷(2)
工程如期开工,施工中发生如下事件:
事件1:在第4个月末检查进度时,A工作和B工作已完成,C工作完成43.5万元的工作量,E工作还未开始,F工作完成36万元的工作量,项目部进行进度偏差分析,为保证合同工期目标实现,按照费用增加最少原则,调整了计划,新计划上报批准并按此组织实施。
事件2:D工作是该工程的重点,对该工作进度情况进行了定期跟踪检查,并对有关数据进行了统计,D工作进度曲线如图2所示。
2015年一级建造师《水利水电工程》临考预测卷(2)
事件3:因征地补偿款未及时兑现,当地群众聚众到工地阻挠施工,挖断施工进场道路,机电设备无法如期运到施工现场,导致施工暂停。经当地政府协调,事情得到妥善解决,承包人在暂停施工1个月后按照监理人的指示复工。
问题
1.根据事件1,分析C、E和F工作在第4个月末进度情况[分别按“××工作实际完成了×个月的工程量,比最早完成提前(或拖延)×个月”表述],假定各项工作均匀进行,判断对总工期有何影响。
2.除C工作外,根据泵站建筑安装工程内容及工程量表,按费用增加最少原则,绘制第4个月以后的网络进度计划,计算缩短工期增加的总费用。
3.根据D工作进度计划曲线图,指出第15天末D工作超额(或拖欠)累计工程量的百分比,超额(或拖欠)工程量金额,提前(或拖延)时间,D工作的实际持续时间。
4.针对事件3中发生的暂停施工情况,根据《水利水电工程标准施工招标文件》(2009年版),说明承包人在暂停施工指示方面应履行哪些程序。


35、 背景资料
某水库除险加固工程为均质土坝,坝长850m,坝高18m。加固内容有:增设混凝土防渗墙、拆除重建放水涵、重建溢洪道、土坝加高培厚和新建坝顶道路等工程。施工中发生如下事件:
事件1:施工单位编制了混凝土防渗墙施工方案,方案涉及如下工作:①混凝土浇筑;②平整场地;③成槽;④挖导槽;⑤做导墙;⑥安装成槽设备;⑦检验等工作。
事件2:在土坝加高培厚施工方案讨论时,是采用进占法施工还是后退法施工有不同意见,双方都提出了自己的理由。
事件3:放水涵划分为一个分部工程,该分部工程共有35个单元工程,其中重要隐蔽工程及关键部位单元工程12个。分部工程质量情况为:35个单元全部合格,其中优良为27个(重要隐蔽工程及关键部位单元工程优良为9个),混凝土拌合物质量符合优良标准。
事件4:工程进行了蓄水验收,有关单位的人员参加了验收。
问题
1.指出事件1中混凝土防渗墙的适宜施工顺序;从工程安全角度考虑,防渗墙施工还缺少了哪项工作?
2.说明事件2中进占法和后退法各自的特点和确定某种施工方法的依据。
3.判断事件3中放水涵的工程质量等级,并说明理由。
4.依据验收主持单位划分,指出事件4中验收的类别和验收委员会的人员构成。
