三、案例分析题(共5题,前3题各20分,后2题各30分,总计120分)
31、 背景资料
某水库枢纽工程由大坝、溢洪道、电站及灌溉引水洞等建筑物组成。其中大坝为黏土心墙土石坝,最大坝高为35m;灌溉引水洞位于大坝左端的山体内,最大洞径为6.0m。
工程在施工过程中发生如下事件:
事件1:为强化安全生产主体责任,项目法人要求各参建单位落实主要负责人安全生产第一责任人的责任,做到“一岗双责”,把安全生产责任落实到各个环节、岗位和人员,确保安全生产的“四项措施”落实到位。
事件2:坝体填筑前,施工单位对坝体填筑土料进行了碾压试验,确定压实参数。施工时先进行黏土心墙填筑,后进行上下游反滤料及坝壳料填筑。
事件3:灌溉引水洞采用爆破法施工,相向开挖。在相向开挖的两个工作面相距15m时,由于两个工作面的爆破作业不同步,造成5名工人重伤。
问题
1.根据水利部“关于贯彻落实《国务院关于坚持科学发展安全发展、促进安全生产形势持续稳定好转的意见》,进一步加强水利安全生产工作的实施意见”(水安监E2012357号),简要说明事件1中“一岗双责”的“双责”和“四项措施”的具体内容。
2.事件2中施工单位确定的土料填筑压实参数主要包括哪些?
3.根据《碾压式土石坝施工规范》DL/T5129--2001,指出事件2坝体填筑程序的不妥之处,并说明理由。
4.指出并说明事件3爆破作业的不妥之处;根据《水利工程建设重大质量与安全事故应急预案》,说明本工程质量与安全事事故级别或类别。


32、 背景资料
某大型水闸工程施工招标文件依据《水利水电工程标准施工招标文件》(2009年版)编制,招标文件规定:
1.开标时间为2013年9月21日上午9:O0;
2.计划工期为12个月;
3.工程预付款为签约合同价的10%,分2次平均支付,第1次支付前,承包人需提供同等额度的工程预付款保函,当进场施工设备价值超过第2次工程预付款额度时,支付第2次工程预付款,最后2个月平均扣回;工程质量保证金按月进度款(不含工程预付款扣回和价格调整)的5%扣留,直到总额达到签约合同价的5%;
4.施工围堰由施工单位负责设计,报监理单位批准;
5.本项目不设暂估价项目,按分组工程量清单模式提供工程量清单。
甲、乙、丙、丁4家投标人参加投标。投标过程中,甲要求招标人提供初步设计文件中的施工围堰设计方案。为此,招标人发出招标文件澄清通知如下:
招标文件澄清通知(第1号)
甲、乙、丙、丁:
甲单位提出的澄清要求已收悉。经研究,提供初步设计文件中的施工围堰设计方案(见附件),供参考。
招标人:盖(单位)公章
2013年9月10日
附件:×××水闸工程初步设计文件中的施工围堰设计方案

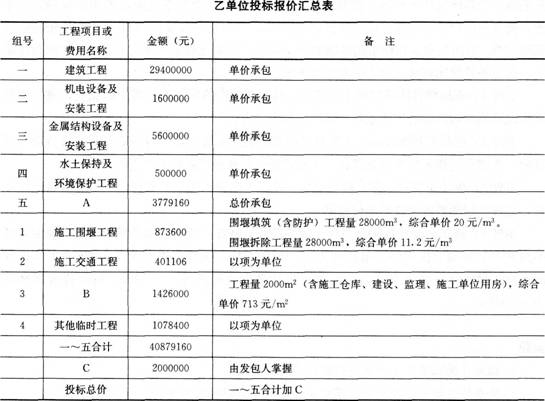

经评审,乙中标,签约合同价为投标总价,其投标报价汇总表如下:
2015年一级建造师《水利水电工程》临考预测卷(3)
实施过程中,乙直接采用初步设计文件中的施工围堰设计方案,经监理单位批准后施工,围堰运行中出现险情,需加固,乙向发包人提出索赔。因护坡工程为新型混凝土砌块,制作与安装有特殊技术要求,发包人向乙推荐了具备相应资质的分包人。
问题
1.指出招标文件澄清通知中的不妥之处。
2.指出乙的投标报价汇总表中,A、B所代表的工程项目或费用名称。乙的投标总价为多少?
3.本合同乙提交的工程预付款保函额度为多少?指出开工第1月,乙完成A项目中除施工围堰拆除之外的所有内容(其中围堰填筑工程量为3000m3,B项目工程量为180m2),计算该月应扣留的工程质量保证金。
4.乙的索赔要求是否合理,为什么?
5.根据《水利建设工程施工分包管理规定》(水建管[2005]304号),乙对发包人推荐分包人的处理方式有哪几种?并分别写出其具体做法。


33、 背景资料
某水库枢纽工程除险加固的主要项目有:坝基帷幕灌浆、坝顶道路重建、上游护坡重建、上游坝体培厚、发电隧洞加固、泄洪隧洞加固、新建混凝土截渗墙、下游护坡拆除重建、新建防浪墙。
合同约定:(1)签约合同价为2680万元,工期17个月,自2010年11月1日至2012年3月30日。
(2)开工前发包人向承包人按签约合同价的10%支付工程预付款,预付款的扣回与
2015年一级建造师《水利水电工程》临考预测卷(3)
(3)从第一个月起,按进度款的5%扣留工程质量保证金。
当地汛期为7~9月份,根据批准的施工总体进度计划安排,所有项目均安排在非汛期施工。其中“上游坝体培厚”、“发电隧洞加固”、“新建混凝土截渗墙”安排在第一个非汛期完成,为满足防汛要求,“上游护坡重建”在第一个非汛期安排完成总工程量的80%,剩余部分工程量安排在第二个非汛期施工,其余项目均安排在第二个非汛期施工。

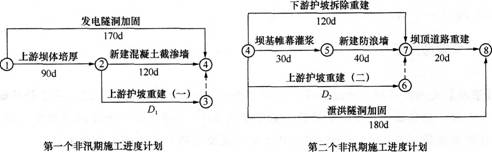

承包人编制的施工网络进度计划如下图,其中第二个非汛期计划在2011年10月1日开工。该计划上报并得到批准。
2015年一级建造师《水利水电工程》临考预测卷(3)
(注:“上游护坡重建”工作累计持续时间为180d;每月均按30d计。)
工程按合同约定如期开工,施工过程中发生如下事件:

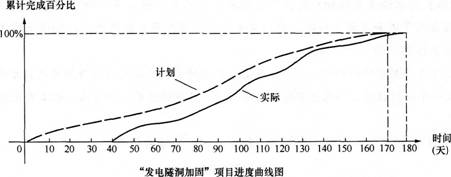

事件1:“发电隧洞加固”项目计划从2010年12月20日开始,进度曲线图如下:
2015年一级建造师《水利水电工程》临考预测卷(3)
事件2:由于设计变更,发包人未能按期提供图纸,致使“新建防浪墙”在2012年1月25日完成,因此增加费用4万元。据此承包人提出了延长工期15天,增加费用4万元的要求。
事件3:至2012年1月份,累计完成合同工程量2363万元。监理人确认的2012年2月份完成工程量清单中的项目包括:“泄洪隧洞加固”138万元,“下游护坡拆除重建”79万元。
问题
1.假定D工作匀速施工,计算施工网络进度计划中DL、D2的值。
2.根据批准的施工网络进度计划,分别指出第一、二个非汛期施工进度计划的最早完成日期。
3.根据事件1中的进度曲线图,分别指出“发电隧洞加固”项目实际开始日期、实际完成日期和持续时间,分析对安全度汛有何影响。
4.根据事件2,分析承包人提出的延长工期和增加费用的要求是否合理,并说明理由。
5.根据事件3,分别计算2012年2月份的工程进度款、工程预付款扣回额、工程质量保证金扣留额、发包人应支付的工程款。

34、背景资料
某泵站加固改造工程施工内容包括:引渠块石护坡拆除重建、泵室混凝土加固、设备更换、管理设施改造等。招标文件按照《水利水电工程标准施工招标文件》(2009年版)编制。某公司参加了投标,为编制投标文件,公司做了以下准备工作。

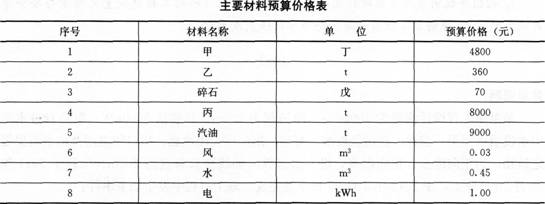

工作1:搜集整理投标报价所需的主要材料和次要材料价格。其中,主要材料预算价格如下表所示。
2015年一级建造师《水利水电工程》临考预测卷(3)
工作2:根据招标文件中对项目经理的职称和业绩加分要求,拟定张×为项目经理,准备了张×的身份证、工资关系、人事劳动合同证明材料、社会保险证明材料、相关证书及类似项目业绩。

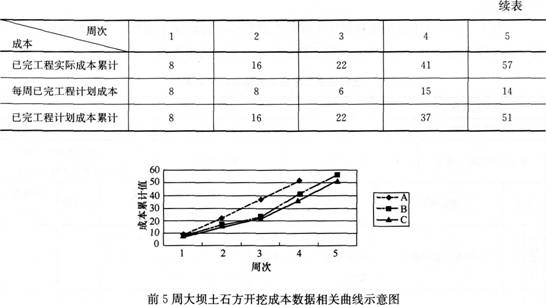

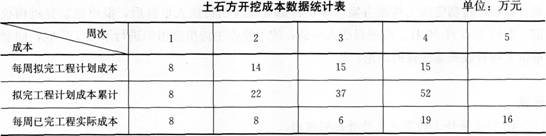

工作3:根据招标文件对资格审查资料的要求,填写公司基本情况表、资格审查自审表、原件的复印件等相关表格,并准备了相关原件。经过评标,投标人A中标,发包人与A单位按照招标文件内置合同签订了施工承包合同,承包合同约定,大坝基础开挖工程可由A分包给B单位,合同工期为5周。开工5周以来的土石方开挖成本数据统计见下表。根据施工期相关规划,开挖处的部分土石料将用于回填。
2015年一级建造师《水利水电工程》临考预测卷(3)
2015年一级建造师《水利水电工程》临考预测卷(3)
问题
1.依据背景资料,分别简要说明8单位从开工至第1、2、3、4周周末进度和成本偏差情况以及第5周末成本的偏差情况。
2.依据背景资料,分别指出B单位“前5周大坝土石方开挖成本数据相关曲线示意图”中A、B、C三条曲线的名称。
3.指出土石方调配平衡是否合理的主要指标和土石方调配平衡的基本原则。
4.指出背景资料工作1主要材料预算价格表中,甲、乙、丙、丁、戊所代表的材料或单位名称。除表格所列材料外,为满足编制本工程投标报价的要求,该公司还需搜集哪些主要材料价格?
5.背景资料工作2中,该公司应准备张×的相关证书有哪些?为证明张×业绩有效,需提供哪些证明材料?背景资料工作3中,公司基本情况表后附的公司相关证书有哪些?除工作3中所提到的相关表格外,该公司为满足资格审查的要求,还需填写的表格有哪些?

35、 背景资料
某新建排涝泵站工程,设计排涝流量120.0m3/s,共安装7台机组(其中含备机1台),总装机功率11900kW。泵站采用肘型进水流道,平直管出水流道,下部为块基型墩墙式结构,上部为排架式结构。施工过程中有如下事件:
事件1:项目法人为加强工程施工质量与安全管理,组织成立了质量与安全应急处置指挥部,施工单位项目经理任指挥,项目监理部、设计代表处的安全分管人员任副指挥;同时制定了应急救援预案。
事件2:基坑开挖前,施工单位项目部编制了施工组织设计,其部分内容如下:
(1)施工用电由系统电网接人,现场安装变压器一台;
(2)泵室基坑采用1:2坡比明挖施工,基坑深度7.5m;
(3)泵室底板、墩墙施工采用钢管脚手架支撑,中间设施工通道;
(4)混凝土浇筑采用塔式起重机进行垂直运输。
事件3:为防止泵站底板、流道及墩墙开裂,施工单位组织制定了“减少混凝土发热量、降低混凝土入仓温度、加速混凝土散热”等温控措施。
问题
1.根据《泵站设计规范》GB50265--2010,说明本泵站工程等别、工程规模及主要建筑物级别。
2.根据《水利工程建设重大质量与安全事故应急预案》,指出事件1中质量与安全应急处置指挥部组成上的不妥之处,并改正;项目法人制定的应急救援预案应包括哪些内容?
3.在事件2明确的工程部位中,哪些部位或设备应设置安全警示标志?
4.事件3中,施工单位可采用哪些方法加速混凝土散热?
