您现在的位置:233网校 >一级建造师 > 专业工程管理与实务 > 水利水电工程 > 水利水电工程模拟试题

【补考】2018一级建造师《水利》考前冲刺练11.19

来源:233网校 2018-11-19 09:00:00
导读:2018年一级建造师补考进入倒计时,小编提供考前冲刺10天练,从11月14日开始,连续10天提供冲刺训练题。查看试题答案>>

案例一

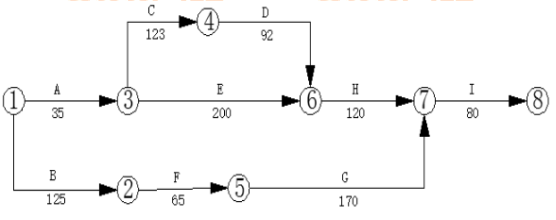

某水利工程经监理人批准的施工网络进度计划如下图所示(单位:天)。


合同约定:如工程工期提前,奖励标准为10000元/天;如工程工期延误,支付违约金标准为10000元/天。

当工程施工按计划进行到第110天末时,因承包人的施工设备故障造成E工作中断施工。为保证工程顺利完成,有关人员提出以下施工调整方案:

方案一:修复设备。设备修复后E工作继续进行,修复时间是20天。

方案二:调剂设备。B工作所用的设备能满足E工作的需要,故使用B工作的设备完成工作未完成工作量,其他工作均按计划进行。

方案三:租赁设备。租赁设备的运输安装调试时间为10天。设备正式使用期间支付租赁费用,其标准为350元/天。

【问题】

1.计算施工网络进度计划的工期以及E工作的总时差,并指出施工网络进度计划的关键线路。

2.若各项工作均按最早开始时间施工,简要分析采用哪个施工调整方案较合理。

3.根据分析比较后采用的施工调整方案,绘制调整后的施工网络进度计划,并指出关键线路(网络进度计划中应将E工作分解为E1和E2,其中E1表示已完成工作,E2表示未完成工作)


添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
