案例二:
承包人与发包人依据《水利水电工程标准施工招标文件》(2009年版)签订了某水闸项目的施工合同,合同工期为8个月,工程开工日期为2012年11月1日,承包人依据合同工期编制并经监理人批准的部分项目进度计划(每月按30天计,不考虑间歇时间)见表1。

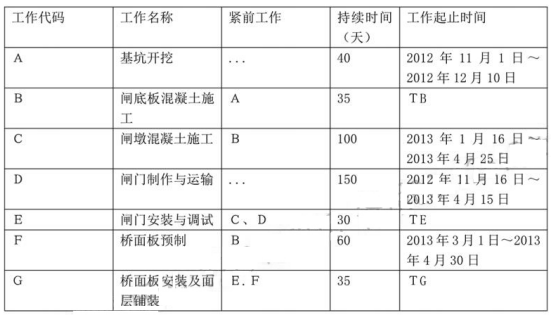

表1进度计划表
事件一:监理人对队闸底板进行质量检查时,发现局部混凝土未达到质量标准,需返工处理。
B工作于2013年1月20日完成,返工增加费用2万元。
事件二:发包人负责闸门的设计和采购,因闸门设计变更,D工作中闸门于2013年4月25日才运抵工地现场,且增加安装与调试费用8万元。因此监理人可向承包人发出变更意向通知书,并附必要的图纸和相关资料。
事件三:由于桥面板预制设备出现故障,F工作于2013年5月20日完成。
除上述发生的事件外,其余工作均按该进度计划实施。
问题:
1.指出进度计划表中TB、TE,TG所代表的工作起止时间。
2.指出事件一中,变更意向书的具体内容是什么。
3.分别指出事件2、事件3、事件4对进度计划和合同工期有何影响?指出该部分项目的实际完成日期。
4.依据《水利水电工程标准施工招标文件》(2009年版),指出承包人可向发包人提出延长工期的天数和增加费用的金额,并说明理由。
