您现在的位置:233网校 >一级建造师 > 专业工程管理与实务 > 水利水电工程 > 水利水电工程模拟试题

【补考】2018一级建造师《水利》考前冲刺练11.22

来源:233网校 2018-11-22 08:43:00
导读:2018年一级建造师补考进入倒计时,小编提供考前冲刺10天练,从11月14日开始,连续10天提供冲刺训练题。查看试题答案>>

案例二

某水闸共3孔,闸室每孔净宽8.0m,主要工程内容包括:①闸底板和闸墩,②消力池,③

消力池段翼墙,④斜坡段翼墙,⑤斜坡段护底,⑥翼墙后填土等。闸室底板与斜坡段底板混

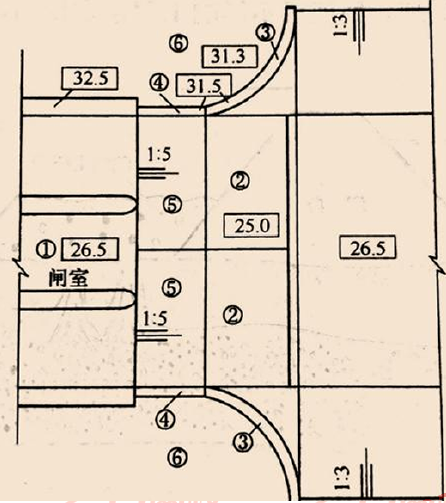

凝土分缝之间设金属止水片。某工程平面布置图如下。


事件一:承包人在人2016年9月份完成工程量清单中的项目包括:“闸底板施工”142万元,“闸墩施工”  82万元。随后承包人向监理人提交了进度款申请单。

事件二:2016年10月初,消力池基坑开挖后发现地质条件与原勘察资料不符,消力池地基为风化岩,且破碎严重。监理单位指示施工单位暂停施工,并要求施工单位尽快提交处理方案。施工单位提交了开挖清除风化岩和水泥固结灌浆两种处理方案。监理单位确定采用灌浆方案,并及时发出了书面变更通知。

事件三:工程具备竣工验收条件后,竣工验收主持单位组织了工程竣工验收,项目法人随后

主持了档案专项正式验收,并将档案专项验收意见提交竣工验收委员会。

问题:

1.请给出背景材料中主要工程内容的合理施工顺序(工程内容用序号表示)。

2.施工单位在进行闸室底板与斜坡段底板分缝部位的混凝土施工时,应注意哪些事项?

3.事件一中,承包人向监理人提交的进度款申请单还应包括哪些主要内容?

4.事件二中,指出关于变更处理的不妥之处,并说明正确做法。

5.事件三中,按验收主持单位分类,本工程档案验收属于哪类验收?指出并改正档案专项正式验收组织中的不妥之处。

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
