(一)背景资料
某工程钢筋混疑土基础底板,长度120m,宽度10m,厚度2.0m。混凝土设计强度等级P6C35,设计无后浇带。施工单位选用商品混疑土浇筑,P6C35混凝土设计配合比为1:1.7:2.8:0.46(水泥:中砂:碎石:水),水泥用量400kg/m3。粉煤灰渗量20%(等量替换水泥),实测中砂含水率4%、碎石含水率1.2%。釆用跳仓法施工方案,分别按1/3长度与1/3宽度分成9个浇筑区(见图1-1),毎区混凝土浇筑时间3d,各区依次连续浇筑,同时按照规范要求设置测温点(见图1-2)。(资料中未说明条件及因素均视为符合要求)
1.计算每立方米P6C3混凝土设计配合比的水泥、中砂、碎石、水的用量?计算每立方P6C35混凝土施工配合比的水泥,中砂、碎石、水、粉煤灰的用量是多少?(单位:kg,小数点后保留2位)
2.写出正确的填充浇筑区A、B、C、D的先后浇筑顺序(如表示为A-B-C-D)。
3.在答题卡上画出A-A剖面示意图(可手绘),并补齐应布置的竖向测量点位置。
4.写出施工现场混凝土浇筑常用的机械设备名称。
【参考答案】
1.(1)设计配合比中,水泥、中砂、碎石、水的用量分别为:
水泥用量为:400.00kg
砂用量为:400×1.7=680.00kg
碎石用量为:400×2.8=1120.00kg
水的用量为:400×0.46=184.00kg
(2)当砂的含水率为4%,碎石含水率为1.2%时,施工配合比中水泥、中砂、碎石、水,粉煤灰的用量分别为:
水泥用量为:400×(1-20%)=320.00kg
砂用量为:400×1.7(1+4%)=707.20kg
碎石用量为:400×2.8(1+1.2%)=1133.44kg
水的用量为: 400×(0.46-1.7x4%-2.8x1.2%)=143.36kg
粉煤灰的用量为:400×20%=80.00(kg)
2.浇筑顺序为C-A-D-B。

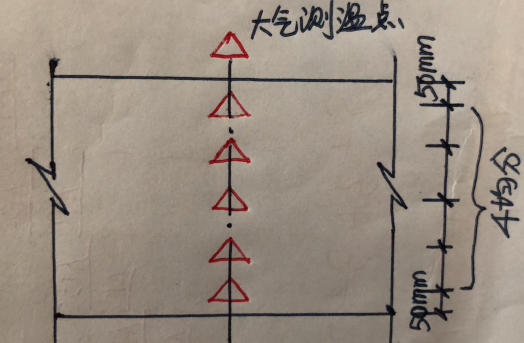

3. 布置的竖向测量点位置如下:
【答题思路】除了教材涉及的温控指标,《大体积混凝土施工标准》 GB 50496-2018中点6.0.2提到:沿混凝土浇筑体厚度方向,应至少布置表层、底层和中心温度测点,测点间距不宜大于500mm。
4.常用的机械设备包括:混凝土水平运输设备手推车、机动翻斗车、混凝土搅拌输送车等,垂直运输设备主要有井架等,泵送设备主要有汽车泵(移动泵)、固定泵,混凝疑土布料机等。
