三、案例分析题(共5题,共120分)
31、(一)
         某机电工程进行到试运行阶段,该工程共包括A、B两个单位工程,单位工程A办理了中间交接,单位工程B完成了系统试验,大部分机械设备进行了单机试运行。联动试运行由建设单位组织,试运行操作人员刚经培训返回工厂,还未熟悉工艺流程和操作程序,为使工程尽快投产,建设单位认为联动试运行的条件已基本具备,可以进行联动试运行。建设单位决定在联动试运行中,对单位工程B未进行单机试运行的机械设备一并进行运行和考核,待联动试运行完成后,再补办单位工程B的中间交接手续,联动试运行开始后,发生了如下事件。
         事件1:单位工程B一台整体安装的进料离心泵振动值超标,轴承密封处泄漏,一条合金钢管道焊缝多处泄漏,中断试运行后经检查确认,未查到该泵的开箱检查记录和有关安装施工记录,管道焊缝未达到标准要求的抽检比例,存在焊缝漏检现象。根据事件的影响和损失程度,认定为工程质量事故。
         事件2:单位工程A中,一台换热设备封头法兰发生严重泄漏,经检测是法兰垫片损坏,需要隔断系统更换垫片,致使联动试运行中断3h。事后经检查分析,认定是操作工人误操作,致使系统工作压力超过了设计的规定限值。
         【问题】
         1.建设单位把未办理中间交接的B单位工程直接进行联动试运行的行为是否正确?中间交接对建设单位有什么作用?
         2.事件1中进料离心泵的质量问题是由于在安装施工中存在哪些错误引起的?
         3.常见工程质量缺陷界定为质量问题的规定有哪些?事件2中出现质量问题的主要原因有哪些?
         4.从操作工人出现误操作分析,试运行操作人员应具备哪些基本条件?

32、(二)
         某厂新建一条大型汽车生产线建设工程,内容包括:土建施工、设备安装与调试、钢结构工程、各种工艺管道施工、电气工程施工等。工程工期紧,工程量大,技术要求高,各专业交叉施工多。通过招标确定该工程由具有施工总承包一级(房建、机电)资质的A公司总承包,合同造价为15200万元,A公司将土建施工工程分包给具有相应资质的B公司承包。A公司项目的管理人员进场后,成立了安全领导小组并配备了两名专职安全管理员,B公司配备了两名兼职安全管理员,A公司项目部建立了安全生产产管理体系,制订了安全生产管理制度。在4000t压机设备基础施工前,B公司制订了深基坑支护专项安全技术方案,并报B公司总工程师审批,在基坑开挖过程中,发生坍塌,造成两人重伤,一人轻伤。事故发生后经检查确认,B公司未制订安全技术措施,A公司未明确B公司的安全管理职责,A公司、B公司之间的安全管理存在问题,该施工项目被地方政府主管部门要求停工整顿,项目经整顿合格后,恢复施工。A公司在设备基础位置和几何尺寸及外观、预埋地脚螺栓验收合格后,即开始了4000t压机设备的安装工作,经查验4000t压机设备基础验收资料不齐,项目监理工程师下发了暂停施工的“监理工作通知书”。
         【问题】
         1.项目部配置的安全管理人员是否符合规定要求?说明理由。
         2.基坑支护安全专项技术方案审核是否符合规定要求?说明理由。
         3.简要说明A公司、B公司之间正确的安全管理闭口流程。
         4.对4000t压机基础还应提供哪些合格证明文件和详细记录?

33、(三)

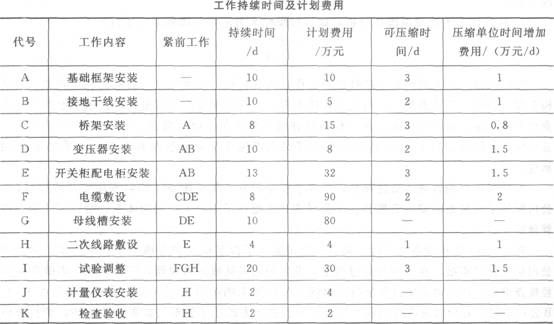

         某安装公司分包一商务楼(1层至5层为商场,6层至30层为办公楼)的变配电工程,工程的主要设备(三相干式电力变压器、手车式开关柜和抽屉式配电柜)由业主采购,设备已运抵施工现场。其他设备、材料由安装公式采购,合同工期60d,并约定提前1d奖励5万元人民币,延迟1d罚款5万元人民币。安装公司项目部进场后,依据合同、施工图、验收规范及总承包的进度计划,编制了变配电工程的施工方案、进度计划、劳动力计划和计划费用。项目部施工准备工作用去了5d。当正式施工时,因商场需提前送电,业主要求变配电工程提前5d竣工。项目部按工作持续时间及计划费用(见下表)分析,在关键工作上,以最小的赶工增加费用,在试验调整工作前赶出了5d。进入试验调整工作时,发现有2台变压器线圈因施工中保管不当受潮,干燥处理用去了3d,并增加费用3万元,项目部又赶工3d,变配电工程最终按业主要求提前5d竣工,验收合格后,资料整理齐全,准备归档。
         2011年一级建造师《机电工程管理与实务》真题及答案
         【问题】
         1.项目部在哪几项工作上赶工了?并分别列出其赶工天数和增加的费用?
         2.原计划施工费用多少?赶工后实际施工费用多少?
         3.变压器线圈可采用哪种加热方法干燥?干燥后必须检查哪项内容合格后才能做耐压试验?
         4.变配电工程先按哪种工程划分类别竣工验收?竣工资料应在何时归档?

34、(四)
         A公司以EPC交钥匙总承包模式中标非洲北部某国一机电工程项目,中标价2.5亿美元。合同约定,总工期36个月,支付币种为美元。设备全套由中国制造,所有技术标准、规范全部执行中国标准和规范。工程进度款每月10前按上月实际完成量支付,竣工验收后全部付清。工程进度款支付每拖欠1d,业主需支付双倍利息给A公司。工程价格不因各种费率、汇率、税率变化及各种设备、材料、人工等价格变化而作调整。施工过程中发生下列事件。
         事件1:A公司因(1)当地发生短期局部战乱,造成工期延误30d,直接经济损失30万美元;(2)原材料涨价,增加费用150万美元;(3)所在国劳务工因工资待遇罢工,工期延误5d,共计增加劳务工工资50万美元;(4)美元贬值,损失人民币1200万元;(5)进度款多次拖延支付,影响工期5d,经济损失(含利息)40万美元;(6)所在国税率提高,税款比原来增加50万美元;(7)遇百年一遇大洪水,直接经济损失20万美元,工期拖延10d。事件2:中央控制室接地极施工时,A公司以镀锌角钢作为接地极,遭到业主制止,要求用铜棒作接地极,双方发生分歧。
         事件3:负荷试运行时,出现暂短停机,粉尘排放浓度和个别设备噪声超标,经修复、改造和反复测试,各项技术指标均达到设计要求,业主及时签发竣工证书并予以结算。
         【问题】
         1.A公司中标的工程项目包含哪些承包内容?
         2.A公司除自身的风险外还有哪些风险?
         3.针对事件1,计算工期索赔和费用索赔。
         4.业主提出用铜棒代替镀锌角钢的要求是否合理?说明理由。可怎么协调处理。
         5.简述机电设备负荷试运行应达到的条件。

35、(五)
         某安装公司承包一演艺中心的空调工程,演艺中心地处江边(距离江边100m),空调工程设备材料:双工况冷水机组(650Rt)、蓄冰槽、江水源热泵机组、燃气锅炉、低噪声冷却塔(650t/h)、板式热交换机、水泵、空调箱、风机盘管、各类阀门(DN20~DN700mm)公称压力1.6MPa、空调水管(DN20~DN700mm)、风管、风阀及配件(卡箍、法兰)等由安装公司订立采购合同。安装公司项目部进场后,针对工程中采用的新设备、新技术编制了施工方案,方案中突出了施工程序和施工方法,并明确了施工方法的内容,江水热源泵机组利用江水冷却,需敷设DN700mm冷却水管至江边,DN700mm冷却水管道的敷设路径上正好有一排千年古树,方案中选择非开挖顶管技术,并分包给A专业公司施工。空调水管需化学清洗并镀膜,分包给B专业公司施工。安装公司向专业公司提供了相关资料,负责现场的管理工作,确保专业公司按批准的施工方案进行施工。按施工进度计划,安装公司项目部及时与供货厂商联系,使设备材料运到现场时间与施工进度配合,以满足施工进度要求。设备材料达到施工现场,按规定对设备材料进行检验,其中对阀门重点检验。空调工程按施工程序实施。空调设备安装后,进行管道、风管及配件安装调试,空调工程按要求完工。
         【问题】
         1.安装公司项目部在履行设备采购合同时主要有哪些环节?
         2.A、B专业公司进场后,安装公司项目部应做哪些工作?
         3.本工程要编制哪几个新技术的施工方案?方案中的施工方法应有哪些主要内容?
         4.指出DN700mm阀门压力试验的合格标准。
         5.空调供回水(冷热水)主管需与哪些设备连接?DN100mm以上空调水管与设备可采用哪种连接方式?
