您现在的位置:233网校 >一级建造师 > 专业工程管理与实务 > 机电工程 > 机电工程历年真题

一级建造师机电案例真题特训:施工成本管理3题

来源:233网校 2017-08-30 14:01:00
导读:2017年一级建造师考试临近,小编帮大家总结了一级建造师机电案例真题特训:施工成本管理3题。临考冲刺提分>>

案例分析题一[2015年真题]

【背景资料】

A安装公司承包某分布式能源中心的机电安装工程,工程内容有:三联供(供电、供冷、供热)机组、配电柜、水泵等设备安装和冷热水管道、电缆排管及电缆施工。三联供机组、配电柜、水泵等设备由业主采购;金属管道、电力电缆及各种材料由安装公司采购。

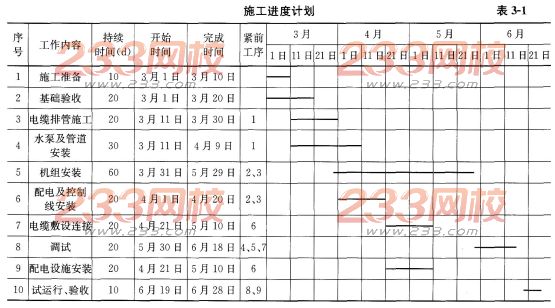

A安装公司项目部进场后,编制了施工进度计划(见表3—1)、预算费用计划和质量预控方案。对业主采购的三联供机组、水泵等设备检查、核对技术参数,符合设计要求。

设备基础验收合格后,采用卷扬机及滚杠滑移系统将三联供机组二次搬运、吊装就位。安装中设置了质量控制点,做好施工记录,保证安装质量,达到设计及安装说明书要求。

在施工中发生了以下三个事件:

事件一:项目部将2000m电缆排管施工分包给B公司,预算单价为120元/m,在3月22日结束时检查,B公司只完成电缆排管施工1000m,但支付给B公司的工程进度款累计已达160000元,项目部对B公司提出警告,要求加快施工进度。

事件二:在热水管道施工中,按施工图设计位置施工,碰到其他管线,使热水管道施工受阻,项目部向设计单位提出设计变更,要求改变热水管道的走向,结果使水泵及管道安装工作拖延到4月29日才完成。

事件三:在分布式能源中心项目试运行验收中,有一台三联供机组运行噪声较大,经有关部门检验分析及项目部提供的施工文件证明,不属于安装质量问题,后增加机房的隔声措施,验收通过。


【问题】

1.业主采购水泵时应该考虑哪些性能参数?

2.三联供机组就位后,试运行前还有哪些安装步骤?

3.计算事件一中的CPI和SPI及其影响,请问是否影响总工期?

4.请问事件二中承包单位如何才能修改图纸?请问延误是否影响工期?

5.针对事件三中,施工单位需要哪些资料才能证明自己没有过错?

【参考答案】

1.业主采购水泵时应该考虑的性能参数包括流量、扬程、轴功率、转速、效率、必需的汽蚀余量。

2.三联供机组就位后,试运行前还有的安装步骤有:安装精度调整与检测、设备固定与灌浆、零部件装配、润滑与设备加油。

3.事件一中预算单价120元/m,B公司已完成电缆排管施工1000m,可得:

已完工程预算费用BCWP=1000×120=120000元;

已完工程实际费用ACWP=160000元;

计划工程预算费用BCWS=(2000/20×12)×120=144000元;

所以:

(1)事件一中的CPI=BCWP/ACWP=120000/160000=0.75,说明费用超支。

(2)事件一中的SPI=BCWP/BCWS=120000/144000=0.83<1,说明进度延误。

(3)影响总工期。

理由:工作电缆排管施工在关键线路上,是关键工作,时差为0,延误必会影响总工期。

4.(1)承包单位修改图纸的程序:

如发现设计有问题或因施工方面的原因要求变更设计,应提出设计变更,办理签认后方可更改。重大设计变更由项目总工程师组织研究、论证后,提交建设单位组织设计、施工、监理单位进一步论证、审核,决定后由设计单位修改设计图纸并出具设计变更通知书,还应附有工程预算变更单,经建设、监理、施工单位会签后生效。

(2)不影响工期。

理由:水泵及管道安装工作在非关键线路上,是非关键工作,总时差为50d;原计划到4月9日完工,拖延到4月29日才完成,说明工作延误20天,延误时间没有超出总时差,所以不影响工期。

5.针对事件三中,施工单位证明自己没有过错需要以下资料:

施工图纸、设备技术资料、设计说明书、设计变更单及有关技术文件。

案例分析题二[2012年真题]

【背景资料】

某安装工程公司承接一锅炉安装及架空蒸汽管道工程,管道工程由型钢支架工程和管道安装组成。项目部根据现场实测数据,结合工程所在地的人工、材料、机械台班价格编制了每10t型钢支架工程的直接工程费单价,经工程所在地综合人工日工资标准测算,每吨型钢支架人工费为1380元,每吨型钢支架工程用各种型钢1.1t,每吨型钢材料平均单价5600元,其他材料费380元,各种机械台班费400元。

由于管线需用钢管量大,项目部编制了两套管线施工方案。两套方案的计划人工费15万元,计划用钢材500t,计划价格为7000元/t。甲方案为买现货,价格为6900元/t,乙方案为15d后供货,价格为6700元/t。如按乙方案实行,人工费需增加6000元,机械台班费需增加1.5万元,现场管理费需增加1万元。通过进度分析,甲、乙两方案均不影响工期。

安装工程公司在检查项目部工地时,发现以下问题:

(1)与锅炉本体连接的主干管上有一段钢管的壁厚比设计要求小1mm。该段管的质量证明书和验收手续齐全,除壁厚外,其他项目均满足设计要求。

(2)架空蒸气管道坡度、排水装置、放气装置、疏水器安装均不符合规范要求。

检查组要求项目部立即整改纠正,采取措施,确保质量、安全、成本目标,按期完成任务。

【问题】

1.按《特种设备安全监察条例》的规定,锅炉安装前项目部书面告知应提交哪些材料才能开工?

2.问题(1)应如何处理?

3.问题(2)安装应达到规范的什么要求?

4.计算每10t型钢支架工程的直接工程费单价。

5.分别计算两套方案所需费用,分析比较项目部决定采用哪个方案?

【参考答案】

1.按《特种设备安全监察条例》的规定,锅炉安装前项目部书面告知应提交以下材料才能开工:《特种设备安装改造维修告知书》;施工合同;施工计划。

2.问题(1)应按以下处理:须经原设计单位核算,能够满足结构安全和使用功能方可给予验收,否则应予更换。

3.问题(2)安装应达到规范的要求是:为便于排水和放气,架空蒸气管道安装时均应设置坡度,室内管道的坡度为0.002,室外管道的坡度为0.003,坡度应与介质流向相同,以避免噪声。每段管道最低点要设排水装置,最高点应设放气装置。疏水器应安装在管道的最低点可能集结冷凝水的地方、流量孔板的前侧及其他容易积水处。补偿器竖直安装时,应在其最低点安装疏水器或放水阀。

4.每10t型钢支架工程人工费:1380×10=13800元。

每10t型钢支架工程型钢材料费:1.1×5600×10=61600元。

每10t型钢支架工程其他材料费:380×10:3800元。

每10t型钢支架工程机械台班费:400×10:4000元。

每10t型钢支架工程的直接工程费单价=13800+61600+3800+4000=83200元=8.32万元。

5.原计划费用=154-500×0.7=365万元。

甲方案所需费用=154-500×0.69=360万元。

乙方案所需费用=15+0.6+500×0.67+1.5+1=353.1万元。

因乙方案成本费用更低,项目部决定采用乙方案。

案例分析题三[2011年真题]

【背景资料】

某安装公司分包一商务楼(1~5层为商场,6430层为办公楼)的变配电工程,工程的主要设备(三相干式电力变压器、手车式开关柜和抽屉式配电柜)由业主采购,设备已运抵施工现场。其他设备、材料由安装公司采购,合同工期60d,并约定提前1d奖励5万元人民币,延迟1d罚款5万元人民币。

安装公司项目部进场后,依据合同、施工图、验收规范及总承包的进度计划,编制了变配电工程的施工方案、进度计划、劳动力计划和计划费用。项目部施工准备工作用去了5d。当正式施工时,因商场需提前送电,业主要求变配电工程提前5d竣工。项目部按工作持续时间及计划费用(见表3—2)分析,在关键工作上,以最小的赶工增加费用,在试验调整工作前赶出了5d。

进入试验调整工作时,发现有2台变压器线圈因施工中保管不当受潮,干燥处理用去了3d,并增加费用3万元,项目部又赶工3d,变配电工程最终按业主要求提前5d竣工,验收合格后,资料整理齐全,准备归档。

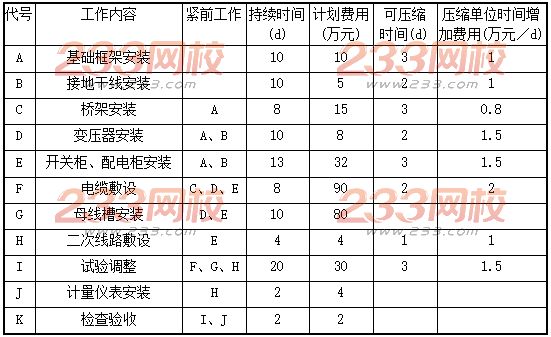

工作持续时间及计划费用表3—2


【问题】

1.项目部在哪几项工作上赶工了?并分别列出其赶工天数和增加的费用。

2.原计划施工费用多少?赶工后实际施工费用多少?

3.变压器线圈可采用哪种加热方法干燥?干燥后必须检查哪项内容合格后才能做耐压试验?

4.变配电工程先按哪种工程划分类别竣工验收?竣工资料应在何时归档?

【参考答案】

1.项目部在A、B、E、I工作上赶工了。

A、B工作同时赶工天数为2d。增加的费用=2×1+2×1=4万元。

E工作赶工天数为3d。增加的费用=3×1.5=4.5万元。

I工作赶工天数为3d。增加的费用=3×1.5=4.5万元。

2.原计划施工费用=10+5+15+8+32+90+80+4+30+4+2=280万元。

总的赶工费用=44-4.5+4.5=13万元。

变压器干燥增加费用3万元。

提前5d竣工奖励=5×5=25万元。

赶工后实际施工费用=2804-134-3-25=271万元。

3.变压器线圈可采用电加热方法干燥。如油箱铁损法、铜损法、热油法、热风法和红外线法。干燥后必须用摇表检查绝缘合格后才能做耐压试验。

4.因为变配电工程只是商务楼工程单项工程的一个子单位(子分部)工程,可先按子单位(子分部)工程进行竣工验收,但是,竣工资料应在商务楼工程全部验收合格后归档。

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
