案例分析题一[2016年真题]

【背景资料】

A公司承包一个10MW光伏发电、变电和输电工程项目。该项目工期150d,位于北方某草原,光伏板金属支架采用工厂制作、现场安装,每个光伏发电回路(660VDC,5kW)用二芯电缆接至直流汇流箱,由逆变器转换成0.4kV三相交流电,通过变电站升至35kV,用架空线路与电网连接。A公司项目部进场后,依据合同、设计要求和工程特点编制了施工进度计划、施工方案、安全技术措施和绿色施工要点。在10MW光伏发电工程施工进度计划(见表4—1)审批时,A公司总工程师指出项目部编制的进度计划中某两个施工内容的工作时间安排不合理,不符合安全技术措施要求,重点是防止触电的安全技术措施和草原绿色施工(环境保护)要点。

A公司因施工资源等因素的制约,将35kV变电站和35kV架空线路分包B公司和C公司,并要求B公司和C公司依据10MW光伏发电工程的系统送电验收。

依据A公司项目部的进度要求,B公司按计划完成35kV变电站的安装调试工作,C公司在9月10日前完成了导线的架设连接(如图4—1所示),在开始35kV架空导线测量、试验时,被A公司项目部要求暂停整改,导线架设连接返工后检查符合规范要求。

光伏发电工程、35kV变电站和35kV架空线路在9月30日前系统发送验收合格,按合同要求将工程及竣工资料移交给建设单位。

2.项目部应如何调整施工进度计划(见表4—1)中施工内容的工作时间?为什么说该施工安排容易造成触电事故?

3.说明架空导线(如图4—1所示)在测试时被叫停的原因。写出导线连接的合格要求。

4.C公司在9月20日前应完成35kV架空线路的哪些测试内容?

5.写出本工程绿色施工中的土壤保护要点。

【参考答案】

1.(1)项目部依据进度计划安排施工时可能受到下列因素的制约:

1)影响机电工程施工进度的单位主要有建设单位、设计单位、监理单位、物资供应单位,还有交通、通信、供水、供电等政府有关部门。

2)施工过程中需要的工程设备、材料、构配件和施工机具等,不能按计划运抵施工现场,或是运抵施工现场检查时,发现其质量不符合有关标准的要求。

3)建设单位没有给足工程预付款,拖欠工程进度款,影响承包单位的流动资金。影响承包单位的材料采购,劳务费的支付。影响施工进度。

4)业主对工程提出了新的要求,设计变更或者是施工单位要求设计修改,都会影响施工进度计划。

5)施工过程中遇到气候、水文、地质及周围环境等方面的不利因素,承包单位寻求相关单位解决而造成工期拖延。

6)各种风险因素的影响。如在固定总价合同中,碰到设备、材料价格上涨。

7)施工单位的自身管理、技术水平以及项目部在现场的组织、协调与管控能力的影响。

(2)工程分包的施工进度协调管理的作用包括:机电工程施工进度计划安排受工程实体现状、机电安装工艺规律、设备材料进场时机、施工机具和作业人员配备等诸因素的制约,协调管理的作用把制约作用转化成和谐有序、相互创造的施工条件,使进度计划安排衔接合理、紧凑可行,符合总进度计划要求。

2.(1)项目部对施工进度计划调整方法为:电缆敷设和光伏板电缆接线应在逆变器安装、电缆接线之后,系统试验调整前进行。

(2)该施工安排容易造成触电事故是因为光伏板受到光照会产生电压及电流,应先做好各部件的安装,再进行电缆敷设和接线,未做良好的保护措施及相关汇流措施容易发生触电现象。

3.(1)架空导线在测试时被叫停的原因:在河流上方出现了导线接头,不符合导线连接的要求。

(2)导线连接的合格要求包括:

1)每根导线在每一个档距内只准有一个接头,但在跨越公路、河流、铁路、重要建筑物、电力线和通信线等处,导线和避雷线均不得有接头。

2)不同材料、不同截面或不同捻回方向的导线连接,只能在杆上跳线内连接。

3)接头处的机械强度不低于导线自身强度的90%。电阻不超过同长度导线电阻的1.2倍。

4)耐张杆、分支杆等处的跳线连接,可以采用T形线夹和并沟线夹连接。

5)架空线的压接方法,可分为钳压连接、液压连接和爆压连接。

4.C公司在9月20日前应完成35kV架空线路的测试内容包括:

(1)测量绝缘子和线路的绝缘电阻;

(2)测量35kV以上线路的工频参数可根据继电保护、过电压等专业的要求进行;

(3)检查线路各相两侧的相位应一致;

(4)冲击合闸试验;

(5)测量杆塔的接地电阻值,应符合设计的规定;

(6)导线接头测试。

5.本工程绿色施工中的土壤保护要点如下:

(1)保护地表环境,防止土壤侵蚀、流失。因施工造成的裸土应及时覆盖。

(2)污水处理设施等不发生堵塞、渗漏、溢出等现象。

(3)防腐保温用油漆、绝缘脂和易产生粉尘的材料等应妥善保管,对现场地面造成污染时应及时进行清理。

(4)对于有毒有害废弃物应回收后交有资质的单位处理,不能作为建筑垃圾外运。

(5)施工后应恢复施工活动破坏的植被。

案例分析题二[2015年真题]

【背景资料】

A公司承包某市大型标志性建筑大厦机电工程项目,内容包括管道安装、电气设备安装及通风空调工程,建设单位要求A公司严格实施绿色施工,严格安全和质量管理,并签订了施工合同。

A公司项目部制定了绿色施工管理和环境保护的绿色施工措施,提交建设单位后,建设单位认为绿色施工内容不能满足施工要求,建议补充完善。

施工中项目部按规定多次对施工现场进行安全检查,仍反复出现设备吊装指挥信号不明确或多人同时指挥、个别电焊工无证上岗、雨天高空作业、临时楼梯未设置护栏等多项安全隐患。项目部经认真分析总结,认为是施工现场安全检查未抓住重点,经整改后效果明显。

在第一批空调金属风管制作检查中,发现质量问题,项目部采用排列图法对制作中出现的质量问题进行了统计、分析、分类,并建立风管制作不合格点数统计表(见表4—2),予以纠正处理,经检查,其中风管咬口开裂的质量问题是咬口形式选择不当造成的,经改变咬口形式后,咬口质量得到改进。

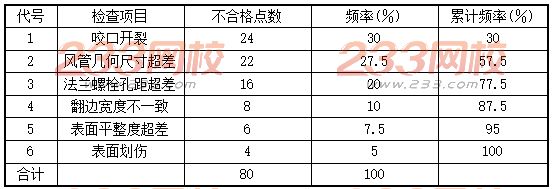

风管制作不合格点数统计表表4—2

【问题】

1.绿色施工要点还应包括哪些方面的内容?

2.根据背景资料,归纳施工现场安全检查的重点。

3.对表4—2中的质量问题进行A、B、C分类。

4.金属风管咬口形式的选择依据是什么?

【参考答案】

1.绿色施工要点还应包括的内容有:节材与材料资源利用、节水与水资源利用、节能与能源利用、节地与施工用地保护。

2.施工现场安全检查的重点是:违章指挥、违章作业、直接作业环节的安全保证措施等。

本案例中,设备吊装指挥信号不明确或多人同时指挥属于违章指挥检查;个别电焊工无证上岗属于违章作业检查;雨天高空作业、临时楼梯未设置护栏属于直接作业环节的安全保证措施的检查。

3.排列图法通常按累计频率划分,(0~80%)属于A类问题(主要问题);(80%~90%)属于B类问题(次要问题);(90%~100%)属于C类问题(一般问题)。

所以,咬口开裂、风管几何尺寸超差、法兰螺栓孔距超差属于A类问题;翻边宽度不一致属于B类问题;表面平整度超差、表面划伤属于C类问题。

4.工程金属风管的咬口形式选择的依据有:风管系统的压力及连接要求。

案例分析题三[2015年真题]

【背景资料】

某机电公司承接一地铁机电工程(4站4区间),该工程位于市中心繁华区,施工周期共16个月,工程范围包括通风与空调,给水排水及消防水,动力照明,环境与设备监控系统等。

工程各站设置3台制冷机组,单台机组重量为5.5t,位于地下站台层。各站两端的新风及排风竖井共安装6台大型风机。空调冷冻、冷却水管采用镀锌钢管焊接法兰连接,法兰焊接处内外焊口做防腐处理。其中某站的3台冷却塔按设计要求设置在地铁人口处的建筑区围挡内,冷却塔并排安装且与围挡建筑物距离为2.0m。

机电工程工期紧,作业区域分散,项目部编制了施工组织设计,对工程进度、质量和安全管理进行重点控制。在安全管理方面,项目部根据现场作业特点,对重点风险作业进行分析识别,制定了相应的安全管理措施和应急预案。

在车站出入口未完成结构施工时,全部机电设备、材料均需进行吊装作业,其中制冷机组和大型风机的吊装运输分包给专业施工队伍。分包单位编制了吊装运输专项方案后即组织实施,被监理工程师制止,后经审批,才组织实施。

在公共区及设备区走廊上方的管线密集区,采用“管线综合布置”的机电安装新技术,由成品镀锌型钢和专用配件组成的综合支吊架系统组成。机电管线深化设计后,解决了以下问题:避免了设计图纸中一根600mm×400mm风管与400mm×200mm电缆桥架安装位置的碰撞;确定了各机电管线安装位置;断面尺寸最大的风管最高,电缆桥架居中,水管最低;确定管线间的位置和标高,满足施工及维修操作面的要求。机电公司根据优化方案组织施工,按合同要求一次完成。

【问题】

1.本工程应重点进行风险识别的作业有哪些?应急预案分为哪几类?

2.分包单位选择的吊装运输专项方案应如何进行审批?

3.采用“管线综合布置”优化方案后,对管线的施工有哪些优化作用?

4.本工程冷却塔安装位置能否满足其进风要求?说明理由?塔体安装还应符合哪些要求?

【参考答案】

1.本工程安全风险识别中,应进行重点风险识别的作业有:(1)起重吊装作业;(2)焊接作业;(3)管线综合布置的新技术作业;(4)脚手架搭设作业;(5)动火作业。应急预案包括:综合应急预案、专项应急预案和现场处置方案。

2.对属于危险性较大的分部分项工程,即采用非常规起重设备、方法,且单件起吊重量在10kN及以上的起重吊装工程和采用起重机械进行安装的工程,起重机械设备自身的安装、拆卸工程,吊装方案应由施工企业技术负责人审批,并报项目总监理工程师审核签字。专项工程施工方案应由施工单位技术部门组织本单位施工技术、安全、质量等部门的专业技术人员进行审核。经审核合格的,由施工单位技术负责人签字。实行施工承包的,专项工程施工方案应由总承包单位技术负责人及相关专业承包单位技术负责人签字。

3.对管线施工的优化作用包括:深化综合管线排布,优化机电管线的施工工序。发现原设计管线排列的碰撞问题,对管线进行重新排布,确保管线相互间的位置、标高等满足设计、施工及今后维修的要求。将管线事先进行排布后,可预知建筑空间内相关的机电管线的布置,确定合理的施工顺序,以确保不同专业人员交叉作业造成的不必要的拆改。

4.(1)本工程冷却塔安装位置能满足其进风要求。

理由:冷却塔安装位置应符合设计要求,进风侧距离建筑物应大于1000mm;案例中,冷却塔并排安装且与围挡建筑物距离为2.0m,所以满足其进风要求。

(2)塔体安装还应符合以下要求:

安装应水平,同一冷却水系统多台冷却塔安装时,各台冷却塔的水面高度应一致,高度偏差不应大于30mm。冷却塔的积水盘应无渗漏,布水器应布水均匀,组装的冷却塔的填料安装应在所有电、气焊按作业完成后进行。

案例分析题四[2014年真题]

【背景资料】

某综合大楼位于市区,裙楼为5层,1号、2号双塔楼为42层,建筑面积116000m2。

建筑高度208m。双塔楼主要结构为混凝土核心筒加钢结构框架。其中钢结构框架的钢管柱共计36根,规格为φ1600×35、φ1600×30、φ1600×25三种,材质为Q345-B。

钢管柱制作采用工厂化分段预制,经焊接工艺评定,焊接方法采用埋弧焊。钢管柱吊装采用外部附着式塔式起重机,单个构件吊装最大重量为11.6t。现场临时用电满足5台直流焊机和10台CO2气体保护焊机同时使用要求。

施工过程中,发生了如下事件:

事件一:施工总承包单位编制了深基坑、人工挖孔桩、模板、建筑幕墙、脚手架等分项工程安全专项施工方案,监理单位提出本工程还有几项安全专项方案应编制,要求施工总承包单位补充。

事件二:由于工期较紧,施工总承包单位安排了钢结构件进场和焊接作业夜间施工。因噪声扰民被投诉。当地有关部门查处时,实测施工场界噪声值为75dB。

事件三:施工班组利用塔式起重机转运材料构件时,司机操作失误导致吊绳被构筑物挂断,构件高处坠落。造成地面作业人员2人重伤,其中1人重伤经抢救无效死亡,5人轻伤。事故发生后,现场有关人员立即向本单位负责人进行了报告。该单位负责人接到报告后,向当地县级以上安全监督管理部门进行了报告。

【问题】

1.埋弧焊适用于焊接大型钢管柱构件的哪些部位?焊接工艺评定时,应制定哪些焊接工艺参数?

2.事件一中,施工总承包单位还应补充编制哪几项安全专项施工方案?

3.针对事件二,写出施工总承包单位组织夜间施工的正确做法。

4.事件三中,安全事故属于哪个等级?该单位负责人应在多长时间内向安全监督管理部门报告?

【参考答案】

1.埋弧焊特别适合于焊接大型工件的直缝和环缝。

焊接工艺评定时,应制定的焊接工艺参数主要包括:焊接电流、电弧电压、焊接速度和焊丝直径等。

2.事件一中,施工总承包单位还应补充编制的安全专项施工方案有:基坑支护及降水工程,土方开挖工程,支撑体系、起重吊装及安装拆卸工程,拆除及爆破工程,采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程等。

3.针对事件二,施工总承包单位组织夜间施工的正确做法是:

(1)进行夜间施工应向有关主管部门申请,获得批准后,方能施工。

(2)提前告知附近居民。

(3)在施工场界对噪声进行实时监测与控制,现场噪声排放不得超过国家标准《建筑施工场界环境噪声排放标准》GB 12523--2011的规定。

(4)尽量使用低噪声、低振动的机具,采取隔声与隔振措施。

(5)夜间电焊作业应采取遮挡措施,避免电焊弧光外泄。

(6)大型照明灯应控制照射角度,防止强光外泄。

4.事件三中的安全事故等级属于一般事故。

事故发生后,施工单位负责人应当在1h内向事故发生地的安全生产监督管理部门报告。

案例分析题五[2014年真题]

【背景资料】

某安装公司承包一商场的建筑电气施工。工程内容有变电所、供电干线、市内配线和电气照明。主要设备有电力变压器、配电柜、插接式母线槽(供电干线)、照明电器(灯具、开关、插座和照明配电箱)。合同约定设备、材料均由安装公司采购。

安装公司项目部进场后,编制了建筑电气工程的施工方案、施工进度及劳动力计划(见表4—3)。采购的变压器、配电柜及插接式母线槽在5月11日送达施工现场,经二次搬运到安装位置,施工人员依据施工方案制定的施工程序进行安装,项目部对施工项目动态控制,及时调整施工进度计划,使工程按合同要求完成。

在施工过程中发生了如下事件:

事件一:堆放在施工现场的插接式母线槽,因保管措施不当,母线槽受潮,安装前绝缘测试不合格,返回厂家干燥处理,耽误了工期,直到7月31日才完成供电干线的施工。项目部调整施工进度计划及施工人数,变电所及供电干线的送电验收调整到8月1日开始。

事件二:因商业广告需要,在商场某区域增加了40套广告灯箱(荧光灯40W×3),施工人员把40套灯箱接到就近的射灯照明N4回路上(如图4—2所示),在照明通电调试时,N4回路开关跳闸。施工人员又将额定电流为16A的开关调换为32A开关,被监理检查发现,后经整改才通过验收。

【问题】

1.配电柜6月30日前应完成哪些安装工序?

2.事件一的发生是否影响施工进度?说明理由。写出施工进度计划调整的内容。

3.写出针对事件一的插接式母线槽施工技术要求,采购的母线槽在哪天进场比较合理?

4.计划调整后7月下旬每天安排有多少施工人员?施工人员配置的依据有哪些?

5.针对事件二,写出照明配电箱的施工技术要求,应如何整改?

【参考答案】

1.配电柜6月30日前应完成的安装工序有:开箱检查、二次搬运、安装固定、母线安装、接线、二次小线连接、试验调整、送电运行验收。

2.(1)事件一的发生会影响施工进度,延误了工期。

理由:变电所及供电干线送电验收必须是供电干线施工完成后才可以开始。因此供电干线施工7月31日完成,那送电验收是8月1日才可以开始,持续时间为11d,故8月11日才可以结束。照明系统送电调试是送电验收工作的紧后工作,故8月12日才可以开始,跟计划比拖后1d,故影响工期1d。超出了总时差,因此,会影响紧后工作照明系统送电调试工作。

(2)施工进度计划调整的内容:如果要在8月30日使工程按合同要求完成,应调整变电所及供电干线送电验收之后的两项工作:照明系统送电调试和竣工验收。最好的办法是增加资源的投入,以改变工作的起止时间和持续时间,实现合同要求。

3.针对事件一,插接式母线槽施工技术要求及采购的母线槽进场时间的判断如下:

(1)事件一中,母线槽受潮,经干燥后,每节母线槽的绝缘电阻不得小于20MΩ。测试不合格不得安装。母线槽安装中必须随时做好防水渗漏措施,安装完毕后要认真检查,确保完好正确。

(2)插接式母线槽位于供电干线上,应安排在供电干线施工前,即在6月11日之前进场。

4.计划调整后7月下旬每天安排有:供电干线施工(30人)、室内配电施工(40人)、照明灯具安装(30人)和开关、插座安装的工作人员(20人)在现场施工,因此共有施工人员:30+40+30+20=120人。

施工人员配置的依据包括:项目所需劳动力的种类及数量;项目的进度计划;项目的劳动力资源供应环境。

5.事件二中,照明配电箱的施工技术要求及整改措施如下:

(1)针对事件二,40套灯箱接到就近的射灯照明N4回路上,额定电流为16A的开关调换为32A开关不符合有关规定。照明配电箱的施工技术要求:照明配电箱内每一单相分支回路的电流不宜超过16A,灯具数量不宜超过25个。

(2)整改措施:将40套广告灯箱分装在两个回路N5、N6上,每个回路20套灯具,两个回路开关仍采用原设计额定电流为16A。

案例分析题六[2013年真题]

【背景资料】

某机电工程施工单位承包了一项设备总装配厂房钢结构安装工程。合同约定,钢结构主体材料H型钢由建设单位供货。根据住建部关于《危险性较大的分部分项工程安全管理办法》的规定,本钢结构工程为危险性较大的分部分项工程。施工单位按照该规定的要求,对钢结构安装工程编制了专项方案,并按规定程序进行了审批。

钢结构屋架为桁架,跨度30m,上弦为弧线形,下弦为水平线,下弦安装标高为21m。单片桁架吊装重量为28t,采用地面组焊后整体吊装。施工单位项目部采用2台起重机抬吊的方法,选用60t汽车式起重机和50t汽车式起重机各一台。根据现场的作业条件,60t起重机最大吊装能力为15.7t,50t起重机最大吊装能力为14.8t。项目部认为起重机的总吊装能力大于桁架总重量,满足要求,并为之编写了吊装技术方案。

施工过程中发生了如下事件:

事件一:监理工程师审查钢结构屋架吊装方案时,认为若不计索吊具重量,吊装方案亦不可行。

事件二:监理工程师在工程前期质量检查中,发现钢结构用H型钢没有出厂合格证和材质证明,也无其他检查检验记录。建设单位现场负责人表示,材料质量由建设单位负责,并要求尽快进行施工,施工单位认为H型钢是建设单位供料,又有其对质量的承诺,因此仅进行数量清点和外观质量检查后就用于施工。

事件三:监理工程师在施工过程中发现项目部在材料管理上有失控现象,钢结构安装作业队存在材料错用的情况。追查原因是作业队领料时,钢结构工程的部分材料被承担外围工程的作业队领走,所需材料存在较大缺口。为赶工程进度,领用了项目部材料库无标识的材料,经检查,项目部无材料需用计划。为此监理工程师要求整改。

【问题】

1.除厂房钢结构安装外,至少还有哪项工程属于危险性较大的分部分项工程?专项方案实施前应由哪些人审核签字?

2.通过计算吊装载荷,说明钢结构屋架起重吊装方案为什么不可行?

3.事件二中,施工单位对建设单位供应的H型钢放宽验收要求的做法是否正确?说明理由。施工单位对这批H型钢还应做出哪些检验工作?

4.针对事件三所述的材料管理失控现象,项目部在材料管理上应做出哪些改进?

【参考答案】

1.除厂房钢结构安装外,至少还有起重吊装及安装拆卸工程属于危险性较大的分部分项工程。专项方案实施前应由施工单位技术负责人和项目总监理工程师审核签字。

2.若不计索吊具重量,其最小计算载荷=k1k2Q=1.1×1.1×28=33.88t。而两台汽车式起重机的最大吊装能力分别是15.7t和14.8t,合计吊装能力=15.7+14.8=30.5t,小于最小计算载荷,所以,钢结构屋架起重吊装方案不可行。

3.事件二中,施工单位对建设单位供应的H型钢放宽验收要求的做法不正确。

理由:在材料进场时必须根据进料计划、送料凭证、质量保证书或产品合格证,进行材料的数量和质量验收;验收要做好记录、办理验收手续;要求复检的材料应有取样送检证明报告;对不符合计划要求或质量不合格的材料应拒绝接收。

4.针对事件三所述的材料管理失控现象,项目部材料管理上应做出以下改进:凡有定额的工程用料,凭限额领发材料;施工设施用料也实行定额发料制度,以设施用料计划进行总控制;超限额的用料,在用料前应办理手续,填制限额领料单,注明超额原因,经签发批准后实施;建立领发料台账,记录领发和节超状况。

案例分析题七[2013年真题]

【背景资料】

A公司总承包某地一扩建项目的机电安装工程,材料和设备由建设单位提供。A公司除自己承担主工艺线设备安装外,非标准件制作安装工程、防腐工程等均要分包给具有相应施工资质的分包商施工。考虑到该地区风多雨少的气候,建设单位将紧靠河边及施工现场的一所弃用学校提供给A公司项目部,项目部安排两层教学楼的一层做材料工具工作,二层作现场办公室,楼旁临河边修建简易厕所和浴室,污水直接排入河中,并对其他空地做了施工平面布置,如图4-3所示。

开工前,项目部遵循“开源与节流相结合的原则及项目成本全员控制原则”签订了分包合同,制订了成本控制目标和措施。施工中由于计划多变、设计变更多、管理不到位,造成工程成本严重超过预期。

在露天非标准制作时,分包商采用CO2气体保护焊施焊,质检员予以制止。动态炉窑焊接完成后,项目部即着手炉窑的砌筑,监理工程师予以制止。砌筑后,在没有烘炉技术资料的情况下,项目部根据在某场的烘炉经验开始烘炉,又一次遭到监理工程师的制止。

在投料保修期间,设备运行不正常甚至有部件损坏,主要原因有:(1)设备制造质量问题;(2)建设单位工艺操作失误;(3)安装精度问题。建设单位与A公司因质量问题的责任范围发生争执。

【问题】

1.项目部的施工平面布置对安全和环境保护会产生哪些具体危害?

2.项目部在施工阶段应如何控制成本?

3.说明质检员在露天制作场地制止分包商继续作业的理由,应采取哪些措施以保证焊接质量?

4.分别说明动态炉窑砌筑和烘炉时两次遭监理工程师制止的原因?

5.分别指出保修期间出现的质量问题应如何解决?

【参考答案】

1.项目部的施工平面布置对安全和环境保护产生的危害如下:

(1)油库与办公区相邻,产生易燃易爆情况会危及办公区的人员。

(2)非标制作有光声污染,离居民区太近。

(3)喷砂会产生空气污染、沙尘污染,离居民区太近。喷砂场地应与油库、危险品库相邻。

(4)浴室、厕所污水直接排入河中有水污染。

(5)危险品离河流太近,泄露会造成水污染。

2.项目部在施工阶段应按以下方法控制成本:

(1)对分解的计划成本进行落实。

(2)记录、整理、核算实际发生的费用,计算实际成本。

(3)进行成本差异分析,采取有效的纠偏措施,充分注意不利差异产生的原因,以防对后续作业成本产生不利影响或因质量低劣而造成返工现象。

(4)注意工程变更,关注不可预计的外部条件对成本控制的影响。

3.质检员在露天制作场地制止分包商继续作业的理由:非标准件制作是露天作业,且本地区风多,二氧化碳气体保护焊飞溅较大,有风不能施焊,会对焊接质量造成影响。

保证焊接质量采取的措施如下:

(1)焊接方法的选用,进行焊接工艺评定。

(2)焊接设备和焊接材料的选用。

(3)焊接质量的检验,包括焊前检验、焊接中检验、焊后检验。

4.动态炉窑砌筑时遭监理工程师制止的原因是:焊接后不能马上砌筑,工业炉砌筑工程应于炉子基础、炉体骨架结构和有关设备安装完毕,经检查合格并签订工序交接证明书后,才可进行施工。

动态炉窑烘炉时遭监理工程师制止的原因是:因为不能仅凭经验进行烘炉,烘炉必须先制定工业炉的烘炉计划,准备烘炉用机械和工机具,编制烘炉期间筑炉专业的施工作业计划,按照烘炉曲线和操作规程进行。

5.保修期间出现的质量问题的解决如下:

(1)设备制造质量问题造成的损失,应由建设单位承担修理费用,施工单位协助修理。

(2)建设单位工艺操作失误造成的损失,其修理费用或者重建费用由建设单位负担。

(3)安装精度问题造成的损失,应由施工单位负责修理。

案例分析题八[2012年真题]

【背景资料】

A施工单位总承包某石油库区改扩建工程,主要工程内容包括:(1)新建4台50000m3浮顶油罐;(2)罐区综合泵站及管线;(3)建造18m跨度钢混结构厂房和安装1台32t桥式起重机;(4)油库区原有4台10000m3拱顶油罐开罐检查和修复。

A施工单位把厂房建造和桥式起重机安装工程分包给具有相应资质的B施工单位。

工程项目实施中做了以下工作:

工作1:A施工单位成立了工程项目部。项目部编制了职业健康安全技术措施计划,制订了风险对策和应急预案。

工作2:根据工程特点,项目部成立了消防领导小组,落实了消防责任制和责任人员,加强了防火、易燃易爆物品等的现场管理措施。

工作3:为保证库区原有拱顶罐检修施工安全,项目部制订了油罐内作业安全措施。主要内容包括以下几点:

(1)关闭所有与油罐相连的可燃、有害介质管道的阀门,并在作业前进行检查。

(2)油罐的出、人口畅通。

(3)采取自然通风,必要时强制通风。

(4)配备足够数量的防毒面具等。

(5)油罐内作业使用电压为36V的行灯照明,且有金属保护罩。

工作4:B施工单位编制了用桅杆系统吊装32t桥式起重机吊装方案,由B单位技术总负责人批准后实施。

【问题】

1.项目部制订的应急预案的主要内容有哪些?

2.列出现场消防管理的主要具体措施。

3.指出并纠正项目部的油罐内作业安全措施的不妥或错误之处,并补充遗漏的内容。

4.32t桥式起重机吊装方案的审批程序是否符合规定要求?说明理由。

【参考答案】

1.项目部制订的应急预案的主要内容如下:

(1)应急工作的组织及相应职责。

 (2)可依托的社会力量(如消防、医疗卫生等部门)、救援程序。

(3)内部、外部信息交流的方式和程序。

(4)危险物质信息及对紧急状态的识别,包括物质的危害因素以及发生事故时应采取的有效措施。

(5)应急避险的行动程序(撤离逃生路线图)。

(6)相关人员的应急培训程序。

2.现场消防管理的主要具体措施如下:

(1)施工现场有明显防火标志,消防通道畅通,消防设施、工具、器材符合要求;施工现场不准吸烟。

(2)易燃、易爆、剧毒材料必须单独存放,搬运、使用符合标准;明火作业要严格审批程序,电、气焊工必须持证上岗。

(3)施工现场有保卫、消防制度和方案、预案,有负责人和组织机构,有检查落实和整改措施。

3.项目部的油罐内作业安全措施的不妥或错误之处及纠正如下:

(1)不妥或错误之处:关闭所有与油罐相连的可燃、有害介质管道的阀门,并在作业前进行检查。

纠正:不仅要关闭相应的阀门,还必须用盲板使其与有限空间隔绝,且盲板应挂牌标示。

(2)不妥或错误之处:油罐内作业使用电压为36V的行灯照明。

纠正:在金属容器内作业使用的行灯电压不得超过12V。

补充遗漏的内容:

(1)执行“进入有限空间作业票”的相关要求。

(2)执行对有限空间容积内的气体取样分析的相关要求。

(3)严格执行监护制度。

4.32t桥式起重机吊装方案的审批程序不符合规定要求。

理由:根据《危险性较大的分部分项工程安全管理办法》规定,起重量300kN及以上起重设备安装工程的吊装方案,施工单位应当组织专家对专项方案进行论证,再经施工企业技术负责人审批。实行总承包管理的项目,由总承包单位组织专家论证会。32t桥式起重机的起重量超过300kN,因此,正确的审批程序是:B施工单位编制桅杆系统吊装32t桥式起重机施工方案,经内部审核后报A施工单位,由A施工单位组织专家论证,再经A施工单位技术总负责人审核后报总监理工程师(建设单位技术总负责人)批准执行。

案例分析题九[2011年真题]

【背景资料】

某厂新建一条大型汽车生产线建设工程,内容包括:土建施工、设备安装与调试、钢结构工程、各种工艺管道施工、电气工程施工等。工程工期紧,工程量大,技术要求高,各专业交叉施工多。通过招标确定该工程由具有施工总承包一级(房建、机电)资质的A公司总承包,合同造价为15200万元,A公司将土建施工工程分包给具有相应资质的B公司承包。

A公司项目的管理人员进场后,成立了安全领导小组并配备了两名专职安全管理员,B公司配备了两名兼职安全管理员,A公司项目部建立了安全生产管理体系,制订了安全生产管理制度。

在4000t压机设备基础施工前,B公司制订了深基坑支护专项安全技术方案,并报B公司总工程师审批,在基坑开挖过程中,发生坍塌,造成两人重伤,一人轻伤。事故发生后经检查确认,B公司未制订安全技术措施,A公司未明确B公司的安全管理职责,A公司、B公司之间的安全管理存在问题,该施工项目被地方政府主管部门要求停工整顿,项目经整顿合格后,恢复施工。

A公司在设备基础位置和几何尺寸及外观、预埋地脚螺栓验收合格后,即开始了4000t压机设备的安装工作,经查验4000t压机设备基础验收资料不齐,项目监理工程师下发了暂停施工的“监理工作通知书”。

【问题】

1.项目部配置的安全管理人员是否符合规定要求?说明理由。

2.基坑支护安全专项技术方案审核是否符合规定要求?说明理由。

3.简要说明A公司、B公司之间正确的安全管理闭口流程。

4.对4000t压机基础还应提供哪些合格证明文件和详细记录?

【参考答案】

1.项目部配置的安全管理人员不符合规定要求。

理由:由于项目的合同造价超过1亿元,按有关规定,A公司项目部应根据生产实际情况设立安全生产监督管理部门,并配备专职安全生产管理人员不少于3人,且按专业配备安全生产管理人员。B公司为专业分包公司,应当配置专职安全生产管理人员至少1人,并根据所承担的分部分项的工程量和施工危险程度增加。

2.基坑支护安全专项技术方案审核不符合规定要求。

理由:深基坑支护属于超过一定范围的危险性较大的分部分项工程,其专项安全技术方案先经B公司内部审核后,由B公司技术负责人签字后报A公司技术部门审批,由A公司组织相关专家进行专项安全方案的论证后,报A公司企业技术负责人签字后报监理单位,最后由总监理工程师签字批准。

3.A公司、B公司之间正确的安全管理闭口流程是:A公司负责安全总体策划→A公司制定全场性安全管理制度→B公司在合同中承诺执行→A公司明确B公司的安全管理职责→B公司依据工程特点制订相应的安全措施→B公司报A公司审核批准后执行。

4.对4000t压机基础还应提供的合格证明文件和详细记录有:

(1)设备基础质量合格证明文件,详细记录验收的混凝土配合比、混凝土养护及混凝土强度是否符合设计要求;如果对设备基础的强度有怀疑时,可请有检测资质的工程检测单位,采用回弹法或钻芯法等对基础的强度进行复测。

(2)设备基础的预压强度试验合格证明,并有预压沉降详细记录。

(3)设备基础的位置,几何尺寸验收资料或记录等。

案例分析题十[2011年真题]

【背景资料】

A公司以EPC交钥匙总承包模式中标非洲北部某国一机电工程项目,中标价2.5亿美元。合同约定,总工期36个月,支付币种为美元。设备全套由中国制造,所有技术标准、规范全部执行中国标准和规范。工程进度款每月10日前按上月实际完成量支付,竣工验收后全部付清。工程进度款支付每拖欠1d,业主需支付双倍利息给A公司。工程价格不因各种费率、汇率、税率变化及各种设备、材料、人工等价格变化而作调整。施工过程中发生了下列事件:

事件一:A公司因(1)当地发生短期局部战乱,造成工期延误30d,直接经济损失30万美元;(2)原材料涨价,增加费用150万美元;(3)所在国劳务工因工资待遇罢工,工期延误5d,共计增加劳务工工资50万美元;(4)美元贬值,损失人民币1200万元;(5)进度款多次拖延支付,影响工期5d,经济损失(含利息)40万美元;(6)所在国税率提高,税款比原来增加50万美元;(7)遇百年一遇大洪水,直接经济损失20万美元,工期拖延10d。

事件二:中央控制室接地极施工时,A公司以镀锌角钢作为接地极,遭到业主制止,要求用铜棒作接地极,双方发生分歧。

事件三:负荷试运行时,出现短暂停机,粉尘排放浓度和个别设备噪声超标,经修复、改造和反复测试,各项技术指标均达到设计要求,业主及时签发竣工证书并予以结算。

【问题】

1.A公司中标的工程项目包含哪些承包内容?

2.A公司除自身的风险外还有哪些风险?

3.针对事件一,计算工期索赔和费用索赔。

4.业主提出用铜棒代替镀锌角钢的要求是否合理?说明理由。可怎么协调处理?

5.简述机电设备负荷试运行应达到的标准。

【参考答案】

1.A公司中标的工程项目包含的承包内容有:全部设计、设备及材料采购、土建及安装施工、试运转直至投产运行。

2.A公司除自身的风险外还有的风险:(1)材料设备风险;(2)人员风险;(3)组织协调风险;(4)政治及社会风险;(5)自然环境风险;(6)经济风险。

3.工期索赔:30+5+10=45d。

费用索赔=40万美元。

4.业主提出用铜棒代替镀锌角钢的要求不合理。

理由:合同计价方式为EPC,且合同规定所有标准规范执行中国标准,A公司用镀锌角钢作为接地极符合中国标准的规范要求,业主提出的质量标准高于合同标准。

协调处理办法:应按设计变更程序处理。

5.机电设备负荷试运转应达到的标准:

(1)生产装置连续运行,生产出合格产品,一次投料负荷试运行成功。

(2)负荷试运行的主要控制点正点到达。

(3)不发生重大设备、操作、人身事故,不发生火灾和爆炸事故。

(4)环保设施做到“三同时”,不污染环境。

(5)负荷试运行不得超过试车预算,经济效益好。

案例分析题十一[2010年真题]

【背景资料】

某公司总承包某厂煤粉制备车间新增煤粉生产线的机电设备安装工程,新生产线与原生产线相距不到10m,要求扩建工程施工期间原生产线照常运行,工程内容包括一套球磨机及其配套的输送、喂料等辅机设备安装;电气及自动化仪表安装;一座煤粉仓及车间的非标管道制作及安装;煤粉仓及煤粉输送管道保温;无负荷调整试运转。

项目部组建后立即着手下列工作:

(1)根据工程内容安排各专业的施工顺序。

(2)根据本工程的特点分析紧急状态并制订应急预案。

(3)制订球磨机吊装方案。球磨机筒体单重50t,安装高度1.2m,拟采用90t汽车式起重机吊装,在现场许可的合适工况条件下90t汽车式起重机吊装能力为52t。

(4)制订安装质量保证措施和质量标准,其中对关键设备球磨机的安装提出了详尽的要求:在垫铁安装方面,每组垫铁数量不得超过6块,平垫铁从下至上按厚薄顺序摆放,最厚的放在最下层,最薄的放在最顶层,安装找正完毕后,最顶层垫铁与设备底座点焊牢固以免移位。

(5)制订煤粉仓施工方案。考虑到煤粉仓整体体积大,安装位置标高20m,故组对成两段吊装,就位后进行上下段连接焊缝的内外焊接。内部焊接时考虑到仓内空间狭窄,无通风孔,故暂打开仓顶防爆孔作为透气孔,并采用36V安全行灯作为内部照明。

【问题】

1.安排本工程的施工顺序。

2.本安装工程中的紧急状态主要应包括哪些?

3.通过吊装载荷计算,说明球磨机吊装方案是否可行。

4.纠正球磨机垫铁施工方案中存在的问题。

5.煤粉仓仓内焊接工作存在哪些安全隐患?为什么?应采取哪些解决措施?

【参考答案】

1.本工程的施工顺序为:球磨机安装→其他辅机安装→煤粉仓制作安装→非标管道

制作安装→电气及自动化仪表安装→保温→无负荷调试。

2.本安装工程中的紧急状态主要包括:火灾、爆炸、大型设备吊装事故、有毒有害气体中毒、高处坠落、触电。

3.考虑动载荷系数的计算载荷=50×1.1=55t,计算载荷55t大于起重机吊装能力52t,故方案不可行。

4.球磨机垫铁施工方案中存在的问题有:

(1)每组垫铁总数不得超过5块;

(2)最薄的一块垫铁应放在中间;

(3)垫铁之间应点焊牢固;

(4)垫铁不得与设备底座点焊;

5.存在的安全隐患有:

(1)粉煤制备车间新增煤粉生产线的机电设备安装工程,新生产线与原生产线相距不到10m,扩建工程施工期间原生产线照常运行,空气中必然含有煤粉,当煤粉含量达到一定浓度,在有引燃物存在的条件下,可引起爆炸,产生火灾,故存在爆炸、火灾安全隐患。

(2)仓内人员易发生有毒气体中毒,这是因为焊接时会产生有毒有害气体,且仓内空间有限、通风不良。

(3)仓内人员易发生触电事故,因为金属容器内36V电压过高。

(4)弧光和烟尘。

应采取的措施有:

(1)关闭所有与有限空间相连的可燃、有毒介质的阀门,用盲板使其与有限空间隔绝,悬挂警示标志,且在作业前检查。

(2)仓内应采取自然甚至强制通风。

(3)设通畅的临时出入口。

(4)配备一定数量的防毒面具、呼吸器等,设置监护人员。

(5)更换行灯,使电压不超过12V。

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
