案例分析题一[2015年真题]

【背景资料】

某公司承建一项道路改扩建工程,长3.3km,设计宽度40m,上下行双幅路;现况路面铣刨后加铺表面层形成上行机动车道,新建机动车道面层为三层热拌沥青混合料。工程内容还包括新建雨水、污水、给水、供热、燃气工程。工程采用工程量清单计价;合同要求4月1日开工,当年完工。

项目部进行了现况调查:工程位于城市繁华老城区,现况路宽12.5m,人机混行,经常拥堵;两侧密布的企事业单位和民居多处位于道路红线内;地下老旧管线多,待拆改移。在现场调查基础上,项目部分析了工程施工特点及存在的风险,对项目施工进行了综合部署。

施工前,项目部编制了交通导行方案,经有关管理部门批准后组织实施。

为保证沥青表面层的外观质量,项目部决定分幅、分段施工沥青底面层和中面层后放行交通,整幅摊铺施工表面层。施工过程中,由于拆迁进度滞后,致使表面层施工时间推迟到当年12月中旬。项目部对中面层进行了简单清理后摊铺表面层。

施工期间,根据建设单位意见,增加了3个接顺路口,结构与新建道路相同。路口施工质量验收合格后,项目部以增加的工作量作为合同变更调整费用的计算依据。

【问题】

1.本工程施工部署应考虑哪些特点?

2.简述本工程交通导行的整体思路。

3.道路表面层施工做法有哪些质量隐患?针对隐患应采取哪些预防措施?

4.接顺路口增加的工作量部分应如何计量计价?

【参考答案】

1.本工程施工部署应考虑的特点:

(1)除道路改扩建外还有新建雨水、污水、给水、供热、燃气工程,施工专业数量多,且专业工程交错;

(2)合同要求4月1日开工,当年完工。工期要求较短,时间紧,任务重;

(3)工程位于城市繁华老城区,现况路宽12.5m,人机混行,经常拥堵,交通道路状况较为复杂;

(4)两侧密布的企事业单位和居民多处位于道路红线内,拆迁作业困难,拆迁进度影响开工时间,必须考虑;

(5)地下老旧管线多,待拆改修,土方开挖施工时应考虑地下管线情况,及相关部门的配合协调。

2.本工程交通导行的整体思路:

(1)项目部应根据施工设计图纸及施工部署,调查现场及周围的交通车行量及高峰期,预测高峰流量,研究设计占路范围、期限及围挡警示布置。

(2)对现场居民出行路线进行核查,并结合规划围挡的设计,划定临时用地范围、施工区、办公区等出口的位置,应减少施工车辆与社会车辆交叉,以避免出现交通拥堵。

(3)对预计设置临时施工便线、便桥位置进行实地详勘,以便尽可能利用现况条件。

(4)交通导行方案设计必须周密考虑各种因素,满足社会交通流量,保证高峰期的需求,选取最佳方案并制定有效的保护措施。

(5)交通导行方案要有利于施工组织和管理,确保车辆行人安全顺利通过施工区域,以使施工对人民群众、社会经济生活的影响降到最低。

(6)交通导行应纳入施工现场管理,交通导行应根据不同的施工阶段设计交通导行方案。

(7)交通导行图应与现场平面布置图协调一致。

(8)采取不同的组织方式,保证交通流量、高峰期的需要。

(9)交通导行方案应制定交通导行保证措施,在获得交通管理和道路管理部门的批准后组织实施。

3.道路表面层施工做法有关的隐患及预防措施:

(1)质量隐患:当年12月施工沥青表面层摊铺。因为12月份气温较低,而沥青摊铺时严禁在冬期施工的,摊铺温度过低,混合料就会报废。

预防措施:气温较低时,可采用适当提高混合料出厂温度,运输车加装保温措施,保证摊铺温度。

(2)质量隐患:对中面层进行简单清理后就施工表面层。因为提前开放交通,所以中面层和表面层之间的粘结力不能保证,只做简单的清理是不能达到良好的效果。预防措施:应该仔细清理中面层后,加铺一层粘层油,再摊铺表面层,这样可以加强沥青层之间的粘结效果,提高整体强度。

4.新增工程量是建设单位要求,所以应该以设计变更的方式进行合同价款调整。由于结构与新建道路相同,所以如果新增工程量超过合同约定范围,合同约定范围以内的按原合同量和单价计价,合同约定范围以外的,应按约定调整价格;新增工程量没有超过合同范围,应按原合同工程量计量,原合同单价计价。

案例分析题二[2014年真题]

【背景资料】

A公司承接一项DN1000mm天然气管线工程,管线全长4.5km,设计压力4.0MPa,材质1485,除穿越一条宽度为50m的非通航河道采用泥水平衡法顶管施工外,其余均采用开凿明挖施工,B公司负责该工程的监理工作。

工程开工前,A公司查勘了施工现场,调查了地下设施,管线和周边环境,了解水文地质情况后,建议将顶管法施工改为水平定向钻施工,经建设单位同意后做了变更手续,A公司编制了水平定向钻施工专项方案。建设单位组织了包含B公司总工程师在内的5名专家对专项方案进行了论证,项目部结合论证意见进行了修改,并办理了审批手续。

为顺利完成穿越施工,参建单位除研究设定钻进轨迹外,还采用专业浆液现场配制泥浆液,以便在定向钻穿越过程中起到如下作用:软化硬质土层、调整钻进方向、润滑钻具、为泥浆马达提供保护。

项目部按所编制的穿越施T专项方案组织施工,施工完成后在投入使用前进行了管道功能性试验。

【问题】

1.简述A公司将顶管法施工变更为水平定向钻施工的理由。

2.指出本工程专项方案论证的不合规之处并给出正确的做法。

3.试补充水平定向钻泥浆液在钻进中的作用。

4.列出水平定向钻有别于顶管施工的主要工序。

5.本工程管道功能性试验如何进行?

【参考答案】

1.A公司将顶管法施工变更为水平定向钻施工的理由:顶管法施工成本高,施工距离较长;定向钻施工速度快,施工距离较短。背景资料中,河道宽度为50m,施工距离较短,适宜采用水平定向钻施工。

2.本工程专项方案论证的不合规之处及正确做法:

(1)不合规之处:建设单位组织专家进行专项方案论证。

正确做法:应由A公司(施工单位)组织专家论证。

(2)不合规之处:专家组成员中包含B公司总工程师。

正确做法:本项目参建各方的人员不得以专家身份参加专家论证会,因此,专项方案论证专家组成员不应包括建设、监理、施工、勘察、设计单位的专家。

3.水平定向钻泥浆液在钻进中的作用还包括:携带和悬浮钻屑、稳定孔壁、降低回转扭矩、拉管阻力。

4.水平定向钻有别于顶管施工的主要工序:钻机就位、导向孔施工、扩孔施工、回拖管线、泥浆配置。

5.本工程管道功能性试验应按管道吹扫、强度试验、严密性试验的顺序进行。

(1)管道吹扫:管道及其附件组装完成并在试压前,应按设计要求进行气体吹扫或清管球清扫。

(2)强度试验:需进行气压试验和水压试验。

(3)严密性试验:严密性试验应在强度试验合格且燃气管道全部安装完成后进行。

 案例分析题三[2013年真题]

【背景资料】

某公司低价中标跨越城市主干道的钢混凝土结构桥梁工程,城市主干道横断面如图3-1所示。

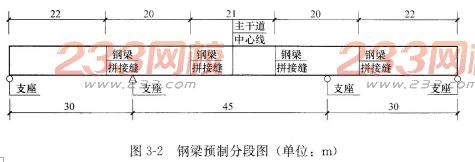

三跨连续梁的桥跨组合:30m+45m+30m,钢梁(单箱单室钢箱梁)分5段工厂预制、现场架设拼接,分段长度22m+20m+21m+20m+22m,如图3-2所示。桥面板采用现浇后张预应力混凝土结构,由于钢梁拼接缝位于既有城市主干道上方,在主干道上方设置施工支架、搭设钢梁段拼接平台对现状道路交通存在干扰问题。针对本工程的特点,项目部编制了施工组织设计方案和支架专项方案,支架专项方案通过专家论证。依据招标文件和程序将钢梁加工分包给专业公司,签订了分包合同。

【问题】

1.除支架专项方案外,还需编制其他哪些专项方案?

2.钢梁安装时,主干道应设几座支架?是否需要占用机动车道?并说明理由。

3.施工支架专项方案需要哪些部门审批?

4.钢梁加工分包经济合同签订需要注意哪些事项?

【参考答案】

1.除支架专项方案外,还需编制的专项方案有:(1)基础施工(基坑、承台、模板)方案;(2)地下、地上管线保护方案;(3)预应力张拉及浇筑方案;(4)吊装及运输方案;(5)焊接及拼装方案;(6)监控量测方案;(7)交通导行方案;(8)其他设计和规范要求的方案。

2.钢梁安装时,在主干道上应设两座支架。需要占用机动车道。

理由:通过分析图纸,梁的居中段长度为21m,主干道与绿化带宽24m,两头支架正好落在主干道内,离路边2m处。

3.施工支架专项方案的审批:

(1)施工专项方案应经项目经理组织、技术负责人编制,应根据专家论证意见修改确定后,经施工单位技术负责人、项目总监理工程师、建设单位项目负责人审核签字后实施。

(2)本案例涉及包括园林绿化管理部门、路政管理部门、交通管理部门、物业产权单位等相关部门,应经过其审批同意。

(3)应报政府主管部门备案,如有变更,按原程序重新审批。

4.钢梁加工分包经济合同签订注意事项:(1)分包合同必须依据总包合同签订,满足总包合同工期和质量方面的要求;(2)本案例属于低价合同,应按照施工图预算严格控制分包价格,留有余地;(3)应另行签订安全管理责任协议,明确双方需要协调配合的工作。

案例分析题四[2013年真题]

【背景资料】

某公司承包了一条单跨城市隧道,隧道长度为800m,跨度为15m,地质条件复杂,设计采用浅埋暗挖法施工,支护结构由建设单位直接分包给一家专业施工单位。

施工准备阶段,该公司项目部建立了现场管理体系,设立了组织机构,确立了项目经理岗位职责及工作程序。在暗挖加固支护材料的选用上,通过不同掺量的喷射混凝土试验来确定最佳掺量。

施工阶段,项目部根据工程的特点,对施工现场采取了一系列的职业病防范措施,安设了通风换气装置和照明设施。

工程预验收阶段,总承包单位与分包单位分别向城市建设档案馆提交了竣工验收资料,专业分包单位的资料直接由专业监理工程师签字。

【问题】

1.根据背景资料,该隧道可采取哪些浅埋暗挖施工方案?

2.现场管理体系中还需增加哪些人员岗位职责和工作程序?

3.最佳掺量的试验要确定喷射混凝土的哪两项控制指标?

4.现场职业病防范措施还应增加哪些内容?

5.城市建设档案馆是否会接收总承包单位、分包单位分别递交的资料?总承包工程项目施工资料汇集、整理的原则是什么?

【参考答案】

1.根据背景资料,该隧道可选择的浅埋暗挖法:(1)双侧壁导坑法;(2)中隔壁法(CD);(3)交叉中隔壁法(CRD);(4)中洞法、侧洞法。

2.现场管理体系中还需增加下列人员的岗位职责和工作程序:(1)项目安全负责人;(2)项目技术负责人;(3)施工员;(4)资料员;(5)分包单位负责人;(6)班组长;(7)其他仓库管理员、会计、保安员等重要岗位。

3.最佳掺量的试验要确定喷射混凝土的初凝时间和终凝时间两项控制指标。

4.现场职业病防治措施应该增加的内容有:

(1)为保持空气清洁或使温度符合职业卫生要求而安设的采光设施。

(2)为消除粉尘危害和有毒物质而设置的除尘设备和消毒设施。

(3)防治辐射、热危害的装置及隔热、防暑、降温设施。

(4)为职业卫生而设置的对原材料和加工材料消毒的设施。

(5)减轻或消除工作中的噪声及振动的设施。

5.城市建设档案馆不会接收总承包单位、分包单位分别递交的资料。

总承包工程项目施工资料汇集、整理的原则:

(1)由总承包单位负责汇集整理所有有关施工资料,分包单位应主动向总承包单位移交有关施工资料。

(2)资料应随施工进度及时整理,所需表格应按有关法规的规定认真填写。

(3)工程资料应为原件,应随工程进度同步收集、整理并按规定移交。

(4)竣工验收前,建设单位应请当地城建档案管理机构对施工技术资料进行预验收,预验收合格后方可竣工验收。

案例分析题五[2013年真题]

【背景资料】

A公司为某水厂改扩建工程总承包单位。工程包括新建滤池、沉淀池、清水池、进水管道及相应的设备安装。其中设备安装经招标后由B公司实施。施工期间,水厂要保持正常运营。新建清水池为地下式构筑物。池体平面尺寸为128m×30m,高度为7.5m,纵向设两道变形缝,其横断面及变形缝构造如图3-3、图3-4所示。鉴于清水池为薄壁结构且有顶板,方案确定清水池高度方向上分三次浇筑混凝土,并合理划分清水池的施工段。

A公司项目部进场后将临时设施中生产设备搭设在施工的构筑物附近,其余的临时设施搭设在原厂区构筑物之间的空地上,并与水厂签订施工现场管理协议。B公司进场后,A公司项目部安排B公司临时设施搭设在厂区内的滤料堆场附近,造成部分滤料损失。水厂物资部门向B公司提出赔偿滤料损失的要求。

【问题】

1.分析本案例中施工环境的主要特点。

2.清水池高度方向施工需设置几道施工缝,应分别在什么部位?

3.指出图3-4中a、b材料的名称。

4.简述清水池划分施工段的主要依据和施工顺序,清水池混凝土应分几次浇筑?

5.列出本工程其余临时设施种类,指出现场管理协议的责任主体。

6.简述水厂物资部门的索赔程序。

【参考答案】

1.本案例中施工环境的主要特点:露天施工,环境复杂,危险性大,交叉作业多,特种作业多,需要协调多,场地限制,新旧工程同时建设,生产不停,环保文明。

2.清水池高度方向施工需设置2道施工缝。一道设在底板上池壁八字墙上150~200mm处,另一道设在顶板八字墙下150~300mm处。

3.图3-4中,a材料的名称为防水嵌缝材料;b材料的名称为中埋式止水带。

4.清水池划分施工段的主要依据:(1)相关规范要求;(2)设计特殊性要求;(3)施工缝、变形缝、立柱的位置;(4)现有机械设备条件及劳动力情况;(5)划分应有利于安全和质量;(6)方便施工。

清水池施工顺序:测量放样→基坑开挖→基础处理→垫层→防水层→底板浇筑→池壁浇筑→顶板浇筑→功能性试验。

清水池混凝土应分9次浇筑。

5.本工程其余临时设施种类有:

(1)办公设施,包括办公室、会议室、保卫传达室。

(2)生活设施,包括宿舍、食堂、厕所、淋浴室、阅览娱乐室、卫生保健室。

(3)辅助设施,包括道路、现场排水设施、围墙、大门等。

现场管理协议的责任主体:A公司和水厂。

6.水厂物资部门应由企业出面,通过监理单位进行反索赔。应根据总承包合同向A公司提出索赔,由A公司再根据分包合同向B公司追偿。但水厂应在一定时间内提供有效损失证明、明确索赔理由和对象,提出索赔金额。

案例分析题六[2012年真题]

【背景资料】

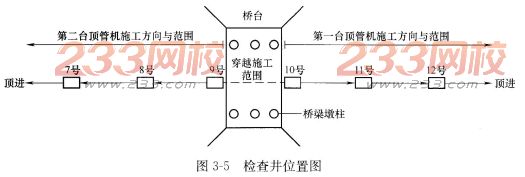

A公司中标某市污水管工程,总长1.7km。采用1.6~1.8m混凝土管,其埋深为-4.3~-4.1m,各井间距8~10m。地质条件为黏性土层,地下水位置距离地面-3.5m。项目部确定采用两台顶管机同时作业,一号顶管机从8号井作为始发井向北顶进,二号顶管机从10号井作为始发井向南顶进。工作井直接采用检查井位置(施工位置如图3-5所示)。A公司编制了顶管工程施工方案,并已经通过专家论证。

施工过程中发生如下事件:

(1)因拆迁原因,使9号井不能开工。第二台顶管设备放置在项目部附近小区绿地暂存28d。

(2)在穿越施工条件齐全后,为了满足建设方要求,项目部将10号井作为第二台顶管设备的始发井,向原8号井顶进。施工方案经项目经理批准后实施。

【问题】

1.本工程中工作井是否需要编制专项方案?说明理由。

2.设备放在小区绿地暂存,应履行哪些程序或手续?

3.10号井改为向8号井顶进的始发井,应做好哪些技术准备工作?

4.项目经理批准施工变更方案是否妥当?说明理由。

5.项目部就事件(1)的拆迁影响,可否向建设方索赔?如可索赔,简述索赔项目。

【参考答案】

1.本工程中工作井需要编制专项方案。

理由:工作井是采用检查井改造的,其埋深为-4.3~-4.1m,最浅处深度都达到-5.7m,混凝土管直径1.6~1.8m,带水顶管作业,属于危险性较大的分部分项工程,必须编制施工专项方案,且须经专家论证。

2.设备放在小区绿地暂存,应履行的程序或手续:须经城市人民政府城市绿化行政主管部门同意,并按照有关规定办理,临时用地手续。

3.10号井改为向8号井顶进的始发井,应做好的技术准备工作:必须执行变更程序;开工前必须编制专项施工方案,并按规定程序报批;技术负责人对全体施工人员进行书面技术交底,交底资料签字保存并归档;调查和保护施工影响区内的建构筑物和地下管线;对检查井进行加固,布置千斤顶、顶柱、后背;工作井上方设截水沟和防淹墙,防止地表水流入工作井;交通导行方案,工作井范围内设围挡、警示标志、夜间红灯示警;对桥梁监测变形量。

4.项目经理批准施工变更方案不妥。

理由:施工方案的变更必须报企业负责人和总监理工程师批准后方能实施。

5.项目部可以就事件(1)的拆迁影响向建设单位索赔。索赔项目:工期、机械窝工费、人员窝工费、利润。

案例分析题七[2011年真题]

【背景资料】

某项目部承建居民区施工道路工程,制定了详细的交通导行方案,统一设置了各种交通标志、隔离设施、夜间警示信号,沿街居民出入口设置了足够的照明装置。

工程要求设立降水井,设计提供了地下管线资料。

施工中发生如下事件:

事件1:由于位置狭窄,部分围挡设施占用了绿化带,接到了绿化管理部门的警告。

事件2:实名制检查中发现工人的工作卡只有姓名,没有其他信息。

事件3:降水井护筒施工过程中,劳务人员在开挖施工时发现了过街的电力管线套管,于是项目部要求停止施工,并降低了开挖高度,绕开施工。

【问题】

1.对于背景资料中交通导行方案的落实,还应补充哪些保证措施?

2.事件1中,围挡的设置存在什么问题,如何纠正?

3.事件2中,按照劳务实名制规定,劳务人员佩戴的工作卡还应包含哪些内容?

4.事件3中,施工单位的管线调查可能存在哪些不足?

【参考答案】

1.为保证交通导行方案落实,还应补充以下保证措施:(1)严格划分警告区、上游过渡区、缓冲区、作业区、下游过渡区、终止区范围;(2)严格控制,临时占路时间和范围;(3)对作业工人进行安全教育、培训、考核,并应与作业队签订施工交通安全责任合同;(4)依据现场变化,及时引导交通车辆,为行人提供方便;(5)施工现场按照施工方案,在主要道路交通路口设专职交通疏导员,积极协助交通民警搞好施工和社会交通的疏导工作;(6)必要处搭设便桥。为保证居民出行和夜间施工创造必要的条件。

2.存在的问题:围挡占用绿化带未获批准。

纠正:先停止占用或恢复原状,向人民政府城市绿化行政主管部门补办临时用地手续,并优化作业面。

3.施工人员工作胸卡应该包含的内容:身份证号、工种、所属分包企业。

4.事件3中,施工单位的管线调查可能存在的不足:(1)进场后没有依据建设方所提供的工程地质勘察报告、基坑开挖范围内及影响范围内的各种管线、地面建筑物等有关资料,没有查阅有关专业技术资料,没有掌握管线的施工年限、使用状况、位置、埋深等数据信息;(2)对于资料反映不详、与实际不符或在资料中未反映管线真实情况的,没有向规划部门、管线管理单位查询,没有在必要时在管理单位人员在场的情况下进行坑探以查明现状。对于基坑影响范围内的地面、地下建(构)筑物,必须查阅相关资料并经现场调查,掌握结构的基础、结构形式等情况。将调查的管线、地下建(构)筑物的位置埋深等实际情况按照比例标注在施工平面图上,并在现场做出醒目标志。

案例分析题八[2010年真题]

【背景资料】

某公司承接一座城市跨河桥A标,为上、下行分立的两幅桥,上部结构为现浇预应力混凝土连续箱梁结构,跨径为70m+120m+70m。建设中的轻轨交通工程B标高架桥在A标两幅桥梁中间修建,结构形式为现浇截面预应力混凝土连续箱梁,跨径为87.5m+145m+87.5m,三幅桥间距较近,B标高架桥上部结构底高于A标桥面3.5m以上。为方便施工协调,经议标,B标高架桥也由该公司承建。

A标两幅桥的上部结构采用碗扣式支架施工,由于所跨越河道流量较小,水面窄,项目部施工设计采用双孔管涵导流,回填河道并压实处理后作为支架基础,待上部结构施工完毕以后挖除,恢复原状。支架施工前,采用1.1倍的施工荷载对支架基础进行预压。支架搭设时,预留拱度考虑承受施工荷载后支架产生的弹性变形。B标晚于A标开工,由于河道疏浚贯通节点工期较早,导致B标上部结构不具备采用支架法施工条件。

【问题】

1.该公司项目部设计导流管涵时,必须考虑哪些要求?

2.支架预留拱度还应考虑哪些变形?

3.支架施工前对支架基础预压的主要目的是什么?

4.B标连续梁施工采用何种方法最适合?说明这种施工方法的正确浇筑顺序。

【参考答案】

1.设计导流管涵时,必须考虑:

(1)河道管涵的断面必须满足施工期间河水最大流量要求。

(2)管涵强度必须满足上部荷载要求。

(3)管涵长度必须满足支架地基宽度要求。

2.支架预留拱度还应考虑支架受力产生的非弹性变形、支架基础沉陷和结构物本身受力后各种变形。

3.支架施工前对支架基础预压的主要目的:

(1)消除地基在施工荷载下的非弹性变形。

(2)检验地基承载力是否满足施工荷载要求。

(3)防止由于地基沉降产生梁体混凝土裂缝。

4.B标连续梁施工采用悬臂浇筑法(悬浇法或挂篮法)最合适。

浇筑顺序为:墩顶梁段(0号块)→墩顶梁段(0号块)两侧对称悬浇梁段→边孔支架现浇梁段→主梁跨中合龙段。

更多一级建造师模拟试题一级建造师历年真题请关注233网校一级建造师考试网(m.233.com/jzs1

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
