一级建造师市政历年经典真题:城镇道路工程

来源:233网校 2018-08-23 09:45:00

三、案例分析题

【背景资料】(2013年真题)

某公司中标修建城市新建主干道,全长2.5km,双向四车道,其结构从下至上为:200mm厚石灰稳定碎石底基层,380mm厚水泥稳定碎石基层,80mm厚粗粒式沥青混合料底面层,60mm厚中粒式沥青混合料中面层,40mm厚细粒式沥青混合料表面层。

项目部编制的施工机械主要有:挖掘机,铲运机,压路机,洒水车,平地机,自卸汽车。

施工方案中:石灰稳定碎石底基层直线段由中间向两边的方式进行碾压,沥青混合料摊铺时对温度随时检查,用轮胎压路机初压,碾压速度控制在1.5~2.0km/h。

施工现场设立了公示牌,内容包括:工程概况牌、安全生产文明施工牌,安全纪律牌。

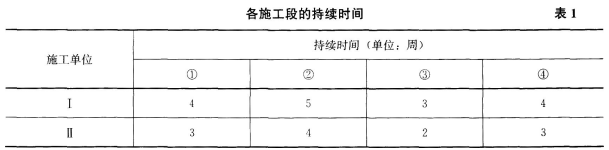

项目部将200mm厚石灰稳定碎石底基层,380mm厚水泥稳定碎石基层,80mm厚粗粒式沥青混合料底面层,60mm厚中粒式沥青混合料中面层,40mm厚细粒式沥青混合料表面层等五个施工过程分别用Ⅰ、Ⅱ、Ⅲ、Ⅳ、Ⅴ表示,并将Ⅰ、Ⅱ两项划分成4个施工段(1)(2)(3)(4)。Ⅰ、Ⅱ两项在各施工段上持续时间如表1所示:

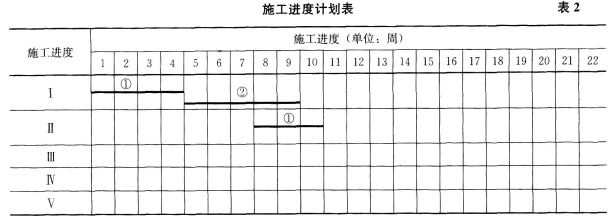

而Ⅲ、Ⅳ、Ⅴ不分施工段连续施工,持续时间均为一周。项目部按各施工段持续时间连续、均衡作业,不平行、搭接施工的原则安排了施工进度计划(见表2)。


【问题】

1.补充施工机械种类计划表中缺少的主要机械。

2.请给出正确的底基层碾压方法和沥青混合料的初压设备。

3.沥青混合料碾压温度是依据什么因素确定的?

4.除背景内容外现场还应设立哪些公示牌?

5.请按背景中要求和表2形式,用横道图表示,画出完整的施工进度计划表,并计算工期。

【参考答案】

1.强制式拌合机、沥青摊铺机。

2.(1)20cm厚石灰稳定碎石底基层的压实:直线和不设超高的平曲线段,应由两侧向中心碾压;设超高的平曲线段,应由内侧向外侧碾压。纵、横接缝(槎)均应设直槎。(2)沥青混合料的初压宜采用钢轮压路机静压1~2遍。碾压时应将压路机的驱动轮面向摊铺机,从外侧向中心碾压:在超高路段和坡道上则由低处向高处碾压。

3.压路机的碾压温度应根据沥青和沥青混合料种类、压路机、气温、层厚等因素经试压确定。

4.还应设立管理人员名单及监督电话牌、消防保卫牌。

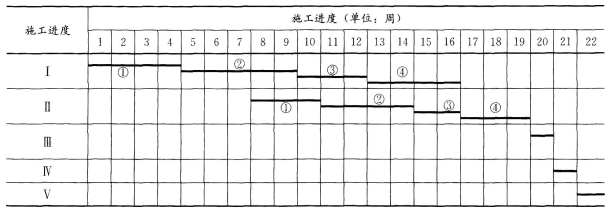

5.完整的施工进度计划表如下所示:


工期如表所示为22周。

更多一级建造师模拟试题、一级建造师考试真题等辅导资料请关注233网校一级建造师网(www.233.com/jzs1/

相关推荐:

2018年一级建造师考前冲刺试卷免费做

2004-2017年一级建造师考试真题及答案

讲师备考:2018一级建造师考试考前冲刺+试卷+考前直播,助力2018一建考试顺利通关!临考锁分班报名试听>>

添加一建学习群或学霸君

领取资料&加备考群

一级建造师备考学习群

加入备考学习群

加学霸君领资料

拒绝盲目备考,加学习群领资料共同进步!

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
