三、案例分析题
【背景资料】(2013年真题)

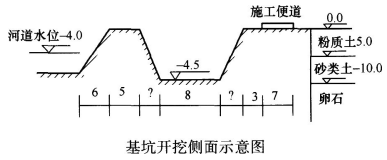

A公司承建一座桥梁工程,将跨河桥的桥台土方开挖工程分包给B公司,桥台基坑底尺寸为50m×8m,深4.5m;施工期河道水位为-4.0m,基坑顶远离河道一侧设置施工便道(用于弃土和混凝土运输及浇筑)。基坑开挖图如下所示:
在施工前,B公司按A公司项目部提供的施工组织设计编制了基坑开挖施工方案和施工安全技术措施。施工方案的基坑坑壁坡度按照上图提供的地质情况按下表确定。
基坑坑壁容许坡度表(规范规定)
在施工安全技术措施中,B公司设立了安全监督员,明确了安全管理职责,要求在班前、班后对施工现场进行安全检查,施工时进行安全值日:对机械等危险源进行了评估,并制定了应急预案。
基坑开挖前项目部对B公司作了书面的安全技术交底并双方签字。
【问题】
1.给出分包方施工方案和安全技术措施审批的程序。
2.根据所给图表确定基坑的坡度,并给出坡度形成的投影宽度。
3.依据现场条件,采用何种降水方式及平面布置形式?
4.除了机械伤害和高处坠落,本项目的风险源识别有哪些内容?
5.安全技术交底包括哪些内容?安全监督员的职责有哪些?
【参考答案】
1.(1)B公司将编制的施工方案和安全技术措施提交A公司项目部,由A公司项目部技术负责人审查;(2)A公司项目部将施工方案和安全技术措施提交A公司技术负责人审核,填制审批袁,加盖公章;(3)报建设单位和监理审核,通过后返还B公司签收。
2.坡度:左侧1:0.67,右侧1:1.0;投影宽度:左侧3.015m,右侧:4.5m。
3.采用轻型井点降水方式。因基坑宽度大于6m,所以平面布置采用双排井点,井点管距离坑壁不小于1.0~1.5m,井点间距一般为0.8~1.6m,滤水管埋入含水层内,比坑底深0.9~1.2m。
4.物体打击、车辆伤害、触电、坍塌
5.安全技术交底主要内容包括:(1)工程项目和分部分项工程的概况;(2)工程项目和分部分项工程的危险部位;(3)针对危险部位采取的具体预防措施;(4)作业中应注意的安全事项;(5)作业人员应遵守的安全操作规范和规程;(6)作业人员发现事故隐患应采取的措施和发生事故后应及时采取的躲避和急救措施。
安全监督员的职责有:(1)受项目部委托负责项目的具体安全管理;(2)在现场经理的直接领导下负责项目安全生产工作的监督管理;(3)负责安全检查;(4)对重点风险源进行现场监督检查和指导;(5)监督指导各项安全技术操作规程落实与执行;(6)采取有针对性的纠正措施,及时制止违章指挥和违章作业;并督促整改直至消除隐患。
