您现在的位置:233网校 >一级建造师 > 专业工程管理与实务 > 公路工程 > 公路工程历年真题

一级建造师公路案例真题特训:施工进度管理2题

来源:233网校 2017-08-24 11:33:00
导读:2017年一级建造师考试临近,小编帮大家总结了一级建造师公路案例真题特训:施工进度管理2题。临考冲刺提分>>

第一章公路工程施工进度管理

案例分析题一[2013年真题]

【背景资料】

某施工单位承接了南方某山区高速公路K10+000~K24+080段的施工。工期为当年3月初至10月底,其中K12+800K13+200段紧邻一山区河流,该地区4、5、6月为多雨季节。土方挖运主要采用自备挖掘机施工,有50000m3弃土需运至指定弃土场,平均运距为3km。

合同中约定,只有钢材、水泥可调价,并采用调值公式法调整价格。钢材在投标函投标总报价中占30%,水泥占15%。6月份钢材价格较基准日期上涨30%,当月承包人完成的工程量金额为463万元。该项目主要工作信息摘录见表1-1。

施工单位编制的时标网络计划如图1-1所示。

施工中,由于业主原因,导致G停工20d。

【问题】

1.按最早开始时间补充绘制时标网络图中虚框内的图形(将虚框内的内容复制在答题卡上作答),并写出关键线路和工期。

2.若按计划执行,施工中每天最多需要多少台挖掘机?如果施工单位只配置了4台,并且保证全部投人使用,写出C连续作业的工作安排。

3.计算6月份调价后的工程款。

4.为保证4、5、6月的施工安全,应在季节性安全措施中考虑防范哪些安全风险?

5.写出G工作的总时差,计算因业主原因导致的工期拖延天数。

6.对于土方挖运施工,除挖掘机外,还需配置哪些主要施工机械?

【参考答案】

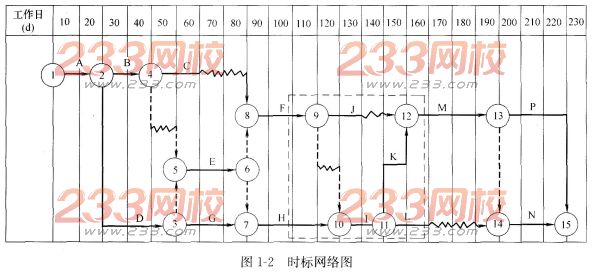

1.完整的时标网络图如图1-2所示。

关键线路为:①→②→③→⑤→⑥→⑦→⑩→⑪→⑫→⑬→⑮和①→②→③→⑤→⑥→⑦→⑩→⑪→⑫→⑬→⑮。或用A→D→E→H→I→K→M→P和A→D→E→H→I→K→M→N表示。

总工期为220d。

2.若按计划执行,施工中每天最多需要6台挖掘机。

C连续作业的工作安排:C工作按最早开始时间安排进度,前10d与D工作平行施工,每天用两台挖掘机;从第51天开始,C工作用4台设备工作L5d。

3.6月调价后的工程款=463×(40%+30%+30%×130%/100%)=504.67万元。

4.4、5、6月雨期施工应考虑防范洪水、泥石流、路堑塌方、施工便道冲毁、机械设备防护等。

5.G工作的总时差应为10d。

因业主的原因导致的工期拖延天数=20-10=10d。

6.对于土方开挖工程,选择的机械与设备主要有:推土机、铲运机、挖掘机、装载机和自卸汽车等。除挖掘机外,还应配置推土机、装载机、铲运机、自卸汽车等。

案例分析题二[2012年真题]

【背景资料】

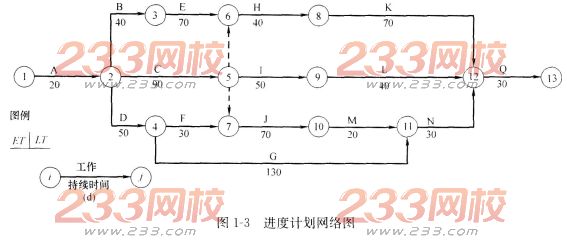

某公路工程,合同价4000万元,合同工期270d。合同条款约定:(1)工程预付款为合同价的10%,开工当月一次性支付;(2)工程预付款扣回时间及比例:自工程款(含工程预付款)支付至合同价款的60%的当月起,分两个月平均扣回;(3)工程进度款按月支付;(4)工程质量保证金按月进度款的5%扣留;(5)钢材、水泥、沥青按调值公式法调价,权重系数分别为0.2、0.1、0.1,其中钢材基期价格指数为100。施工合同签订后,施工单位向监理提交了如图1-3所示的进度计划,并得到监理批准。

前6个月(即1-6月份)每月完成的工作量见表1-2。

前6个月(即1~6月份)每月完成的工作量表1-2

月份

1

2

3

4

5

6

实际完成工作量(万元)

100

200

350

600

800

800

6月份钢材的现行价格指数为110,其余材料价格无变化。

施工过程中,在第三个月末检查时发现:E工作延误20d,C工作延误10d,F工作按计划进行,G工作提前10d。为满足业主坚持按合同工期完工的要求,在不改变网络计划逻辑关系的条件下,施工单位根据表1-3条件按经济性原则进行了计划调整。

可压缩天数及费率表1-3

工作

B

E

H

K

Q

可压缩天数

0

10

2()

费率(万元/d)

0.1

0.2

0.3

0.4

1.0

在G工作进行到一半左右,出现了合同中未标明的硬质岩石,导致施工困难。施工单位及时采取合理措施进行处理并通知了监理。因处理硬质岩石导致增加费用20万元、G工作延误20d,对此,施工单位在规定时间内提出了工期及费用索赔。

【问题】

1.按网络图图例方式,列出⑤、⑥、⑦三个节点的节点时间参数。指出网络图中的关键线路。确定计划工期。

2.列式计算本工程预付款及其起扣点金额。工程预付款在哪两个月扣回?每月扣多少万元?

3.列式计算4月份及5月份的工程进度支付款。

4.列式计算6月份的调价款。

5.针对3月末进度检查结果,评价工程进度,并分析确定调整计划的最经济方案。

6.针对G工作中出现硬质岩石的处理,分别指出施工单位提出的工期及费用索赔是否合理?并说明理由。

【参考答案】

1.节点时间参数:

关键线路:A→B→E→H→K→Q。

或:①→②→③→⑥→⑧→12→13。

计划工期:270d。

2.工程预付款:4000×10%=400万元

工程预付款起扣点:4000×60%=2400万元

按月支付至5月份的工程款(含预付款)累计2450万元。从5月份开始扣工程预付款,在5、6两个月扣200万元。

3.4月份支付工程款:600×(1-5%)=570万元

5月份支付工程款:800×(1-5%)-200万元=560万元

4.6月份因钢材价格变动引起的调价款:

800×10.6+(0.2×110/0.1+0.1)-1]=800×0.02=16万元。

5.施工单位的最经济的调整方案分析确定如下:

(1)第三个月末进度评价见表1-4:

第三个月末进度评价表1-4

工作

延误

TF

误期

E

20

O

20

C

10

10

0

F

O

20

20

G

-10

10

-10

可见,由于E工作的20d延误将导致工期拖延20d。

(2)调整工作的选择条件分析:

未按合同工期完成,需调整后续工作计划,在不改变逻辑关系条件下,选择有压缩余地且费率最小的工作进行压缩最为经济。

(3)调整方案:按费率由小到大进行压缩。

压缩E工作5d,增加费用5×0.2=1万元

压缩H工作L0d,增加费用10×0.3=3万元

压缩K工作5d,增加费用5×0.4=2万元

合计压缩20d,增加费用6万元。

6.施工单位提出的工期索赔不合理。

理由:G工作的20d延误并未超出G工作此时的总时差(20d)不影响工期。

施工单位提出的费用索赔合理。

理由:G工作进行中出现合同中未标明的硬质岩石,增大了施工难度,属于“不利物质条件”。

更多一级建造师模拟试题一级建造师历年真题请关注233网校一级建造师考试网(m.233.com/jzs1

相关阅读 一级建造师

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
